经实地督查,截止11月9日全区各项重点工程重大事项有形象进展的项目如下:

玉带河河滨绿化

为本周新开工项目,11月6日进场施工,正在进行场地平整,准备建设临时办公用房、设置施工标志牌和开挖人工湖。累计完成场地清理、工程招投标。

工业先导区

本周先导区循环路埃字河路完成剩余550米路床开挖及山场碎石土垫层施工,南北大沟路完成约400米二层垫层找平及压实。累计完成新型工业园区概念性规划中期成果,完成指挥部及展馆建设,先导区标准厂房涉及55户征地兑现50户,完成204国道两侧排水管道及慢车道山场碎石土垫层施工,完成3650米园区产业路路床开挖及山场碎石土垫层施工。

中鹏新材料二期
本周完成厂房部分窗户安装,仍在进行厂房内部装修和附属设施建设。累计完成厂房主体建设和外墙装修。

迎宾大道跨西盐河桥

本周完成河东侧灌注桩顶部破碎,正在进行河东侧系梁及河西侧粉喷桩施工。累计完成河东侧粉喷桩及钻孔灌注桩施工,完成桥西河堤树木砍伐及场地平整,完成桥西便道及围堰施工。

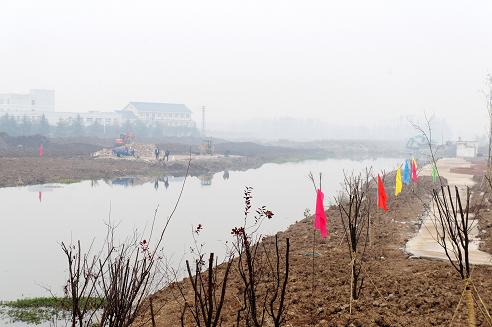

妇联河综合整治工程

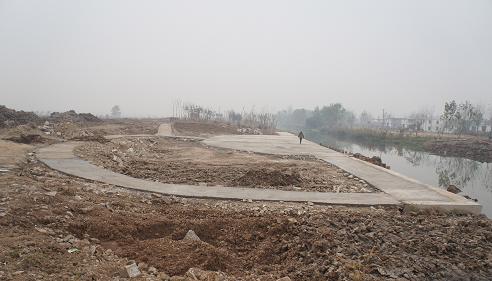

本周河北岸完成硬质护坡主体工程,完成桥两侧广场山场碎石土垫层施工,桥西正在进行地形整理。累计完成全线清淤,完成河南岸乔木栽植及硬质护坡、广场、亲水平台、园路施工,完成河北桥两侧便道、硬质护坡主体施工和桥东侧地形整理。

郁洲南路

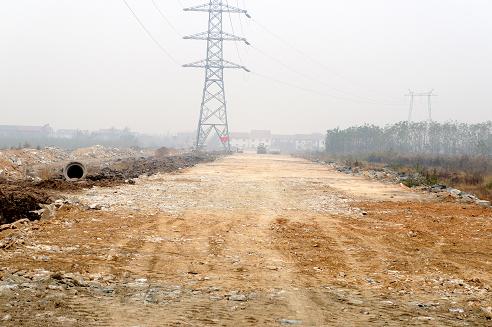

本周完成埃字河以北西半幅快车道山场碎石土二层找平施工,正在进行东半幅快车道山场碎石土二层找平施工。累计完成埃子河涵洞建设、埃字河以北雨污管网施工。

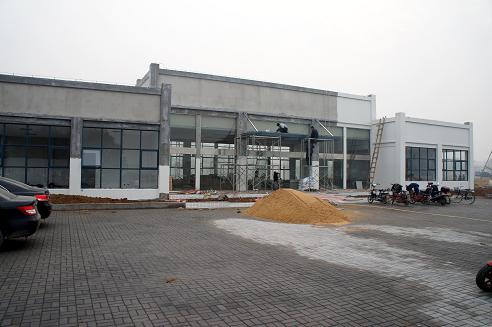

忠达玉兰园
本周完成2号楼地上6层框架主体建设,正在进行7层施工。

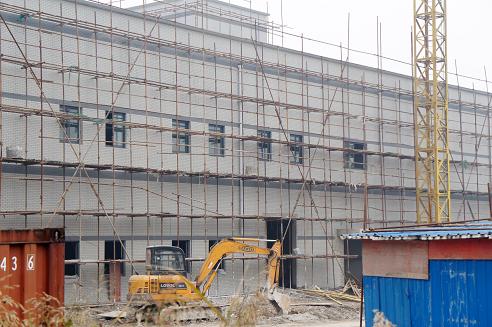

板浦初中建设
本周完成临时供电设施安装,施工图正报市建设局审图中心审批,正在协调地块内柿树林清除。累计完成征地补偿,完成场地回填约80%,完成供水工程,完成供电线路拆除报批及临时供电设施安装。

振海南路(秦东门大街-磨盘山路)
本周于11月6日进场施工后暂停,施工单位正与网疃村协商山场碎石土垫层回填分包事宜,指挥部正在协调南部剩余1处房屋拆迁。累计完成场地平整、工程招投标。

孔望山路
本周继续进行南部土堆清运。累计完成500米路床开挖,完成400米雨污管线铺设及山场碎石土垫层施工。

孔望山公园白鹭园
本周仍在进行西部剩余2户苗圃搬迁。累计完成白鹭阁及厕所主体建设,完成孔子望海广场方案及雕塑设计,完成栈桥、叶亭、亲水平台、景观桥、垂钓台等基础砼浇筑,完成白鹭湖和栈桥南侧人工湖、河系、绿化岛形态开挖。

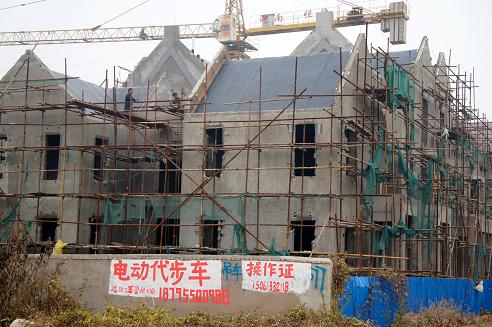

吴窑地块
本周继续进行8号地块4栋排屋内外装修。累计完成8号地块4栋排屋主体建设,完成9号地块9幢排屋装修和部分市政配套工程。

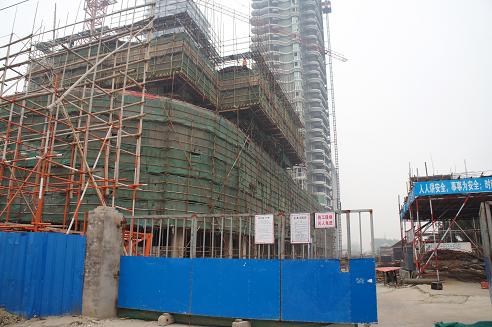

枫林水岸

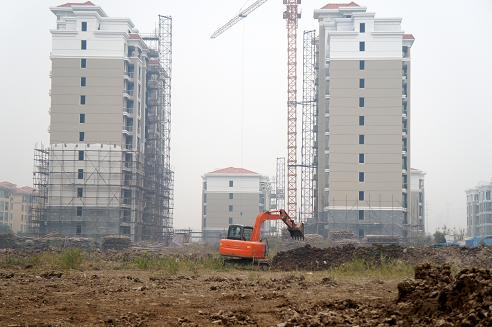

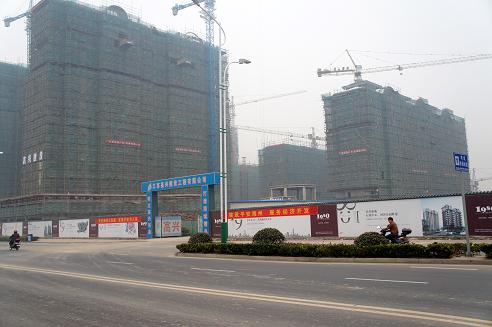

本周1、2号楼建至地上16层,5、6号楼建至地上7层,8、9号楼正在进行基础施工,3、4、7号楼正在装修。累计完成3、4、7号楼主体建设。

河畔花城
本周二期5、9、18号楼装修扫尾,正在安装门窗,一期剩余的1、12号楼正在基础施工。累计二期15幢楼完工12幢,三期工程完成场地平整和便道铺设,正在办理施工许可证。

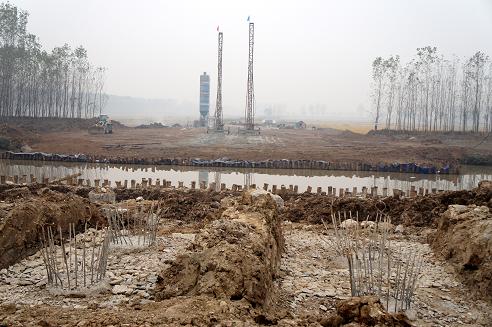

磨盘山地块(梧桐蓝山)
本周完成售楼处外墙涂料粉刷约70%,正在进场试桩。累计完成地质勘测、征地补偿款发放、售楼处主体及广场建设,3760座坟墓迁移完成700座,梧桐蓝山项目方案等待审批。
