2012年12月14日海州区重点工程重大事项部分项目进展图片
发布时间:2012/12/14 17:17:27      人气:1915    来源:海州区委组织部    作者: dcb

经实地督查,128日至14日区重点工程重大事项中部分有进展项目情况如下:

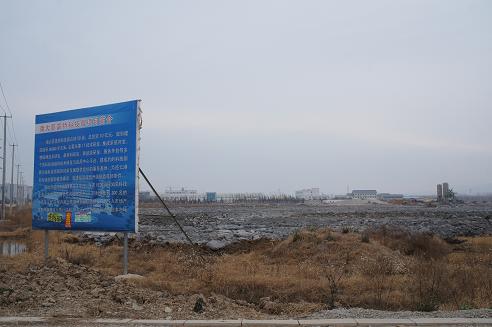

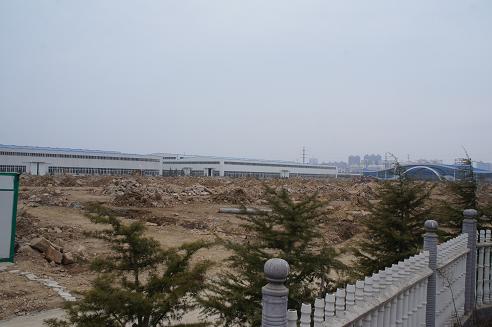

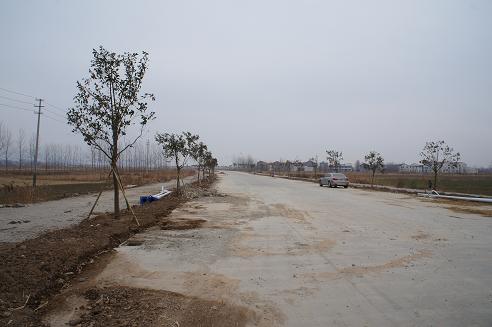

工业先导区

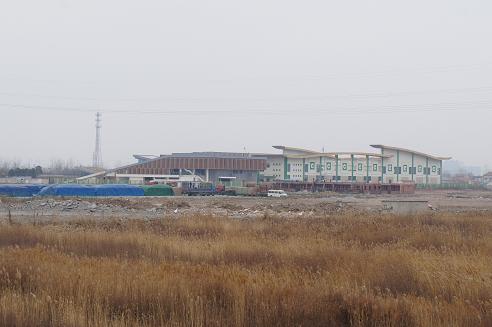

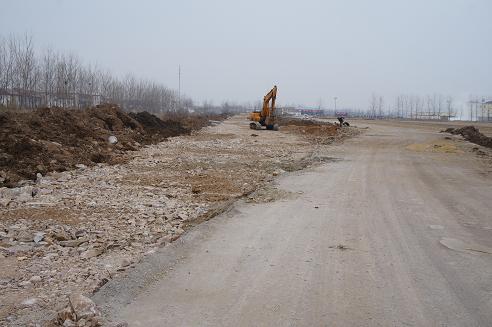

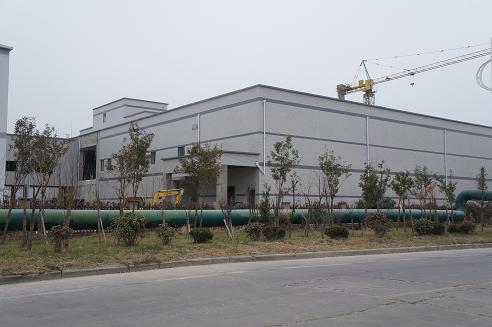

本周完成南北大沟路沥青路面施工与路灯安装,完成新北河路西部取直路段山场碎石土垫层施工,完成埃字河路水泥稳定碎石层施工,正在进行204国道北部600米慢车道沥青路面施工和南部剩余路段慢车道山场碎石土垫层施工,正在进行埃字河路段剩余的猪场拆迁。标准厂房建设本周完成剩余5户征地,正在办理农转用手续。累计完成新型工业园区概念性规划编制,完成指挥部及展馆建设,完成标准厂房涉及的55户征地,园区产业路完成南北大沟路建设、204国道北部600米慢车道施工、新北河路及埃字河路水泥稳定碎石基层施工。

太阳雨三期

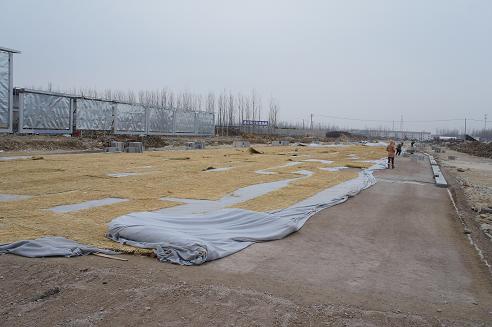

本周完成工程建设指挥部一层顶板浇筑,方案设计等待市规划局批复。累计完成场地回填135亩,完成企业方案设计,并取得土地证,经五路调整获市规划局原则同意。

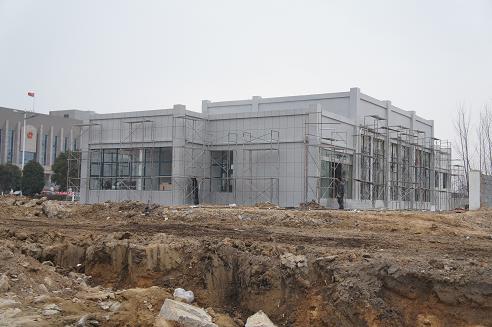

黄海机械四期(争取类)

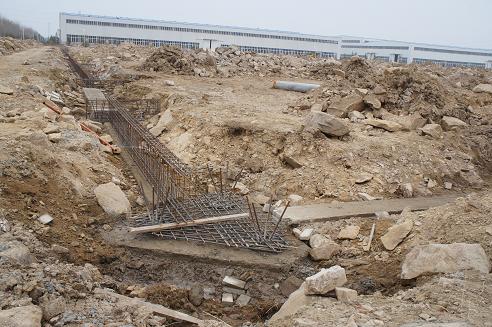

本周完成基础圈梁钢筋制作,正在进行基础施工。累计完成方案设计、工程招投标及场地整理。

中鹏新材料二期

本周继续内部装修扫尾,正在进行设备安装调试。累计完成主体厂房建设及外墙装修。

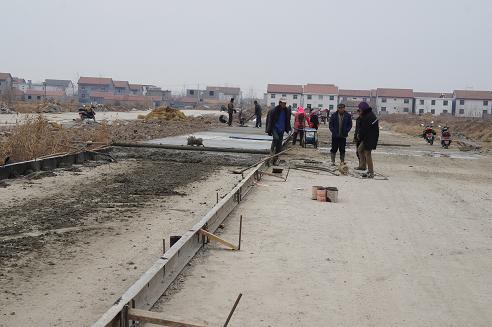

锦屏狮树康居示范村

本周完成2套房屋基础混凝土浇筑,准备进行一层砖砌施工。累计完成项目方案设计、土地增减挂钩入库及施工便道、涵洞建设。

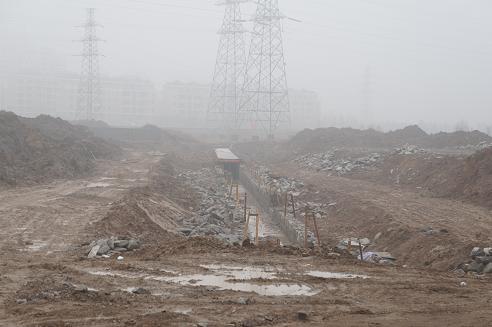

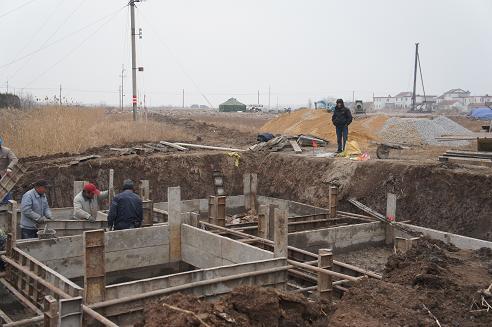

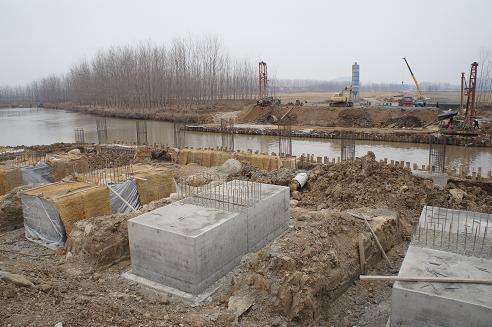

迎宾大道跨西盐河桥

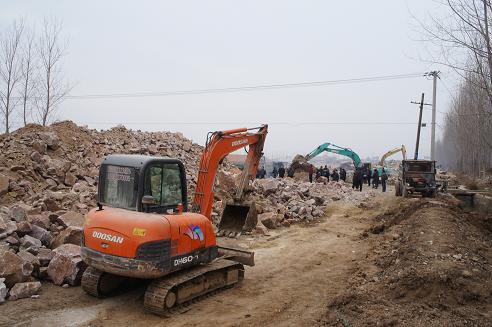

本周完成河东侧剩余2个承台混凝土浇筑和河西侧1根防撞墩桩基施工,正在进行河西钻孔灌注桩施工累计完成河东侧粉喷桩、钻孔灌注桩施工及系梁、承台制作与浇筑,完成河西河堤树木砍伐及场地平整,完成河西便道、围堰及粉喷桩施工。

妇联河综合整治工程

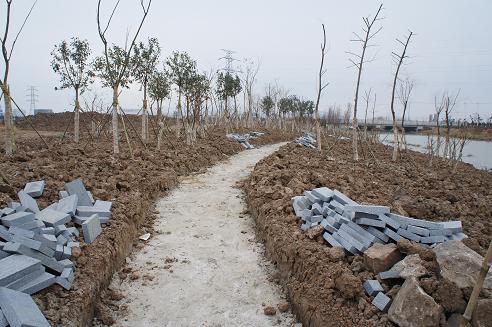

本周继续进行河北岸剩余的园路扫尾施工。累计完成全线清淤,完成河两岸乔木栽植及广场、亲水平台等景观施工,完成河南岸园路施工。

迎宾大道后续工程

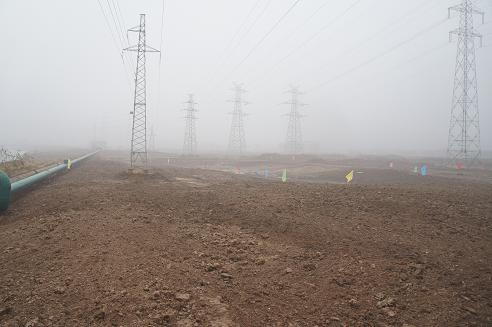

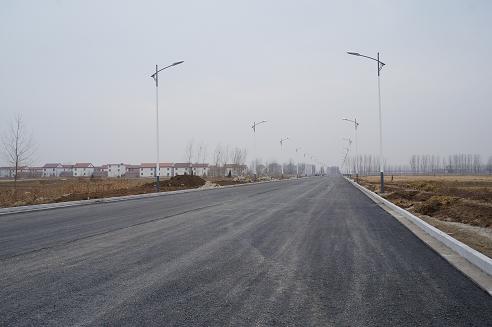

本周完成东段220KV高压铁塔搬迁,完成妇联河南岸临时供水,正在进行西段剩余路灯安装。累计完成2400米绿化、90%以上路灯安装、2座新建铁塔安装及1座铁塔搬迁,完成郁洲南路及迎宾大道供水合同,10KV供电线路向南架设至迎宾大道。

郁洲南路

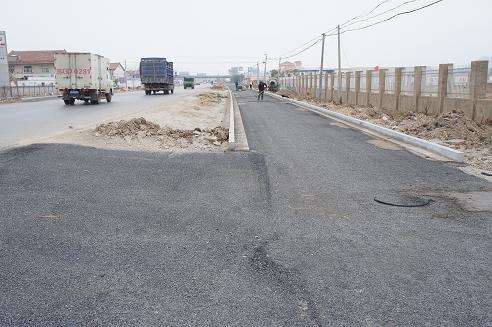

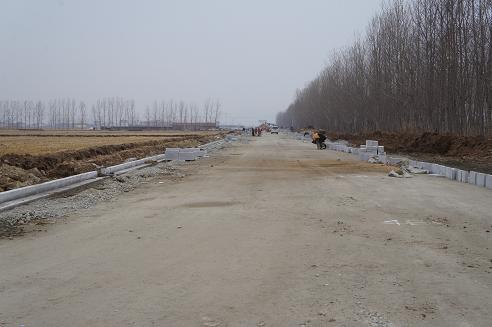

本周完成西半幅快车道南部100米混凝土路面施工,正在继续向北推进。累计完成埃子河涵洞建设,完成埃字河以北快车道水稳基层及雨污管网施工。

南大苏福特

本周完成场地回填,正在进行方案设计和注册材料收集。累计完成公司名称核定,确定方案设计要点,完成场地回填。

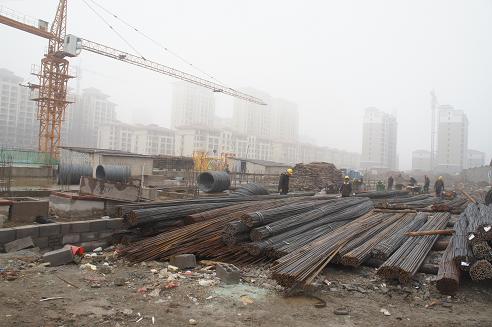

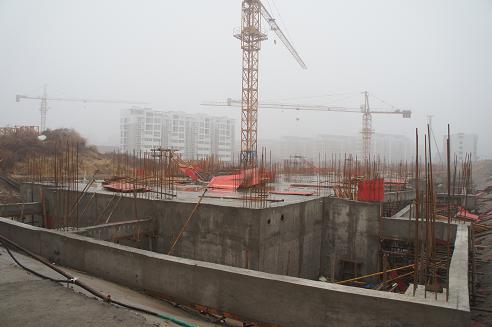

人和居

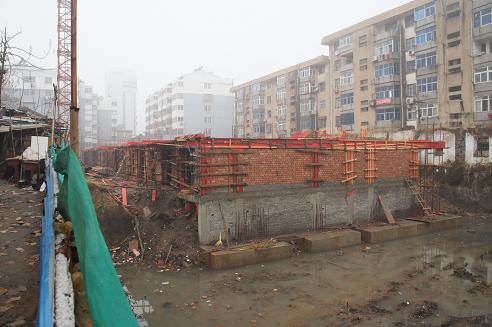

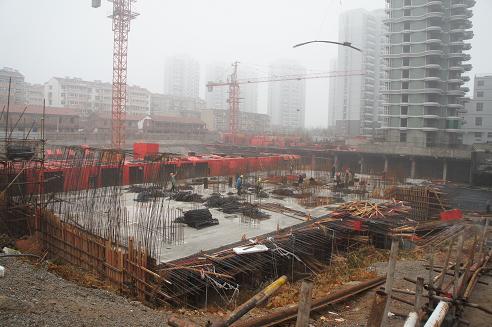

本周完成E号楼一层顶板混凝土浇筑及构造柱施工,准备进行二层施工。

忠达玉兰园

本周继续进行46号楼地下1层和5号楼地下2层施工。累计完成2号楼地上6层施工及456号楼基础施工。

江天花园

本周完成3栋楼地下人防工程模板拆除,准备进行地上工程施工。

板浦初中建设

本周继续实施校舍桩基工程,正在协调清理地块内柿树林。累计完成征地补偿,完成80%场地回填,完成供水工程及临时供电,完成南侧围墙柱墩基础施工。

锦屏磷矿棚户区

本周继续进行一期临时供电施工及锦安新村、锦兴新村内外装修,锦平新村准备上房。

孔望山路

本周向南推进约50米快车道山场碎石土垫层施工。累计完成500米路床开挖及雨污管网施工,完成450米快车道山场碎石土垫层施工。

孔望山公园白鹭园

本周完成白鹭阁外墙砖铺贴,正在进行北部地形整理和河道山石清理。累计完成白鹭阁及厕所主体建设和外墙砖铺贴,完成孔子望海广场方案及雕塑设计,完成栈桥、叶亭、亲水平台、景观桥、垂钓台等基础砼浇筑,完成白鹭湖和河系、绿化岛及人工湖形态开挖

玉带河河滨绿化

本周完成驳岸修建,正在进行地形整理。累计完成场地清理、项目部建设、人工湖开挖、驳岸修建及施工通电。

吴窑地块

本周继续进行8号地块4栋排屋内外装修。累计完成8号地块4栋排屋主体建设和9号地块9幢排屋装修。

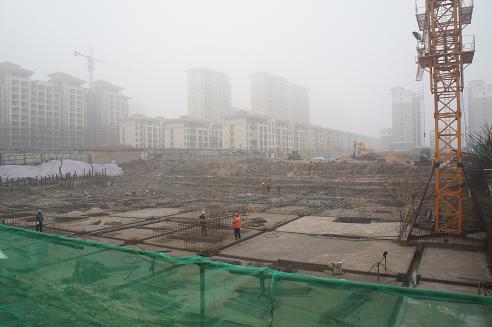

河畔花城

本周完成一期剩余的1号楼混凝土基础施工,三期工程正在办理施工许可证累计完成二期15幢楼建设,三期工程完成场地平整和便道铺设。

易居公馆

本周完成北段排洪沟约50米主体建设,正在继续向南施工,易居公馆项目正在办理规划许可证。累计完成场地清理、方案设计。

磨盘山地块(梧桐蓝山)

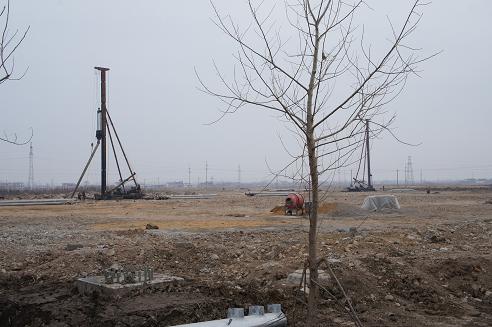

本周继续进场试桩和进行售楼处装修,等待规划方案审核。累计完成地质勘测、方案设计、征地补偿、售楼处主体建设,3760座坟墓迁移完成700座。

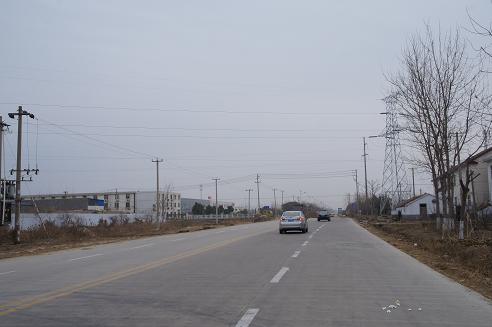

通灌南路(秦东门大街至纬二路)

本周完成北段180米水泥稳定碎石层施工,正在进行路牙石安装和污水管道施工,准备进行北段快车道6cm中粒式沥青混凝土路面施工。累计完成850米快车道山场碎石土垫层施工、400米慢车道山场碎石土垫层施工及北段180米水稳基层施工,完成600米雨水管和350米污水管网施工。
