2013年9月27日海州区部分重点建设项目进展情况图片
发布时间:2013/9/27 19:36:46      人气:2242    来源:海州区委组织部    作者: dcb


经实地督查,9月24日至9月27日部分有形象进展的重点建设项目图片如下:





工业拓展区

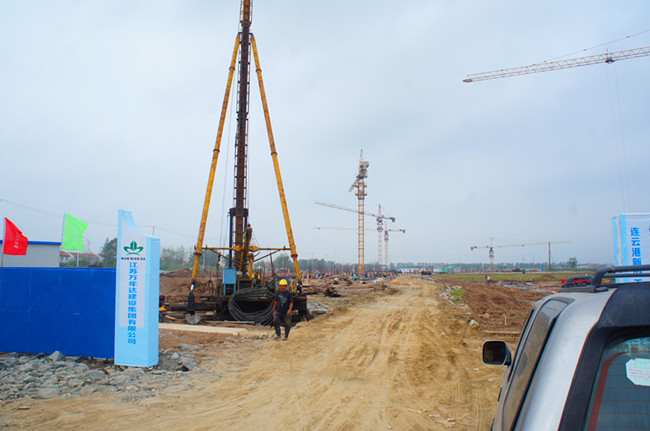

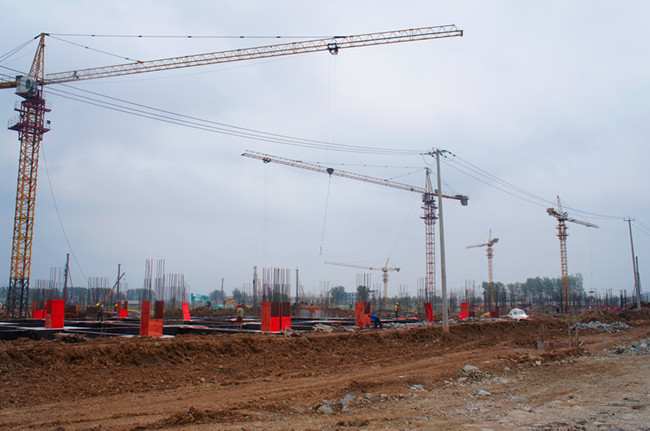

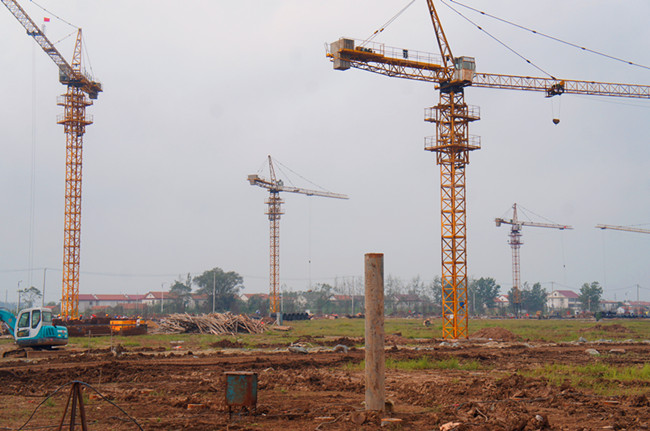

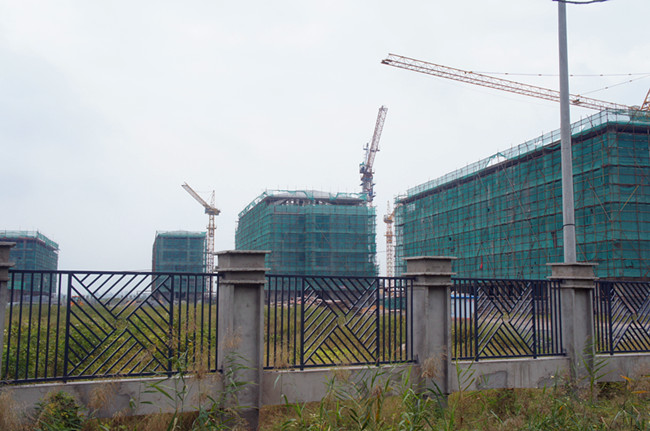

本周中小企业园1-8栋标准厂房完成6栋塔吊安装、2栋塔吊基座建设,开发区标准厂房打桩达1150根(完成91.3%),项目结构施工单位进场整理场地。新北河路污水管网施工基本完工,正在开挖慢车道基槽。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报,五组130亩土地挂牌函报市国局;中小企业园1至8栋标准厂房基础承台施工,开发区标准厂房7台桩机进场打桩1150根,完成总量的91.3%(共计1260根);太平村土地征收完成965.6亩(累计1095.6亩),完成土地清表约500亩,5组17户已拆除14户,剩余3户正在拆除,3组完成拆除方案;204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底;完成综合办公楼地质勘探、500KVA临时供电、供水框架协议签订,东环路进场施工,新北河路扩建完成快车道山场垫层、污水管网施工,正在开挖慢车道基槽。



盐河组团开发(迎宾大道跨西盐河桥)

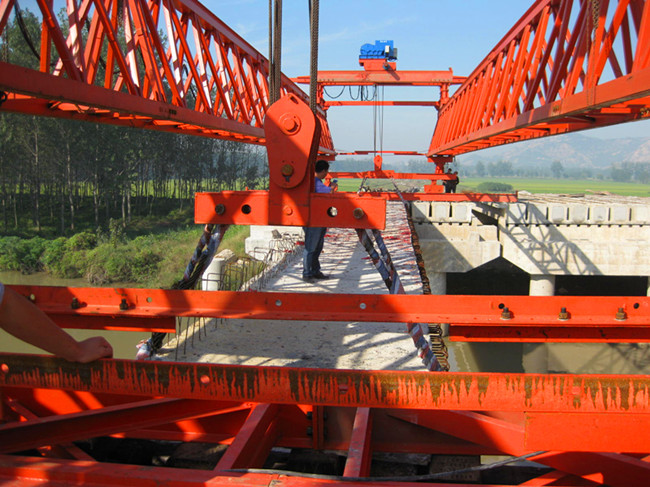

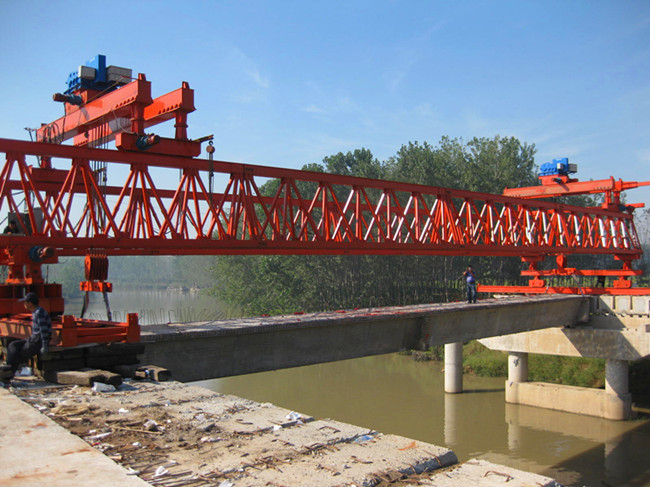

本周跨西盐河桥完成中跨南侧非机动车道梁板架设,通灌南路慢车道路缘石铺设完成剩余20%工程量及绿化带杂土清理。累计通灌南路完成北段快车道沥青路面施工及1200米路牙石铺设,慢车道水泥稳定碎石基层铺筑700米,完成2道涵洞挡土墙、路灯管道施工及慢车道路缘石铺设;迎宾大道西延工程核电管保护涵已完成21延米墙身砌筑(共计136米)、雨水管方沟50米施工,10个污水沉井粉喷桩施工全部完成,雨水工程正在进行;迎宾大道跨西盐河桥完成东跨人行道工程施工50%、西跨梁板间混凝土施工40%,完成中跨南侧非机动车道梁板吊装。



教育强基工程(板浦初级中学)

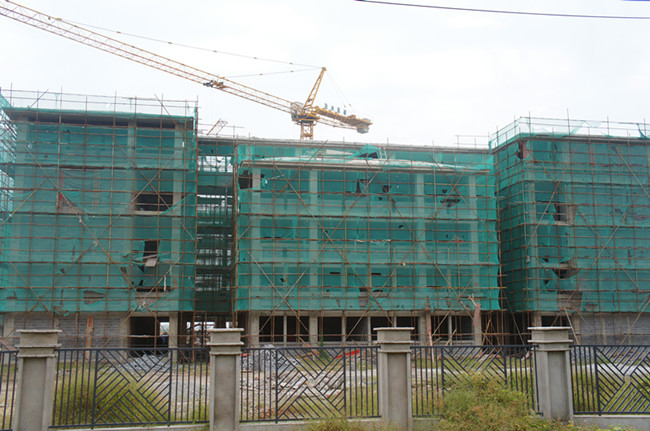

本周板浦中学完成行政楼、实验楼墙体砌筑,完成教学楼三层内墙砌筑、食堂浴室模板制作,宿舍楼完成南楼三层墙体砌筑、北楼一层二次结构施工。累计板浦中学完成行政楼、实验楼主体建设,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和墙体砌筑;精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。





顶部】【打印】【关闭

上一篇: 2013年9月23日海州区部分重点建设项目进展情况图片
下一篇: 海州区举办重点建设项目风采展
