本周进展特别好的有两家:中小企业园项目和连盐铁路项目

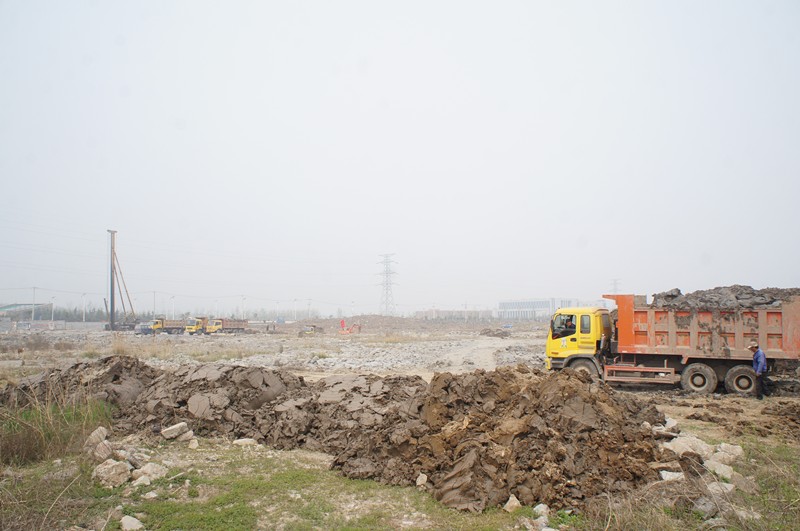

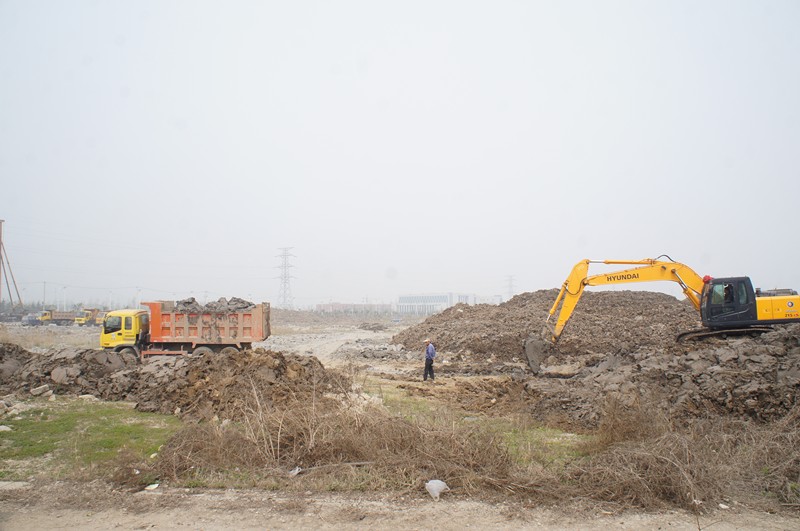

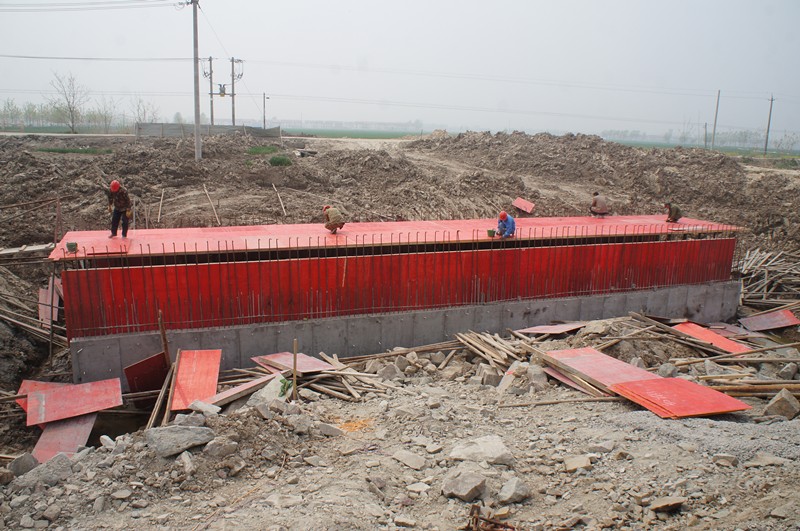

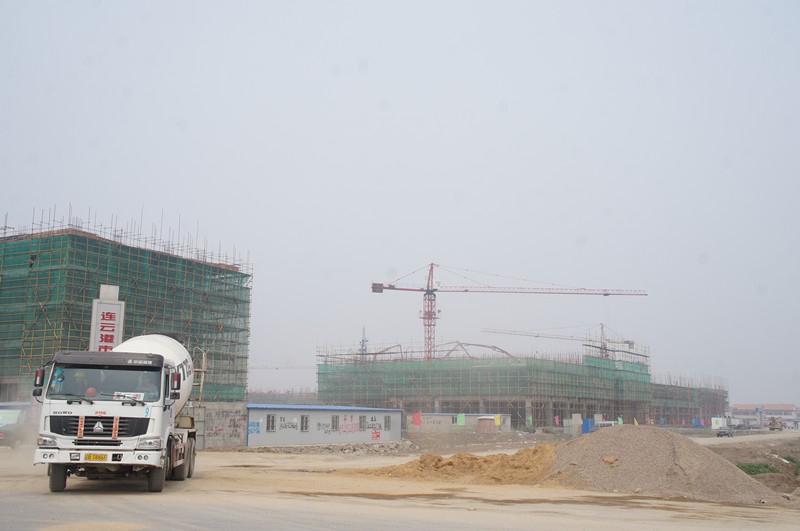

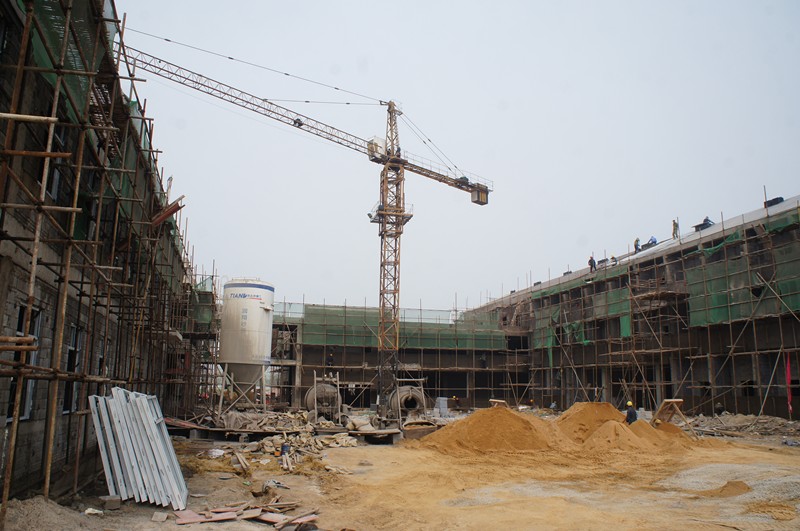

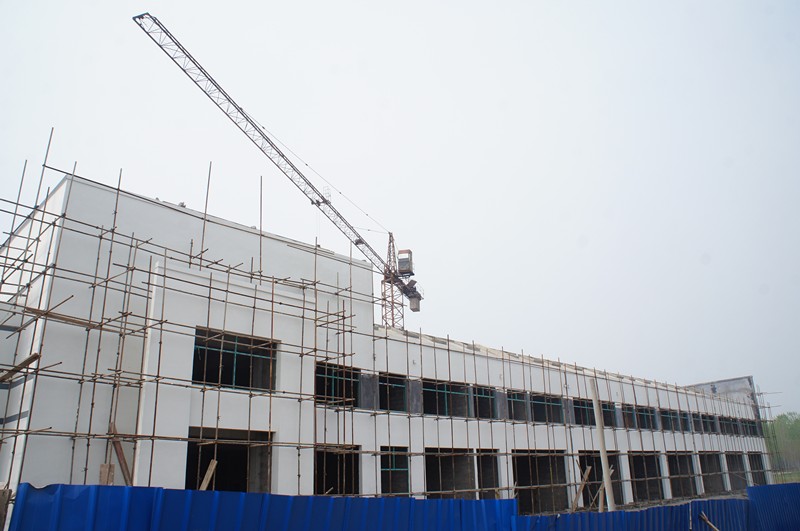

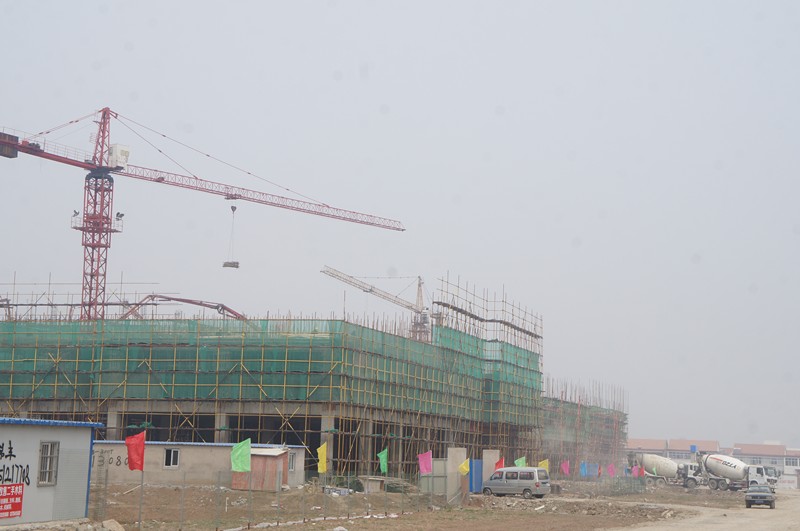

中小企业园:宁海:1-8栋标准化厂房主体已完工,目前正在管线、消防、内外墙粉刷施工中;18栋进行混凝土浇筑;19栋浇筑施工。 商务办公楼正在混凝土浇筑施工中;职工活动中心完成一层主体建设,商务活动中心正在正在装修。新北河路改扩建工程及基础设施:新北河路慢车道路牙石、路灯基座整理完成,新北河路、南北大沟路正在进行绿化,东环路已完成方案设计,自来水管网铺设现已全部接通。开发区:主体施工阶段。板浦:23号、24号、25号、26号、27号完成主体一层施工。
连盐铁路:主线征地补偿及青苗费补偿款1222.5万元已到位;与中铁四局三标段签署临时用地协议;指导两镇进行土地及地上附着物统计;完善房屋征收手续,开展刘顶村房屋征收工作;协调市规划局出具磷矿支线规划红线图、国土局出具影像图,已完成红线交地51亩,临时用地交地38亩。

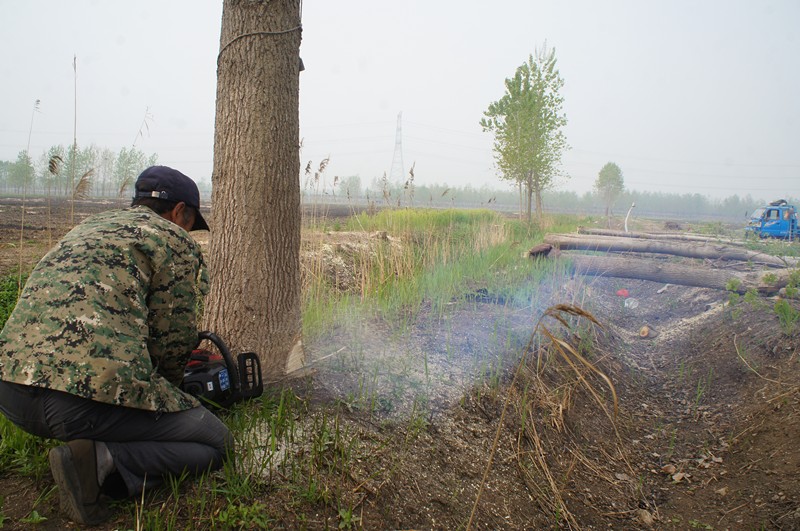

蔷薇湖工程安置人口,安排树木砍伐,非住宅移交,进行坟墓搬迁。


新坝新镇区建设

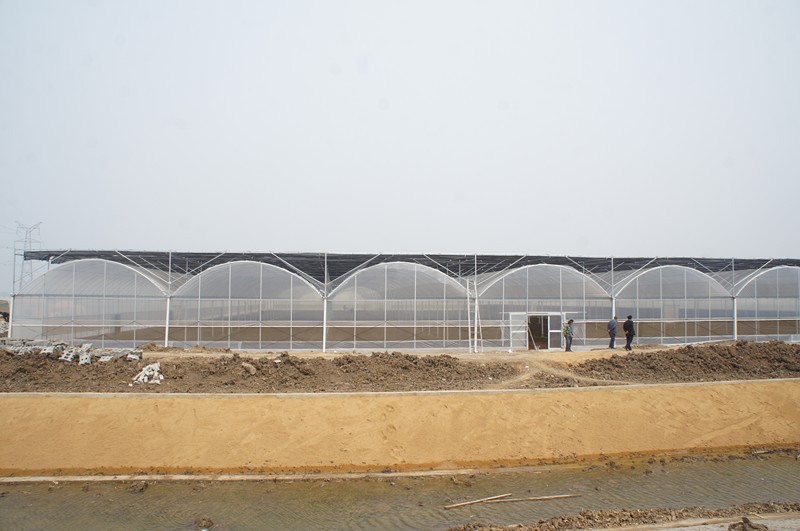

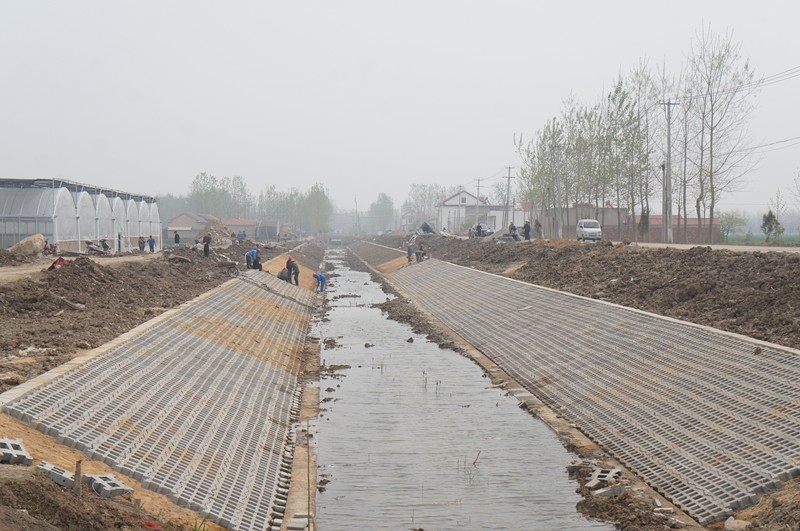

现代农业园完成河道疏浚、道路建设900米,建设8000平方米日光温室展示区。


快速推进的科技产业创业园建设

工业邻里南北大沟南延开工建设


开发区安置房

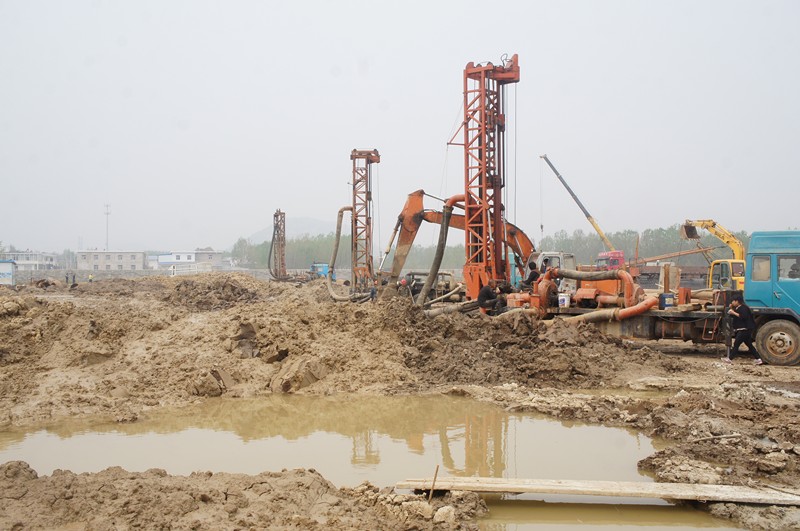

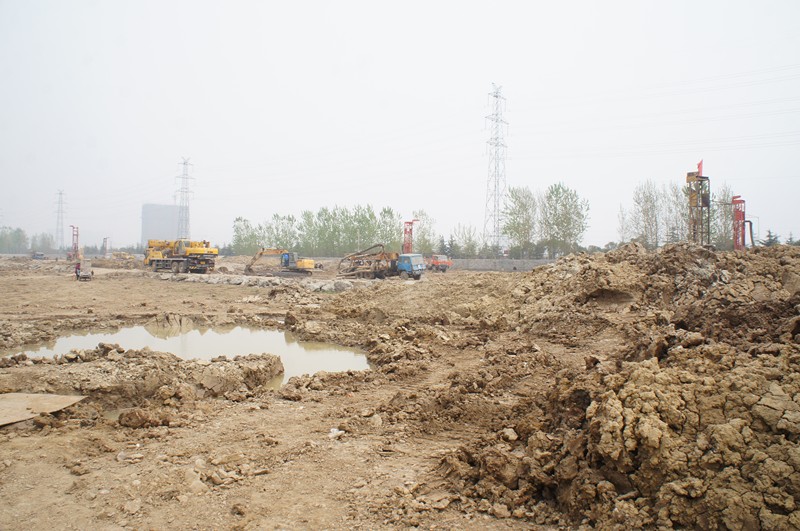

昊海大厦完成桩基工程
