2012年11月份海州区重点工程重大事项部分项目进展图片
发布时间:2012/11/30 16:44:48      人气:1768    来源:海州区委组织部    作者: dcb

经实地督查,11月份区重点工程重大事项部分项目进展图片如下:

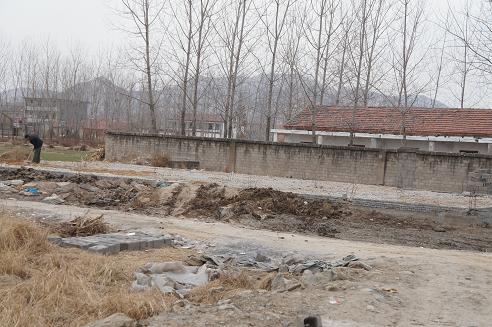

                         新坝沙杭康居示范村

为本月新完工项目,年度目标为新建房屋100套,实际主体完工114套、在建14套。

                            玉带河河滨绿化

本月完成项目部建设和施工通电,正在开挖人工湖和修建驳岸。累计完成场地清理、项目部建设和施工通电。

                              易居公馆

本月完成地块南侧约450米围墙施工,完成排洪沟约200米基槽开挖和50米混凝土基础施工,正在办理规划许可证。累计完成场地清理、方案设计。

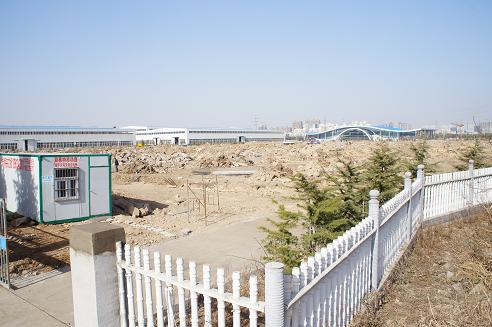

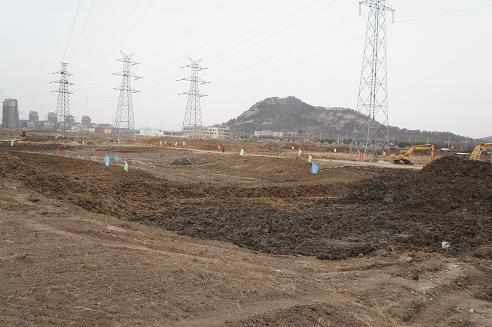

                        5平方公里工业先导区

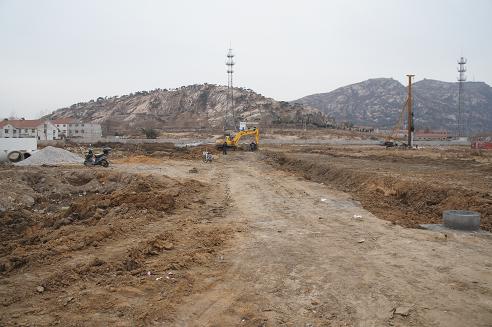

本月新型工业园区概念性规划后期设计通过专家评审,先导区循环路完成204国道两侧600米慢车道及1000米南北大沟路水泥稳定碎石基层施工,完成埃字河路东段剩余400米山场碎石土垫层施工,埃字河路、新北河路正在进行二层垫层找平及雨污管网施工。累计完成指挥部及展馆建设,完成204国道两侧排水管道及慢车道垫层、基层施工,完成3650米园区产业路路床开挖及山场碎石土垫层施工,完成南北大沟路水泥稳定碎石层施工,先导区标准厂房涉及55户征地兑现50

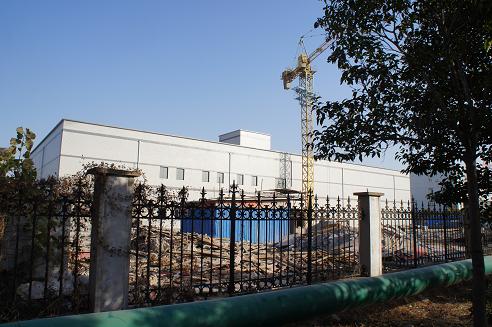

                          黄海机械四期

本月完成图审和招投标,正在开挖地基和办理施工许可证。

                          中鹏新材料二期

本月继续进行厂房内部装修和设备安装调试。累计完成厂房主体建设和外墙装修。

                        锦屏狮树康居示范点

本月完成2套房屋基础回填。累计完成项目方案设计、土地增减挂钩入库及施工便道、涵洞建设。

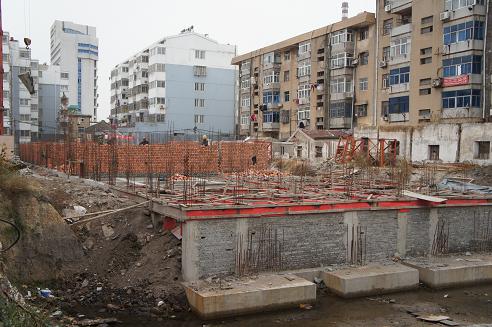

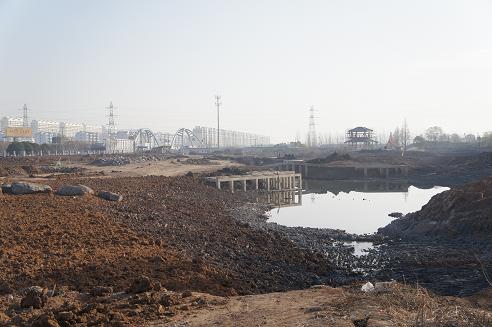

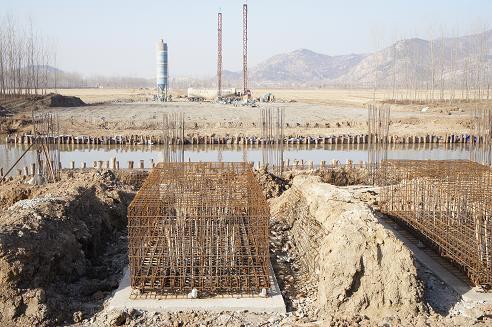

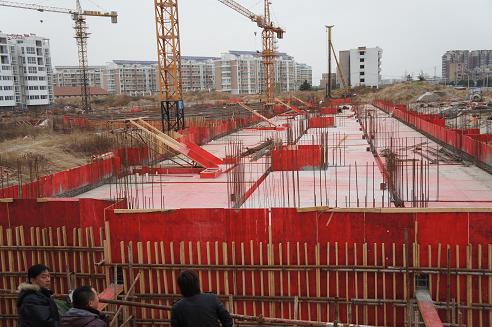

                        迎宾大道跨西盐河桥

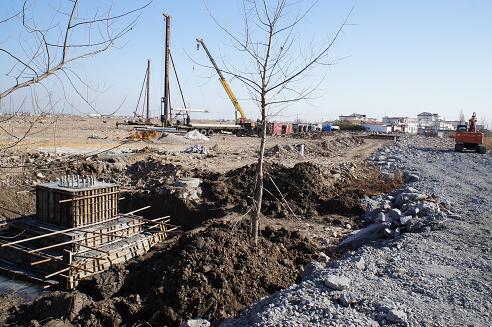

本月完成河东侧系梁钢筋制作,正在进行河西侧粉喷桩施工累计完成河东侧粉喷桩及钻孔灌注桩施工,完成河西河堤树木砍伐及场地平整,完成河西便道及围堰施工。

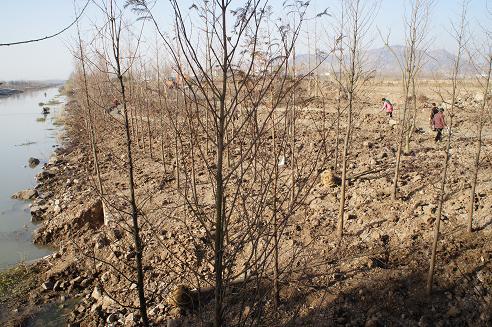

                         妇联河综合整治工程

本月完成河北岸桥两侧乔木栽植及广场和园路基础施工,正在进行工程扫尾。累计完成全线清淤,完成河南岸乔木栽植及景观、道路等施工,完成河北桥两侧广场施工及乔木栽植。

                         迎宾大道后续工程

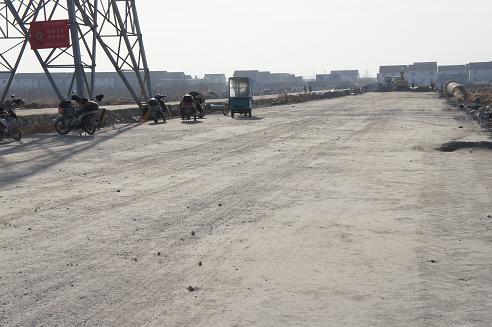

本月启动剩余路段路灯安装工作,10KV供电线路向南架设至迎宾大道。累计完成1700米绿化及110盏路灯安装,完成郁洲南路及迎宾大道供水合同,完成2座铁塔基座施工。

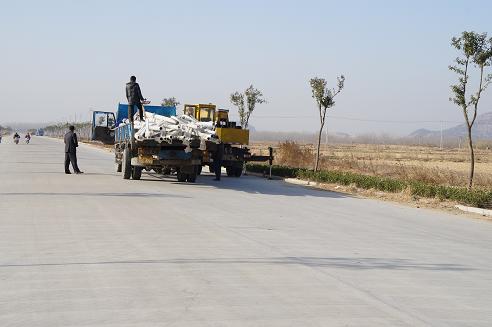

                             郁洲南路

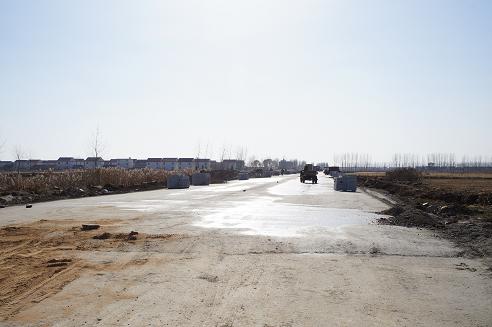

本月完成东半幅快车道二层垫层找平及碾压,完成埃字河以北快车道一层水泥稳定碎石基层施工,正在进行二层施工。累计完成埃子河涵洞建设,完成埃字河以北快车道垫层及雨污管网施工。

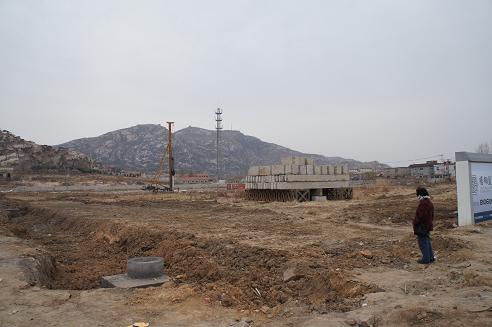

                            南大苏福特

本月进行场地回填,正在进行方案设计和注册材料收集。累计完成公司名称核定和方案设计要点。

                               人和居

本月进行E号楼地上一层施工。累计完成E号楼基础工程。

                             忠达玉兰园

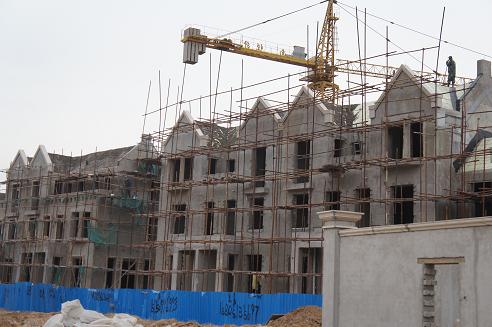

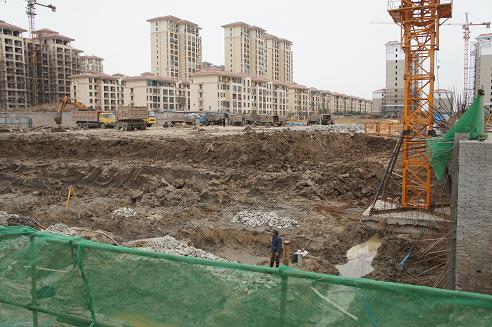

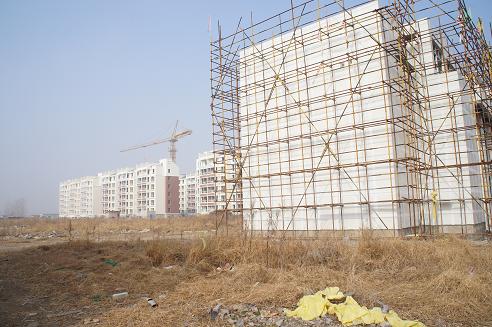

本月完成2号楼地上6层建设,正在进行7层施工。累计完成2号楼6层施工,完成456号楼基础施工。

                            江天花园

本月完成三栋楼人防工程。累计完成三栋楼基础及人防工程施工。

                           板浦初中建设

本月完成临时供电,校舍桩基工程进场,正在协调清理地块内柿树林。累计完成征地补偿,完成场地回填约80%,完成供水工程及临时供电。

                          锦屏磷矿棚户区

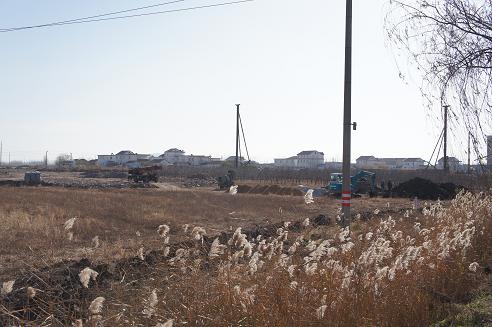

本月继续进行锦安新村、锦兴新村内外装修,锦平新村内外装修及室外配套工程扫尾,正在准备供电工程和绿化工程施工;本月二期工程完成方案调整,中山地块房屋征收签37。累计开展一期扫尾工程施工,完成二期方案调整,东山地块423户房屋征收签约287户,中山地块738户房屋征收签638户。

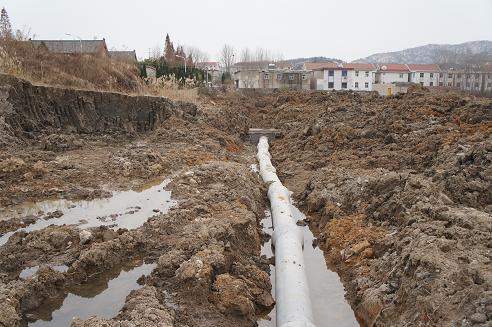

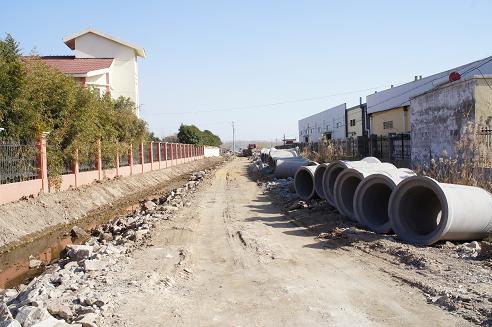

                              振海南路

本月完成雨水管道及雨水井施工,正在开挖基槽,进行污水管道施工。累计完成场地清理及雨水管道施工。

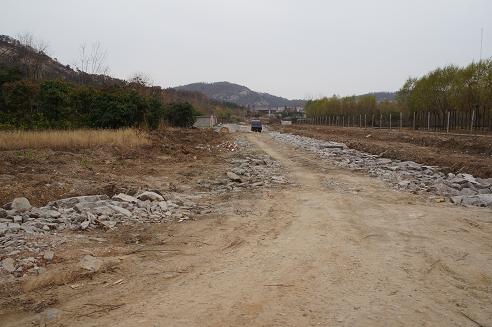

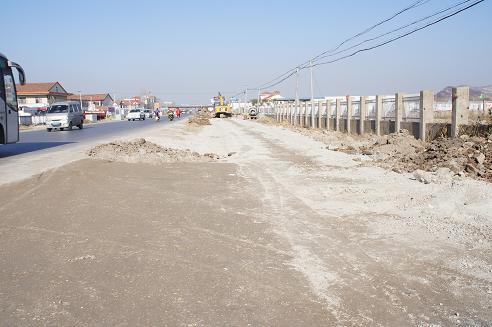

                             孔望山路

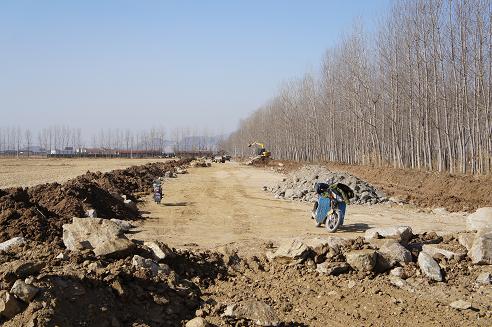

本月完成南部剩余约100米雨污管网施工。累计完成500米路床开挖及雨污管网、山场碎石土垫层施工。

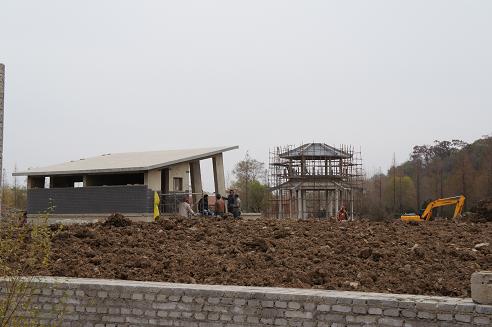

                         孔望山公园白鹭园

本月完成西部剩余2户苗圃清理,完成白鹭湖护岸修建,正在进行白鹭阁及厕所装修,人工湖继续向西开挖。累计完成白鹭阁及厕所主体建设,完成孔子望海广场方案及雕塑设计,完成栈桥、叶亭、亲水平台、景观桥、垂钓台等基础建设,完成白鹭湖和栈桥南侧人工湖、河系、绿化岛形态开挖,完成白鹭湖护岸修建

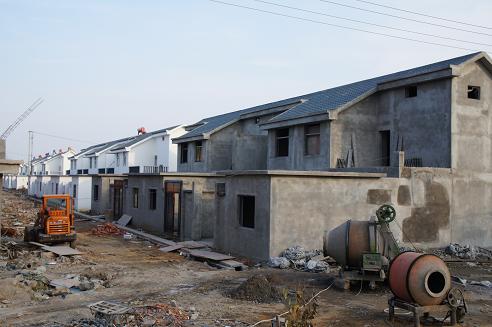

                              吴窑地块

本月仍在进行8号地块4栋排屋内外装修。累计完成9号地块9幢排屋装修及8号地块4栋排屋主体建设

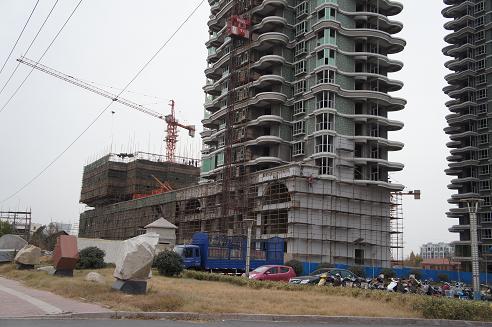

                              枫林水岸

本月完成12号楼地上1517层建设,正在封顶,56号楼完成地上710层建设,89号楼在建地下车库。累计完成347号楼主体建设。

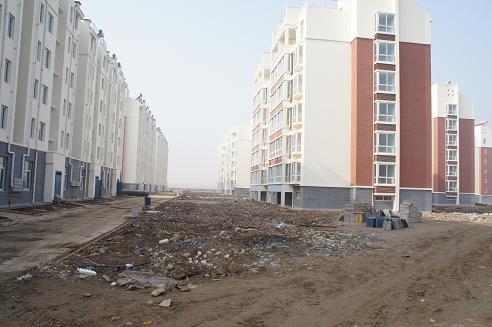

                             河畔花城

本月完成二期工程扫尾,一期剩余的1号楼正在基础施工,三期工程正在办理施工许可证。累计完成二期15幢楼建设,完成三期场地平整。

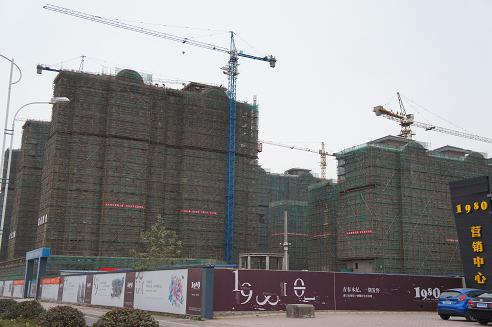

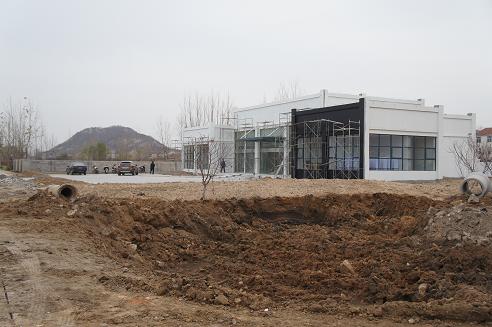

                      磨盘山地块(梧桐蓝山)

本月继续进行售楼处装修,正在进场试桩,等待规划许可证下发。累计完成征地补偿、场地清理、方案设计及售楼处建设,3760座坟墓迁移完成700座。
