经实地督查,12月1日至7日部分有形象进展的区重点工程重大事项情况如下:

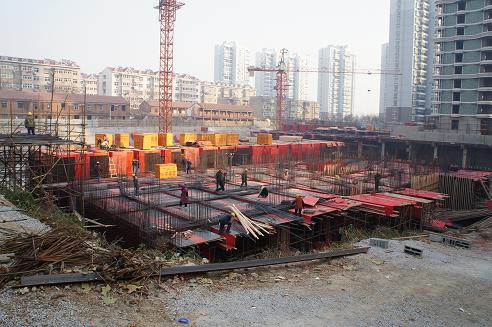

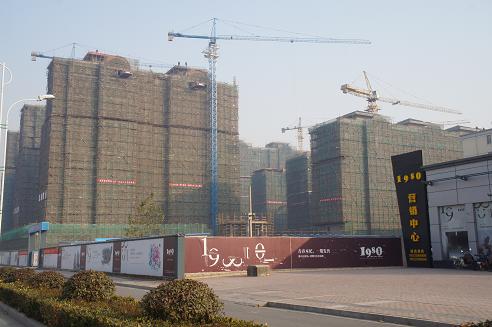

枫林水岸
为新完工项目,年度目标为完成1、2、3、4、7号楼主体封顶,总建筑面积5万平方米。目前1、2、3、4、7号楼已封顶,5、6号楼在建10层,8、9号楼在建地下车库,完成年度目标任务。

太阳雨三期
为新开工项目,本周完成工程建设指挥部一层砖砌施工,方案设计等待市规划局批复。累计完成场地回填135亩,完成企业方案设计,并取得土地证,经五路调整规划获市规划局原则同意。

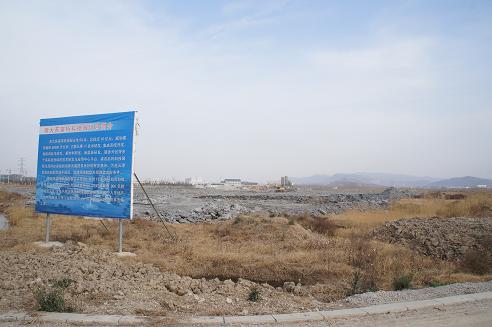

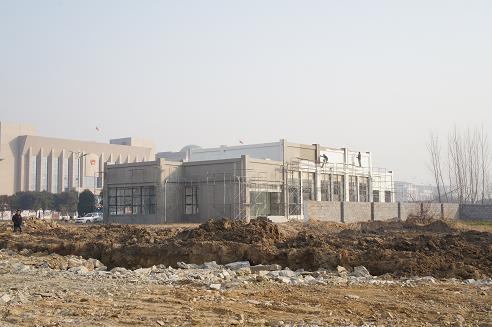

工业先导区

本周完成新北河路水泥稳定碎石基层与埃字河路二层垫层找平施工,正在进行204国道慢车道、南北大沟路、新北河路路牙石铺设和埃字河路雨污管网施工。累计完成新型工业园区概念性规划编制,完成指挥部及展馆建设,完成204国道两侧排水管道及慢车道基础施工,完成3650米园区产业路路床开挖及垫层施工,完成南北大沟路和新北河路水稳基层施工,先导区标准厂房涉及55户征地兑现50户。

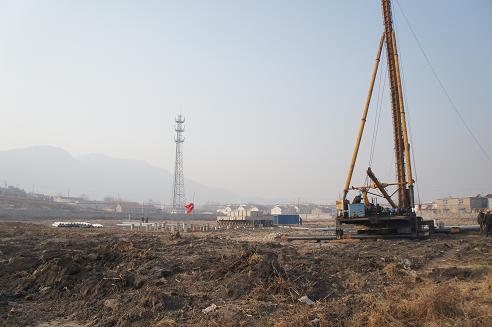

黄海机械四期(争取类)

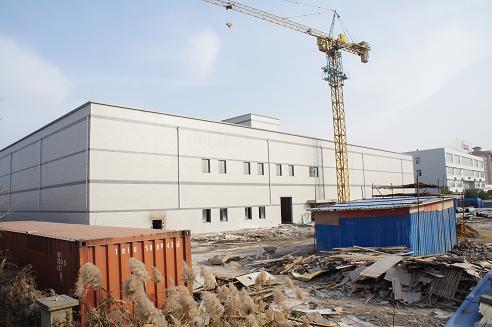

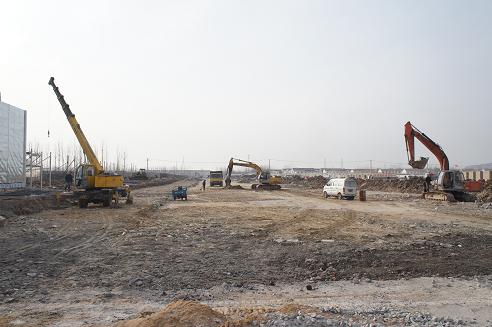

本周完成施工许可证办理,正在进行基础施工。累计完成方案设计、工程招投标及场地整理。

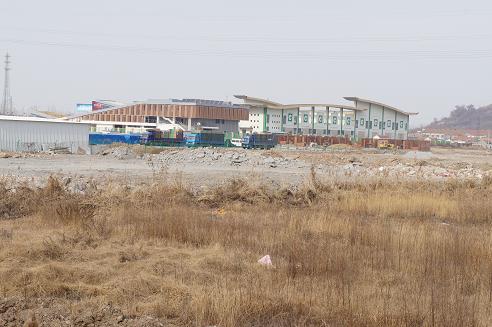

中鹏新材料二期
本周继续内部装修扫尾,正在进行设备安装调试。累计完成主体厂房建设及外墙装修。

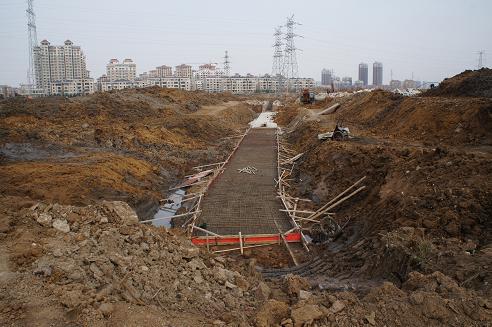

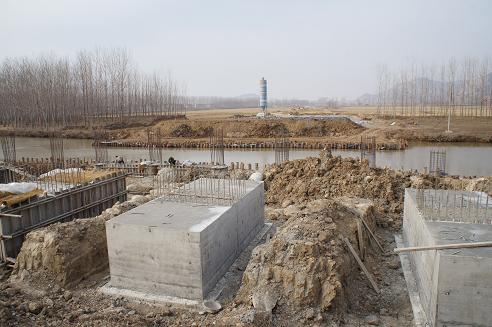

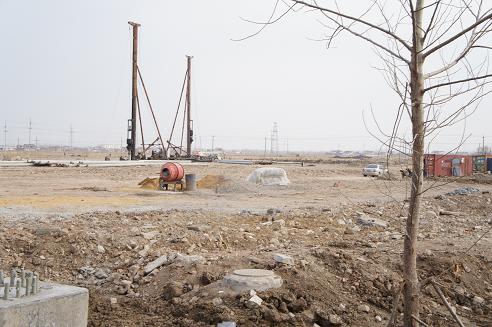

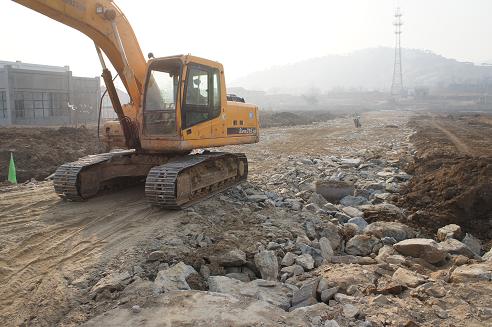

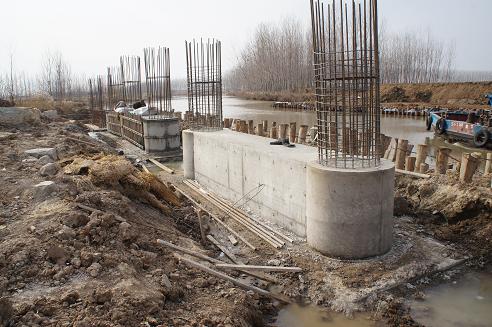

迎宾大道跨西盐河桥
本周完成河东侧5个承台和3道系梁浇筑,完成河西侧粉喷桩施工,准备进行河西钻孔灌注桩施工。累计完成河东侧粉喷桩、钻孔灌注桩施工及系梁、承台制作与浇筑,完成河西河堤树木砍伐及场地平整,完成河西便道、围堰及粉喷桩施工。

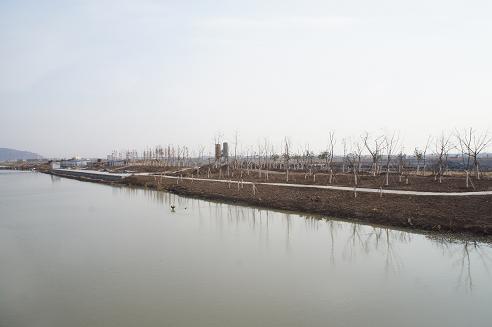

妇联河综合整治工程
本周完成河北岸苗木草绳缠干、2个广场石材铺装及蘑菇石贴面,正在进行河北岸园路扫尾施工。累计完成全线清淤,完成河两岸乔木栽植及广场、亲水平台等景观施工,完成河南岸园路施工。

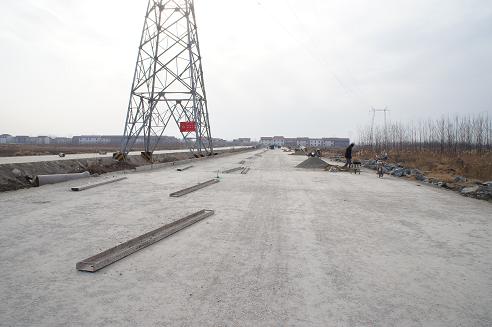

迎宾大道后续工程

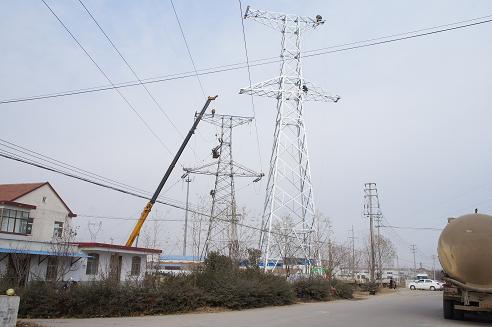

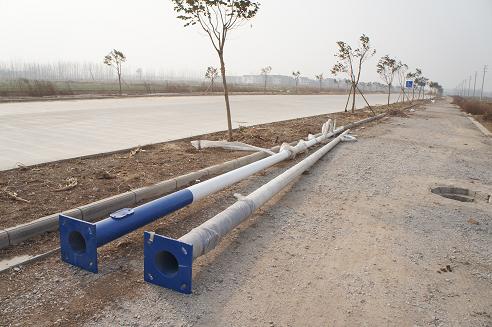

本周完成2座新建铁塔安装,正在进行铁塔迁移电线接线及架设,准备进行路灯安装。累计完成2400米绿化、110盏路灯安装、2座新建铁塔安装,完成郁洲南路及迎宾大道供水合同,10KV供电线路向南架设至迎宾大道。

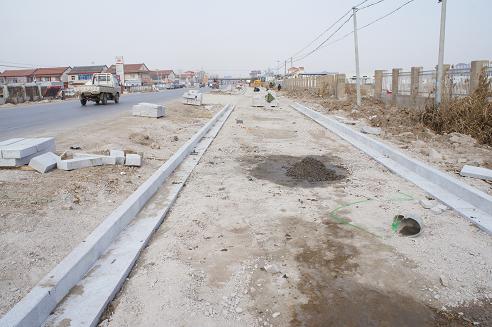

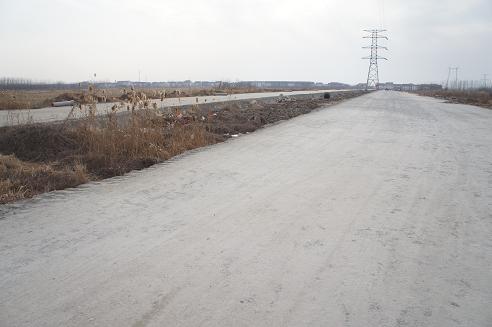

郁洲南路
本周完成埃字河以北东半幅快车道水泥稳定碎石层二层施工,西半幅快车道正在进行混凝土路面模板制作。累计完成埃子河涵洞建设,完成埃字河以北快车道垫层、基层及雨污管网施工。

南大苏福特
本周继续进行场地回填,正在进行方案设计和注册材料收集。累计完成公司名称核定和方案设计要点。

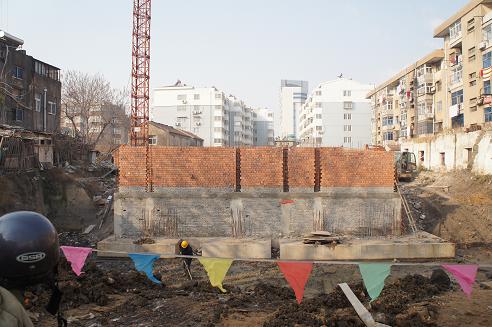

人和居

本周完成E号楼一层剩余约70%的砖砌工程,正在进行构造柱施工。

忠达玉兰园
本周继续进行2号楼地上7层施工,4、6号楼正在进行地下一层施工,5号楼进入地下2层施工。累计完成2、4、5、6号楼基础施工。

江天花园
本周继续进行3栋楼地下人防工程扫尾,正在进行模板拆除。

板浦初中建设
本周完成南侧围墙柱墩基础施工,正在进行校舍桩基工程和北侧围墙基础施工。累计完成征地补偿,完成场地回填约80%,完成供水工程及临时供电,完成校舍桩基工程招投标。

振海南路
本周完成快车道路床开挖及山场碎石土垫层施工。累计完成场地清理、雨污管网施工。

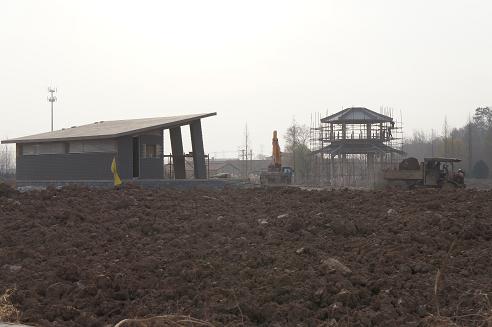

孔望山公园白鹭园
本周完成厕所外墙装贴及人工湖西部剩余土方开挖,正在进行白鹭阁装修和西部地形整理。累计完成白鹭阁及厕所主体建设,完成孔子望海广场方案及雕塑设计,完成栈桥、叶亭、亲水平台、景观桥、垂钓台等基础砼浇筑,完成白鹭湖和栈桥南侧河系、绿化岛及人工湖形态开挖。

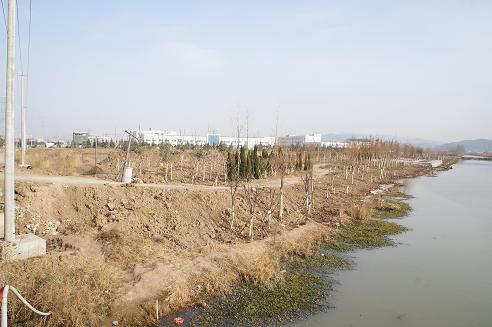

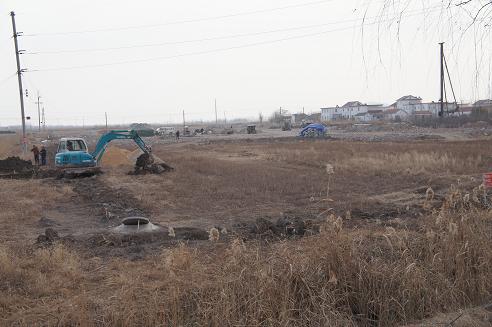

玉带河河滨绿化
本周完成人工湖开挖及60米驳岸修建,正在进行地形整理。累计完成场地清理、项目部建设、人工湖开挖及施工通电。

吴窑地块

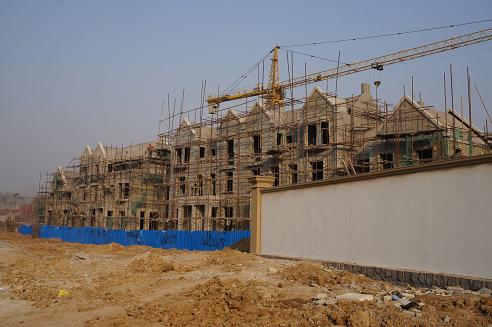

本周继续进行8号地块4栋排屋内外装修。累计完成8号地块4栋排屋主体建设和9号地块9幢排屋装修。

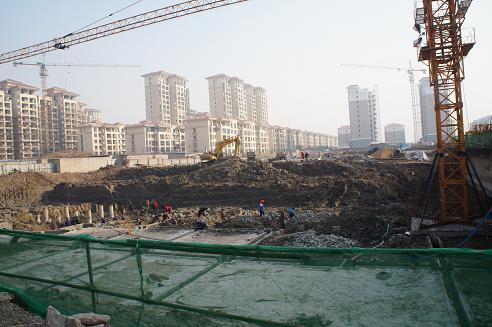

河畔花城
本周继续进行一期工程剩余的1号楼基础施工,三期工程正在办理施工许可证。累计完成二期15幢楼建设,三期工程完成场地平整和便道铺设。

易居公馆
本周完成约50米排洪沟基槽开挖及混凝土基础施工,易居公馆项目正在办理规划许可证。累计完成场地清理、方案设计。

磨盘山地块(梧桐蓝山)
本周继续进场试桩和进行售楼处装修,等待规划许可证下发。累计完成地质勘测、方案设计、征地补偿、售楼处主体建设,3760座坟墓迁移完成700座。

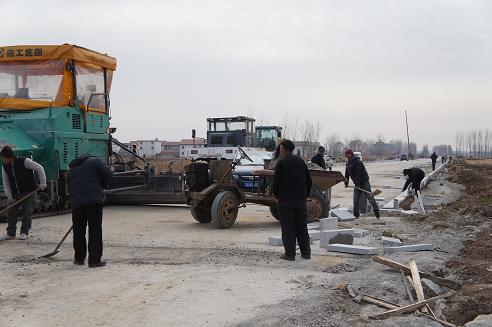

通灌南路(秦东门大街至纬二路)
本周完成北段400米慢车道山场碎石土垫层施工,正在进行北段200米快车道路基找平施工,准备进行水稳基层和6cm中粒式沥青混凝土路面摊铺施工。累计完成850米快车道路床开挖及山场碎石土垫层施工,完成400米慢车道山场碎石土垫层施工,完成600米雨水管和350米污水管网施工。
