经实地督查,12月15日至21日全区部分有形象进展的重点工程重大事项图片如下:

公安分局指挥中心大楼
为本周新完工项目,年度目标为完成选址、方案设计和部分建设,现已完成主楼及2座辅楼主体建设,完成年度目标任务。

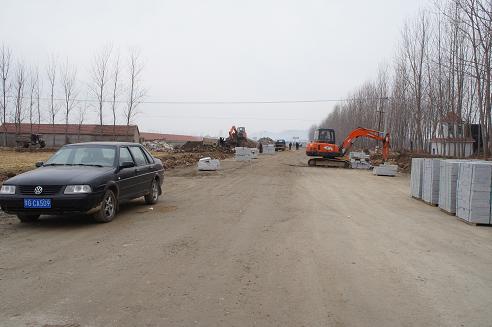

工业先导区
本周新北河路完成西部取直路段厂房拆迁及水稳层施工,正在安装路灯;埃字河路完成猪场拆迁及水泥稳定碎石基层施工;204国道完成北侧600米慢车道沥青路面摊铺,正在进行南侧剩余路段慢车道山场碎石土垫层施工。累计完成新型工业园区概念性规划编制,完成指挥部及展馆建设,完成标准厂房征地,园区产业路完成南北大沟路及204国道北侧600米慢车道建设、完成新北河路及埃字河路水泥稳定碎石基层施工。

太阳雨三期
本周进行工程建设指挥部二层墙体砌筑,企业方案设计等待市规划局批复。累计完成场地回填135亩,完成企业方案设计,并取得土地证,经五路调整获市规划局原则同意。

中鹏新材料二期

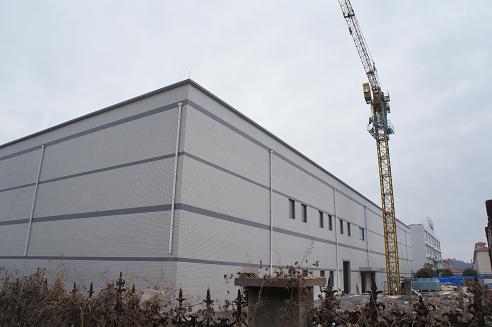

本周继续工程扫尾,正在进行设备调试与内部装修。累计完成厂房主体建设及设备安装。

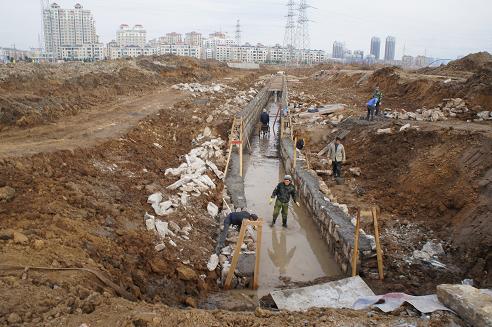

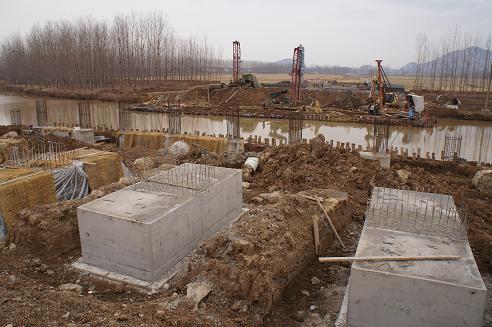

迎宾大道跨西盐河桥

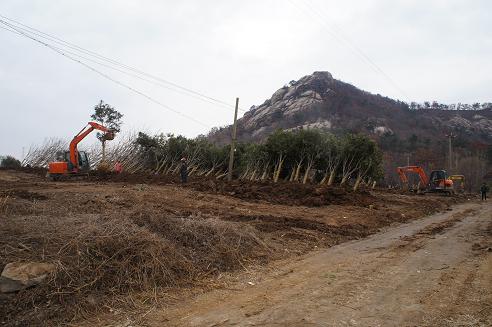

本周完成河西侧5根钻孔灌注桩施工。累计完成河东侧粉喷桩、钻孔灌注桩及系梁与承台施工,完成河西河堤树木砍伐及场地平整,完成河西便道、围堰及粉喷桩施工。

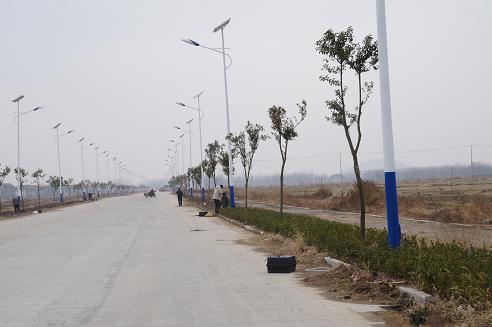

迎宾大道后续工程

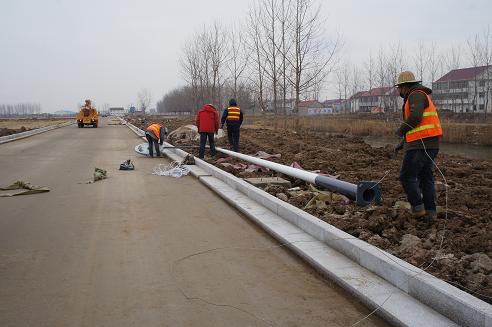

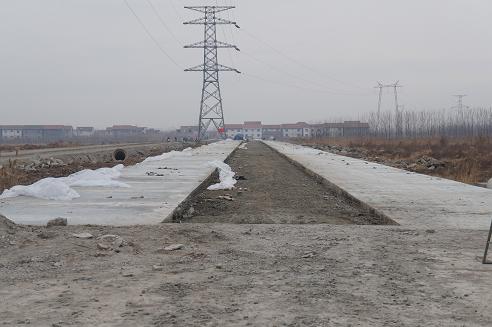

本周完成西侧剩余路灯安装与调试。累计完成2400米绿化、全线路灯安装及220KV高压铁塔搬迁,完成郁洲南路及迎宾大道供水合同,完成妇联河南岸临时供水,10KV供电线路向南架设至迎宾大道。

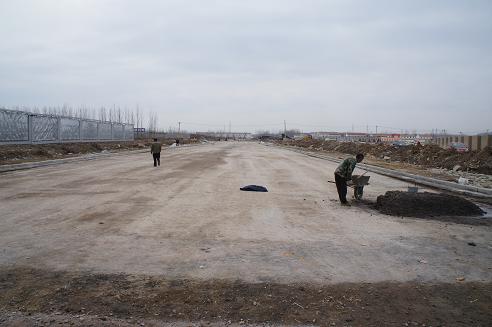

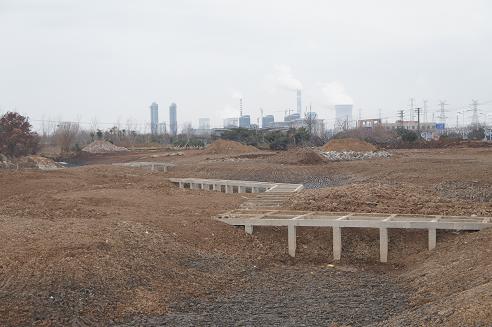

郁洲南路

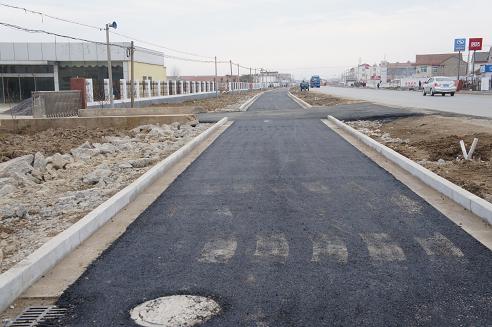

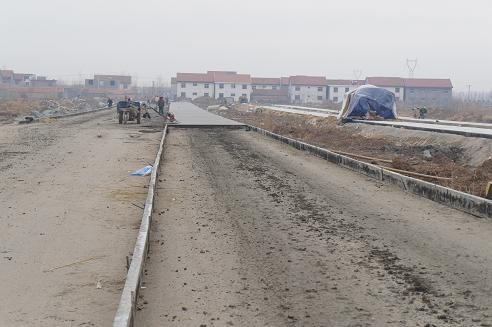

本周完成西半幅快车道2/3混凝土路面施工,正在进行东半幅快车道混凝土路面施工。累计完成埃子河涵洞建设,完成埃字河以北快车道水泥稳定碎石基层及雨污管网施工。

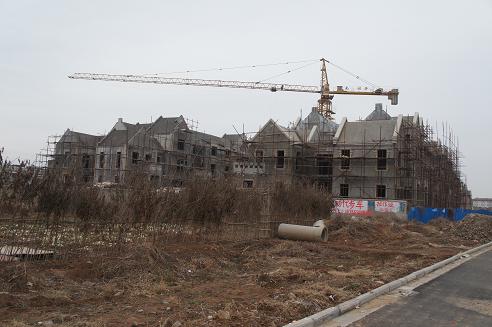

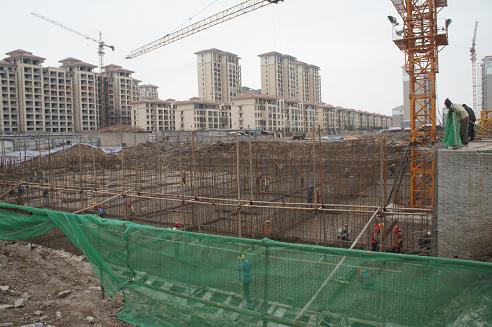

忠达玉兰园
本周继续进行4、6号楼地下1层和5号楼地下2层施工。累计完成2号楼地上6层及4、5、6号楼基础施工。

板浦初中建设
本周继续实施校舍桩基工程,正在协调清理地块内柿树林。累计完成征地补偿,完成80%场地回填,完成供水工程及临时供电,完成南侧围墙柱墩基础施工。

振海南路
本周完成快车道山场碎石土垫层施工。累计完成快车道山场碎石土垫层及雨污管网施工。

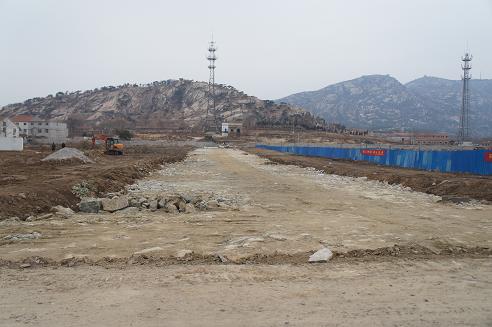

孔望山路
本周向南推进约50米快车道山场碎石土垫层施工。累计完成500米路床开挖及快车道山场碎石土垫层及雨污管网施工。

孔望山公园白鹭园

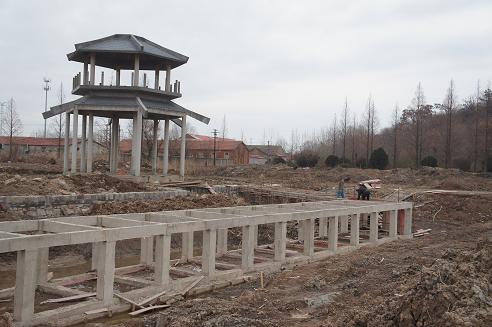

本周完成地形整理,正在进行栈桥面层施工和苗木进园。累计完成白鹭阁、厕所主体建设和外墙砖铺贴,完成孔子望海广场方案及雕塑设计,完成栈桥、叶亭、亲水平台、景观桥、垂钓台等基础砼浇筑,完成白鹭湖和河系、绿化岛及人工湖形态开挖,完成地形整理。

玉带河河滨绿化
本周正在进行地形整理。累计完成场地清理、项目部建设、人工湖开挖、驳岸修建及施工通电。

吴窑地块
本周继续进行8号地块4栋排屋内外装修。累计完成8号地块4栋排屋主体建设和9号地块9幢排屋装修。

河畔花城

本周进行一期剩余的1号楼地下工程施工,三期工程正在办理施工许可证。累计完成二期15幢楼建设,三期工程完成场地平整和便道铺设。

易居公馆
本周完成排洪沟南段约100米挡墙施工,完成易居公馆规划许可证办理,正在施工准备。累计完成场地清理、方案设计。

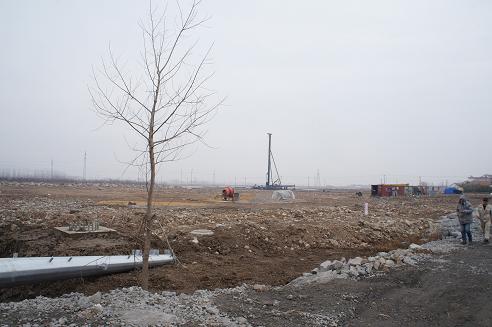

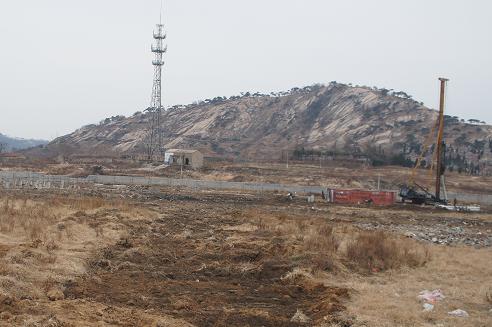

磨盘山地块(梧桐蓝山)

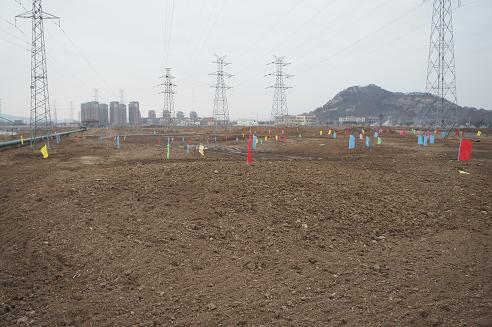

本周梧桐蓝山项目继续进场试桩,售楼处投入使用,正在等待规划方案审核。累计完成地质勘测、方案设计、征地补偿、售楼处建设,3760座坟墓迁移完成700座。

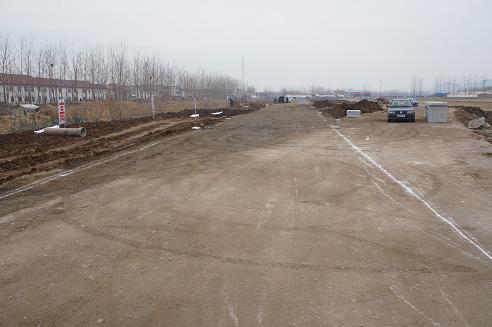

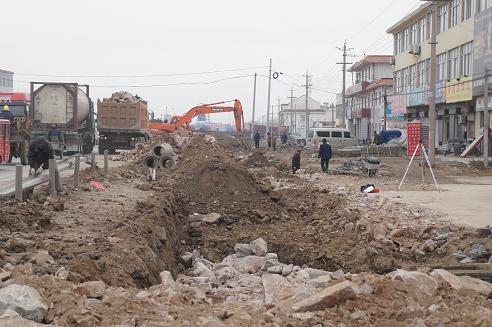

通灌南路(秦东门大街至纬二路)
本周完成北段快车道路牙石安装,正在进行污水管道施工,准备进行北段快车道沥青混凝土路面施工。累计完成850米快车道山场碎石土垫层施工、400米慢车道山场碎石土垫层施工及北段180米水稳基层施工与路牙石安装,完成600米雨水管和350米污水管施工。
