2013年3月29日海州区部分重点建设项目进展图片
发布时间:2013/3/29 15:06:11      人气:2994    来源:海州区委组织部    作者: dcb

经实地督查,一季度全区部分有形象进展的重点工程重大事项图片如下:

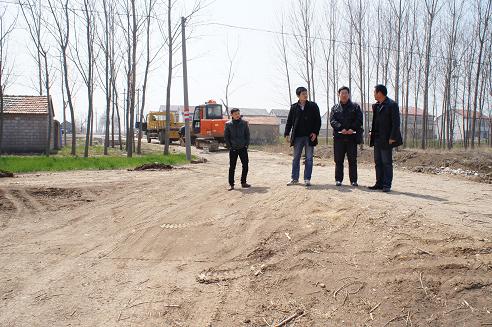

                             新坝镇新镇区建设

新镇区核心区规划修编基本完成,有线电视、移动杆线勘察设计工作已结束,正在进行道路初步设计;沙杭康居绿化及环境整治工作结束,并顺利通过省三星级康居示范村验收。

                        现代服务业集聚区盐河组团开发

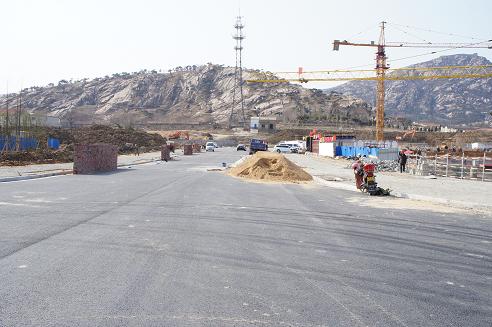

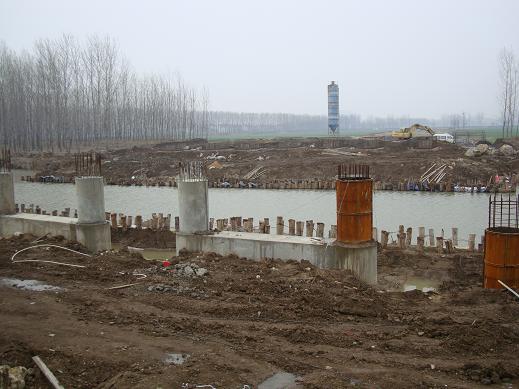

通灌路南延完成许庄小学以北第一层水稳基层施工;迎宾大道西延工程3月25日发布招标公告,计划4月中旬竞标;迎宾大道跨西盐河桥完成桥东立柱,正在进行桥西承台、系梁以及桥板制作。

                         孔望山片区盐河组团开发

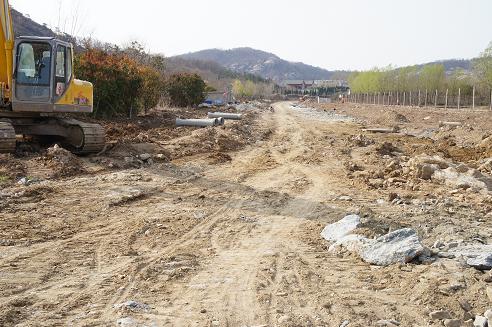

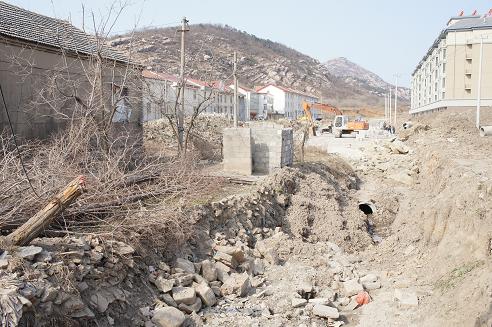

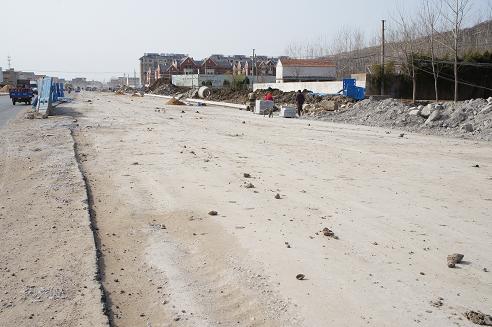

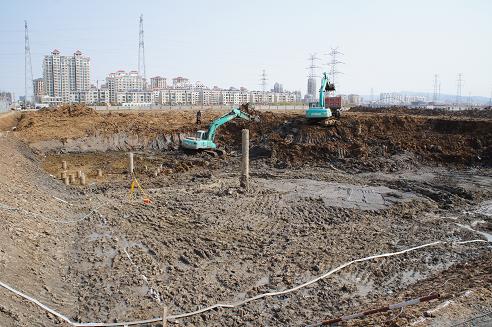

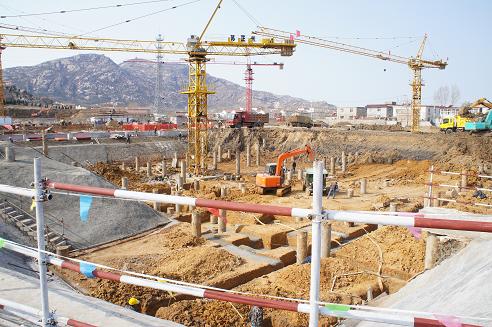

  盐河南路北段工程完成西半幅快车道水稳基层施工,正在铺设路牙石;振海南路续建工程完成快车道沥青路面施工及人行道混凝土基础施工;孔望山路北段工程完成二层垫层找平压实,准备进行道路南半部水稳层施工;新孔南路工程完成1600米沥青路面摊铺,正在进行剩余200米水稳基层施工;磨盘山路西段工程完成招标;玉带河沿河路正在进行招标前期准备工作;梧桐蓝山项目完成桩基工程,正在进行地下土建工程开挖;易居公馆项目正在进行桩基、围墙施工及沿线景观苗木栽植;孔望尚府项目开始桩基施工,同步进行地块东半部围墙施工及施工图设计;五星级酒店正在进行规划方案报批;少昊广场正在进行规划设计前期准备。盆景园8户搬迁任务全部完成,孔望尚府地块、磨盘山地块房屋征收正在进行前期准备工作,孔望山路南段房屋征收测量工作已完成,正在完善房屋征收手续。

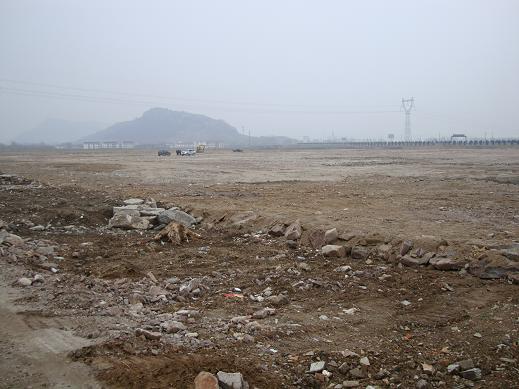

                     城郊旅游群(新坝万亩现代农业园区)

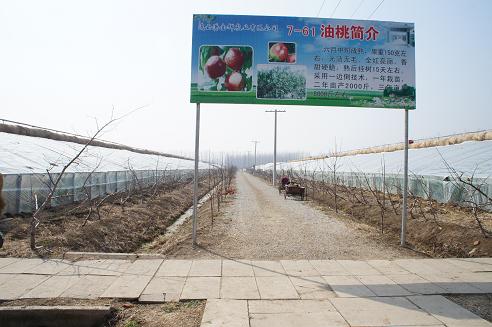

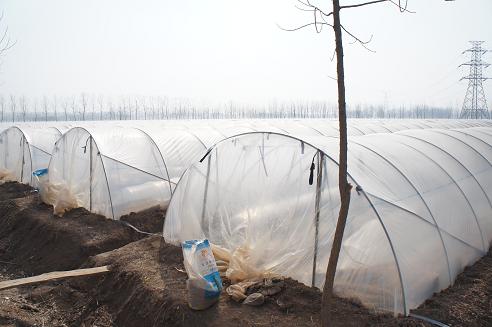

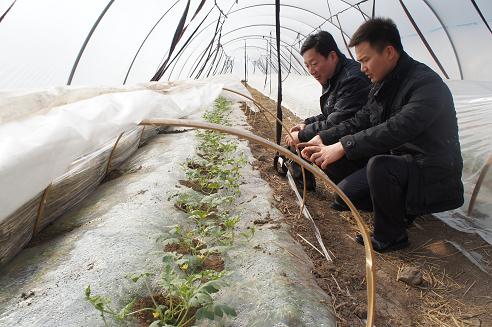

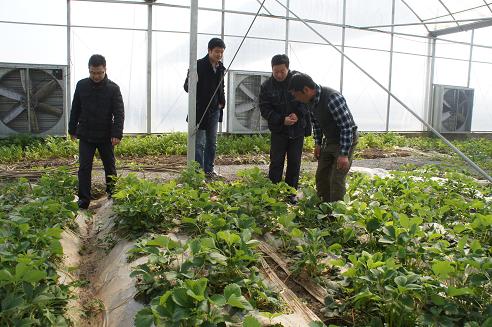

完成1000亩土地流转工作,完成钢架大棚和日光温室建设内容,西瓜、弱光梨、奶油草莓已种植完毕。

                     城郊旅游群(宁海杏鲍菇养殖基地)

已完成3000平方米菇房场地平整,完成300亩绿化。

                                 太阳雨三期

已完成场地回填,开始标准化厂房建设招标。

                            镜花缘文化产业园

北海门主体工程基本竣工,进入装修阶段;仿古景观墙完成600m,剩余的板浦高中仿古围墙改造完工80%;沿街绿化花土回填结束,绿化工程完成70%;李汝珍故居申请维修资金,准备报市级主管部门。整体项目正在申报省级先期启动资金补助。

                              教育强基工程

板浦初中新校区完成桩基施工及房屋拆迁、电信、高压线路改道等工作,土建工程已进场,正在拉围墙。精勤中心幼儿园完成主体一层建设,东辛幼儿园正在进行基础施工。
