经实地督查,本周部分有形象进展的重点建设项目图片如下:

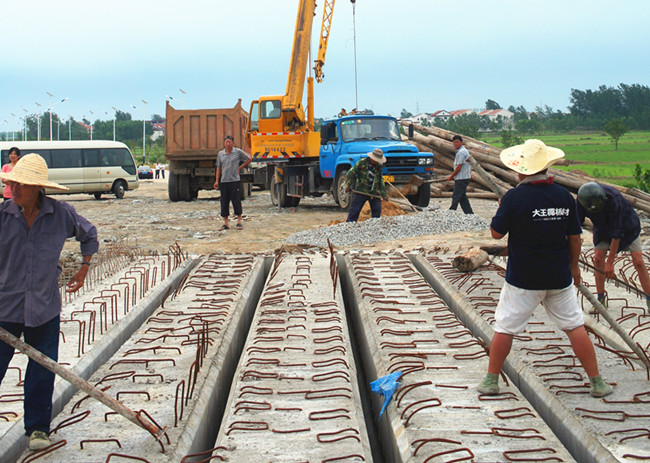

工业拓展区

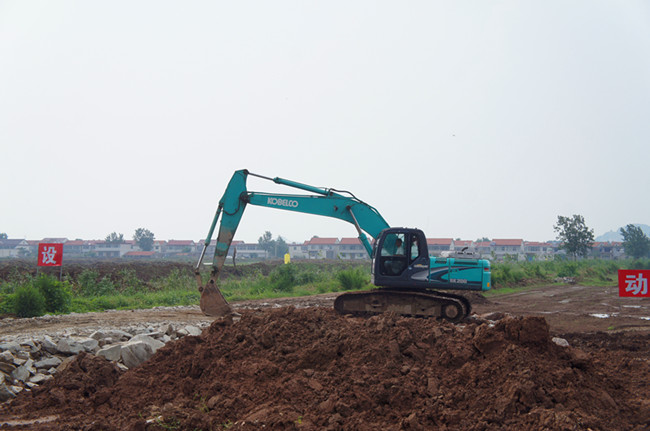

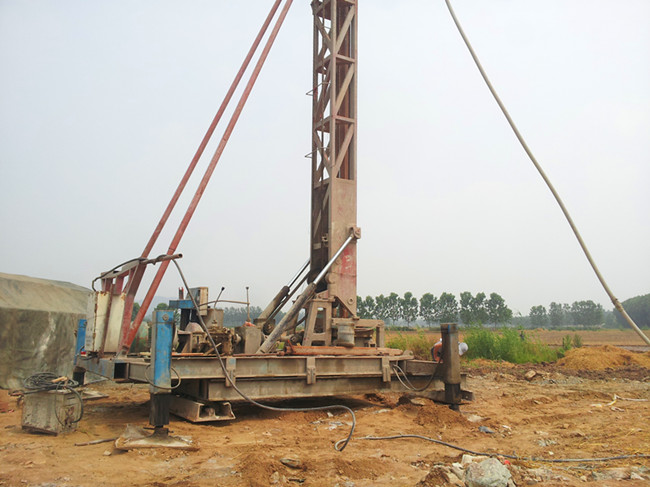

本周通过新北河路拓宽及办公楼、东环路建设施工方案,正在进行现场勘察。累计完成中小企业园土地丈量,中小企业园规划通过市规委会研究。太平村550亩土地扭转变为土地征用,完成二、三、五组150亩土地征用兑付及清表工作,新北河路拓宽及办公楼、东环路建设已进场准备桩基施工。

新坝新镇区建设(沙杭新农居)
本周沙杭新农居完成三期新建的4户新农居外墙粉刷及门窗安装。累计沙杭新农居完成一期98户入住,二期128户完工,三期新开工4户,并拆除二期14户村民旧房。

盐河组团开发(迎宾大道西延)

盐河组团开发(迎宾大道跨西盐河桥)
本周迎宾大道西延工程新完成2个沉井粉喷桩施工。累计完成通灌南路北段快车道沥青路面施工及路牙石铺设,完成慢车道山场土平整、压实及700米水稳基层施工;迎宾大道西延工程核电管保护涵完成21延米墙身砌筑(共计136米),10个沉井粉喷桩施工完成5个,正在进行50米雨水管方沟施工;迎宾大道跨西盐河桥完成下部结构施工、桥梁板预制,完成桥东引桥山场土回填和东跨梁板吊装(分东跨、西跨、中跨)。

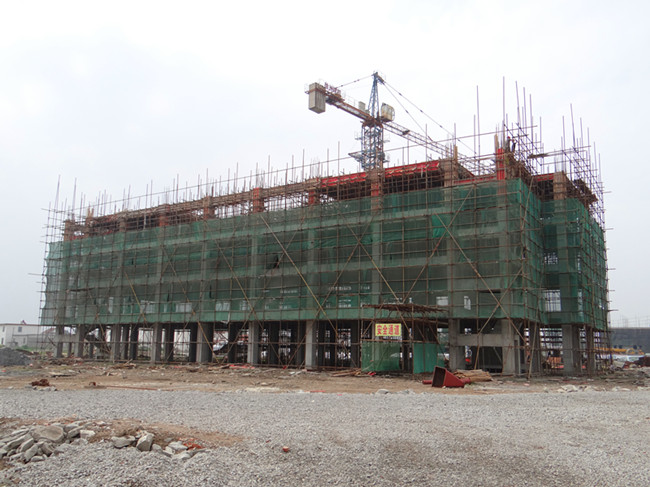

太阳雨三期

本周继续桩基施工。累计完成200亩场地回填及标准化厂房试桩,完成施工用房搭建及部分材料进场,对基建工程进行了分类招标。

专业市场建设(兴隆国际商贸广场)
本周继续桩基施工。累计完成方案设计、旧房拆除和前期手续办理。

教育强基工程(板浦实中)

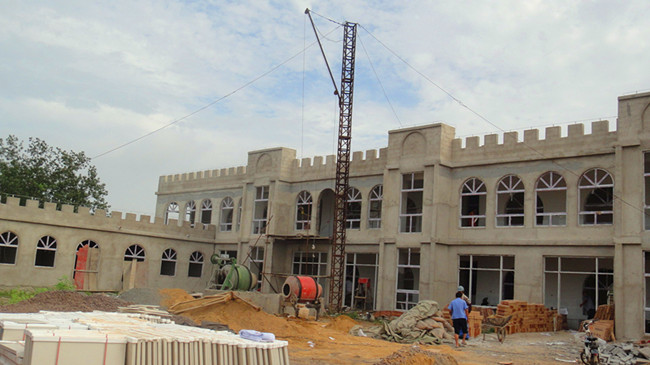

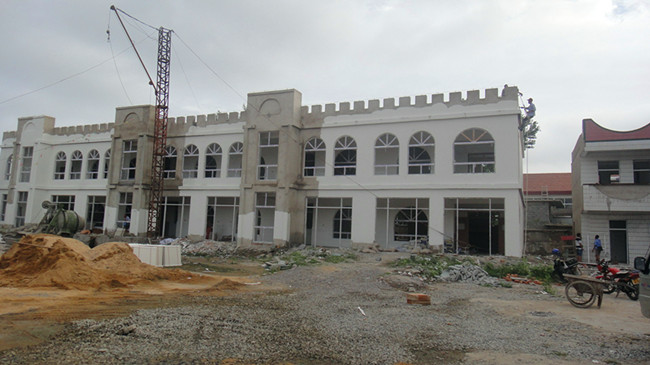

教育强基工程(精勤幼儿园)

教育强基工程(东辛幼儿园)

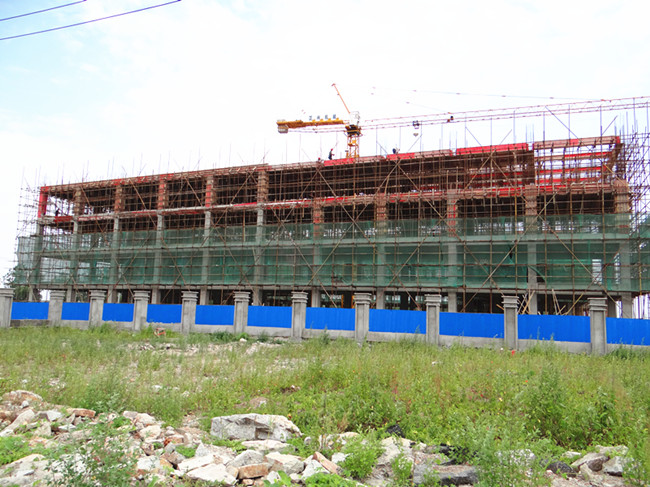

本周板浦中学完成实验楼西连廊、行政楼五层砼浇筑,完成宿舍楼三层、教学楼二层及食堂一层模板预制。精勤幼儿园正在粉刷旧楼外墙;东辛幼儿园正在进行外墙涂料粉刷和传达室、晨检室施工。累计进行板浦初中实验楼、行政楼、宿舍楼、教学楼、食堂浴室等主体施工;完成精勤幼儿园主体施工和内外装修,正在进行旧楼改造;完成东辛幼儿园主体施工,正在装修和进行传达室、晨检室施工。
