2013年7月26日海州区部分重点建设项目进展情况图片
发布时间:2013/7/26 18:31:47      人气:2786    来源:海州区委组织部    作者: dcb


经实地督查,本周部分有形象进展的重点建设项目图片如下:

工业拓展区

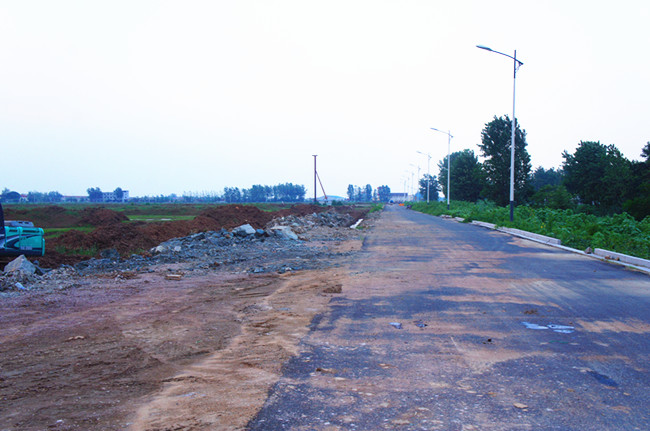

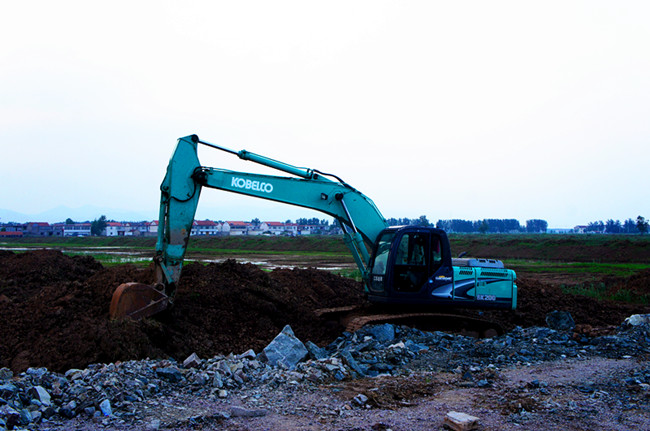

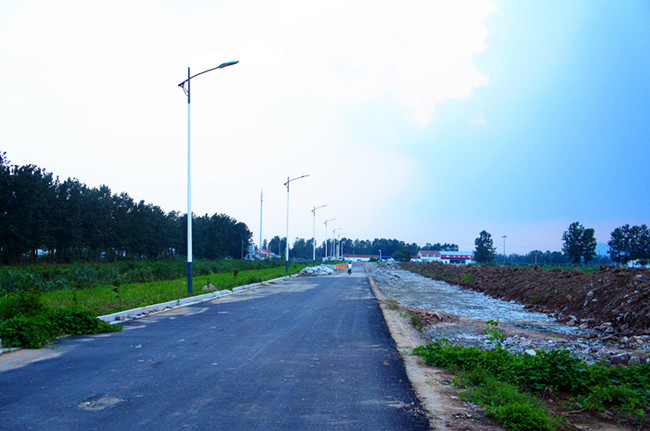

本周完成三、五组老庄搬迁调查摸底,中小企业园标准厂房桩基进场,东环路便道进场施工。累计完成中小企业园地勘,规划通过市规委会研究,正在完善厂房施工图,桩基已进场;完成太平村土地征收965.6亩(累计1095.6亩),完成土地清表约500亩,正在进行三、五组征收扫尾;完成太平村三、五组老村庄搬迁入户调查,正在制定拆迁方案;完成综合办公楼地质勘查、完成新北河路拓宽施工图设计及基槽开挖、完成500KVA临时用电施工图审核,东环路进场施工。

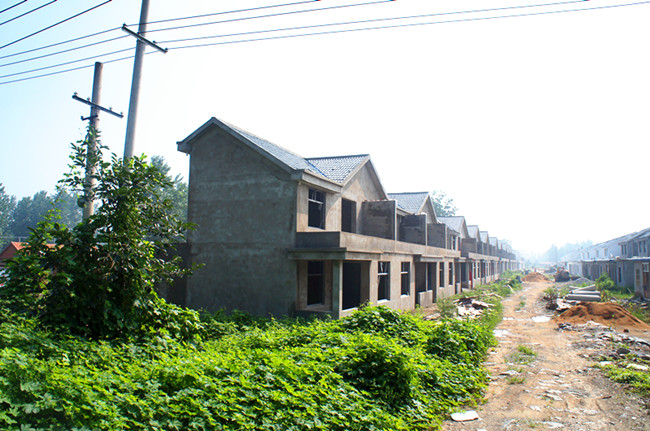

新坝新镇区建设(沙杭新农居)

本周新镇区成立建设领导小组,细化分解任务,进行土地规划调整;沙杭新农居拆除二期1户村民旧房。累计完成新镇区土地、建筑物、启动区地块等基本情况调查摸底,进行总体规划调整,理顺启动区产权关系并进行清场,组建区级建设领导小组,细化分解任务,正在进行土地规划调整;完成沙杭新农居一期98户入住,二期128户完工,三期新开工4户,拆除二期15户村民旧房。

太阳雨三期

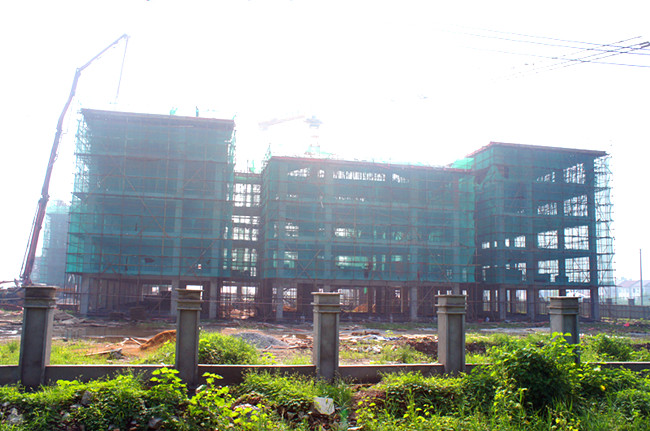

本周继续桩基施工。累计完成200亩场地回填及标准化厂房试桩,完成施工用房搭建及部分材料进场,对基建工程进行分类招标。

镜花缘文化产业园

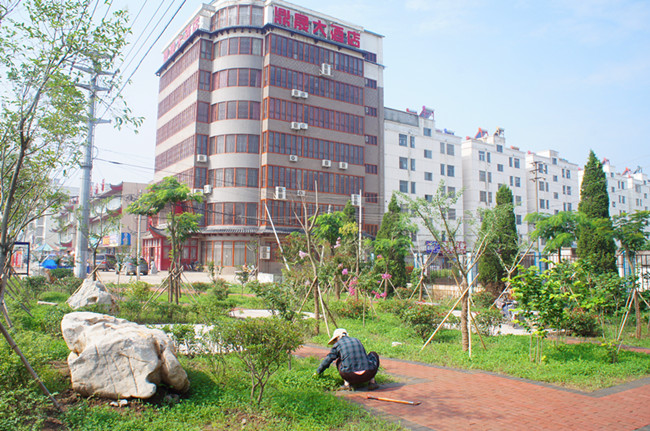

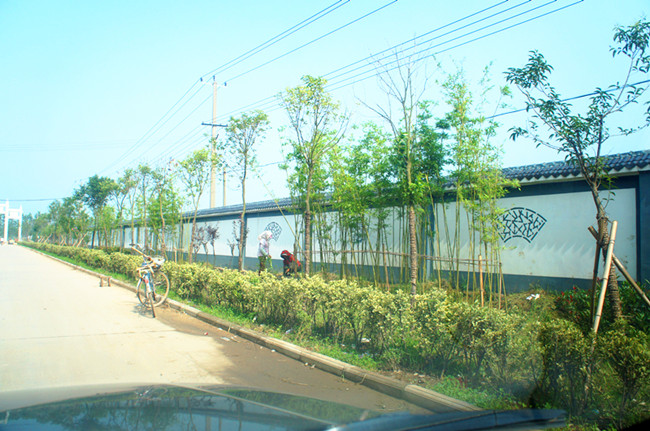

本周完成新民路1户民房立面改造,正在完善整体改造方案设计和进行项目征地。累计与台湾石秀湾集团签订开发合作协议;完成沿街绿化、仿古景观墙及板浦高中大门、鼎盛酒店立面改造,完成汪家大院房屋维修及文化墙主体施工,完成北海门建设,新民路116户建筑仿古立面改造协议签订3户,完工1户,正在进行栅栏巷、西顾巷道路改造。

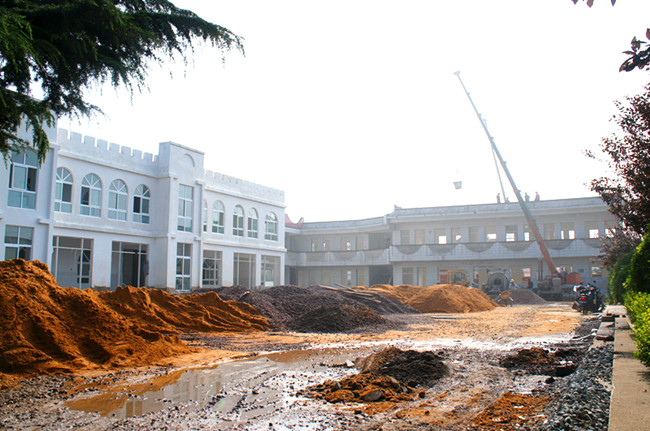

教育强基工程(板浦中学)

教育强基工程(精勤幼儿园)

教育强基工程(东辛幼儿园)

板浦中学完成宿舍楼四层、教学楼三层及食堂二层模板预制,正在进行行政楼五层柱钢筋焊接和实验北楼坡屋面施工;精勤幼儿园继续旧楼改造;东辛幼儿园完成室内外瓷砖装贴。

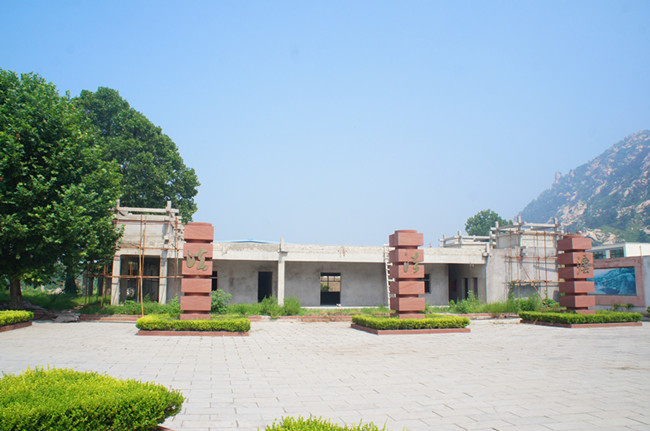

桃花涧综合开发

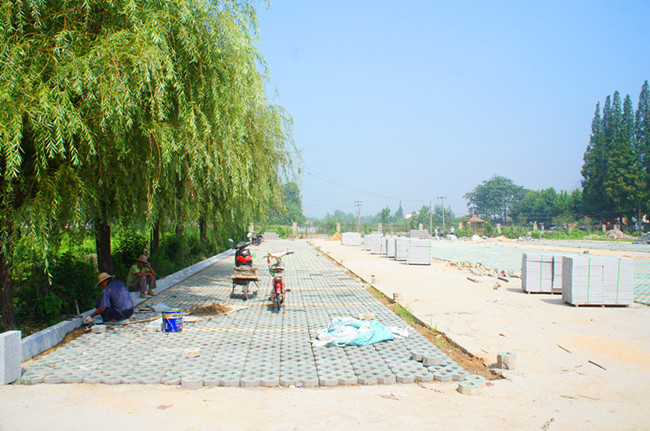

本周完成停车场停车位彩色砌块铺设约40%,游客服务中心开始封顶。累计完成140米观景长廊、停车场水泥道路及游客服务中心主体建设,完成将军崖岩画展览中心内部改造装修及游客服务中心房顶改造图纸设计,正在铺设停车场停车位彩色砌块和进行游客服务中心封顶施工。
