2013年8月23日海州区部分重点建设项目进展情况图片
发布时间:2013/8/23 18:43:15      人气:3103    来源:海州区委组织部    作者: dcb

经实地督查,本周(8月17日至23日)部分有形象进展的重点建设项目图片如下:

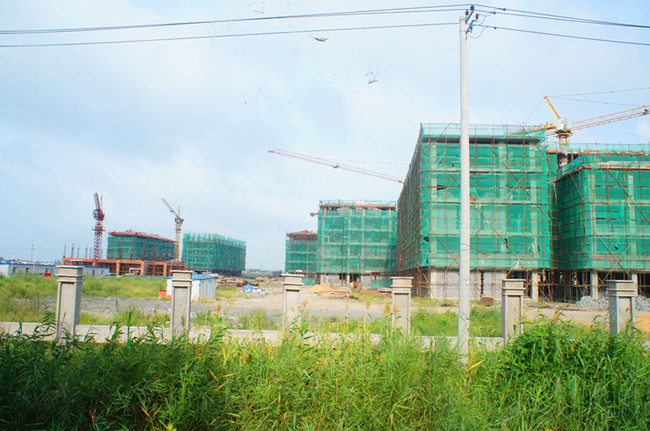

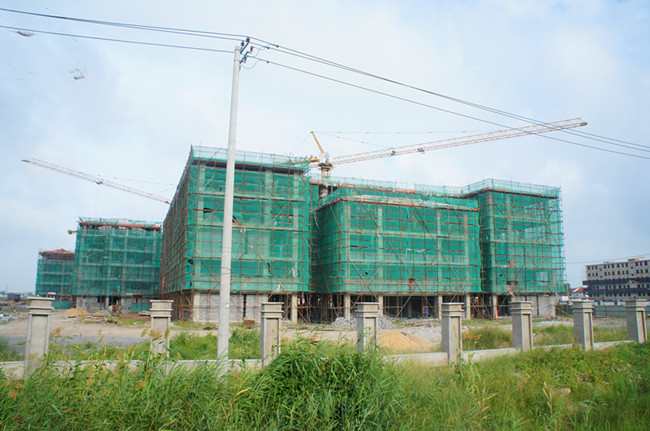

工业拓展区(中小企业园

工业拓展区(新北河路扩建

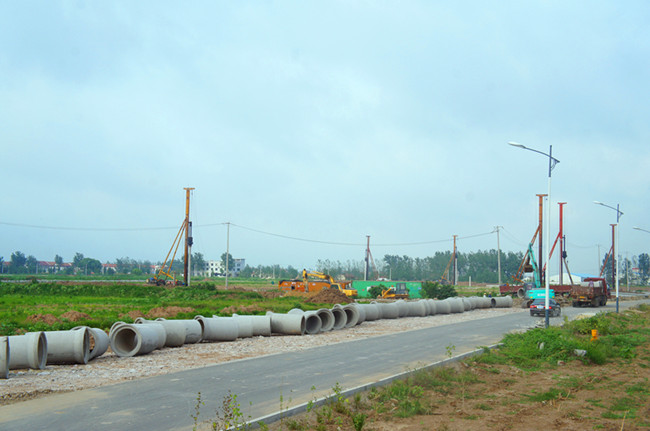

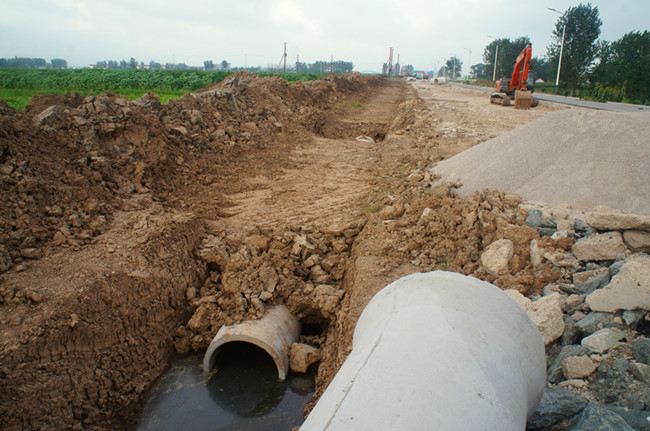

本周完成开发区标准化厂房桩基图设计,完成园区3-6栋标准化厂房桩基施工,正在进行2、7栋桩基扫尾。新北河路扩建完成慢车道基槽开挖,正在铺设污水管网。累计完成中小企业园规划审批、地质勘探,完成中小企业园280亩土地农转用指标前期申报,五组130亩土地挂牌函报市国局;完善标准厂房施工图设计,完成开发区厂房桩基图设计,完成园区3-6栋标准化厂房桩基施工,正在进行2、7栋桩基扫尾;完成太平村土地征收965.6亩(累计1095.6亩),完成土地清表约500亩;完成太平村三、五组老村庄搬迁入户调查,正在制定拆迁方案;204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底;完成综合办公楼地质勘探、500KVA临时供电、供水框架协议签订,东环路进场施工,新北河路扩建完成快车道山场垫层施工和慢车道基槽开挖,正在进行污水管网施工。

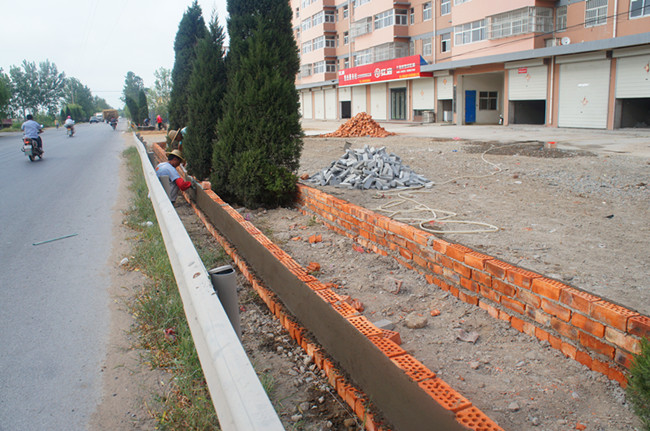

重点片区环境整治(板浦段

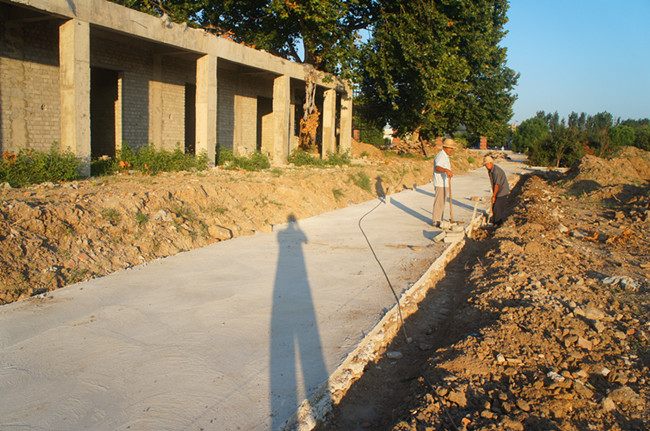

本周锦屏段继续样板墙东延施工、板浦段新建花坛约达100米、宁海段基本完成180米示范路西侧外墙立面刷新。累计完成项目建设领导小组组建及方案设计,完成204国道示范路段部分乱搭乱建及绿化带杂物清理、不规范店招拆除及外立面粉刷,完成部分景观改造及绿化、美化,完成环锦屏山公路示范路段20米样板墙建设及部分墙体立面刷新、杂物清理。

新坝新镇区建设

本周完成沿街立面改造初步设计。累计完成区城乡统筹新坝新镇区建设指挥部组建、总体规划二轮设计论证,完成沿街立面改造初步设计,完成新镇区土地、建筑物、启动区地块等基本情况调查摸底,理顺启动区产权关系并进行清场,成立融资平台并启动运作。

盐河组团开发(迎宾大道跨西盐河桥

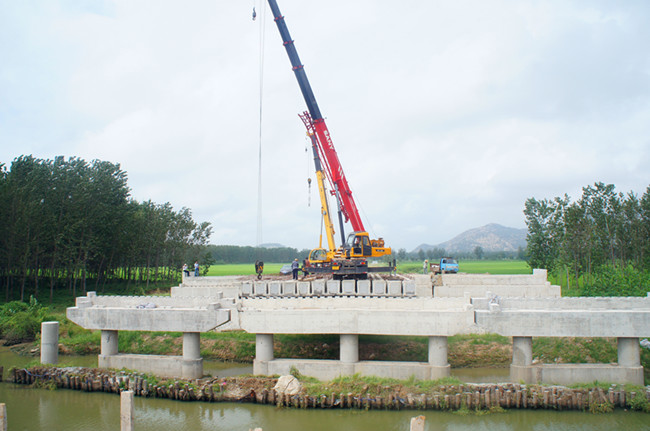

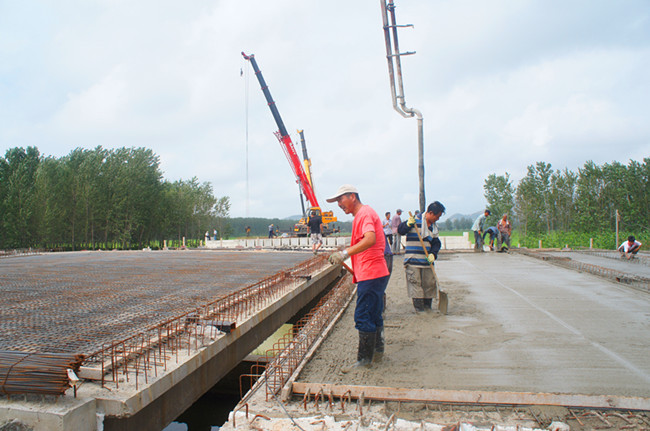

本周迎宾大道跨西盐河桥完成西跨梁板吊装和东跨面层混凝土浇筑各约50%;迎宾大道西延正在进行雨水管网施工;通灌南路南延完成北段约50%路灯基础施工。累计通灌南路完成北段快车道沥青路面施工及路牙石铺设,完成2道涵洞挡土墙及慢车道垫层、700米水稳基层施工,路灯基础完成50%;迎宾大道西延工程核电管保护涵完成21延米墙身砌筑(共计136米),10个粉喷桩全部完成,正在进行雨水工程施工;迎宾大道跨西盐河桥完成70片空心板梁、14片箱梁等桥梁板预制,完成东跨空心板梁吊装,正进行西跨梁板吊装和东跨面层混凝土施工。

农业园区建设(锦屏连片高效农业基地

本周新坝连片高效农业基地进行土地整理和土壤改良、锦屏连片高效农业基地开始洽谈品种引进事宜、板浦连片高效农业基地完成园区200亩土地整理。累计完成核心区年度农业产业发展初步规划,组建园区管委会,开展招商引资工作,国家农业资源开发和中央财政小型农田水利重点县项目进场进行现场勘测,正在设计施工方案;新坝片区进行土地整理和土壤改良;锦屏片区完成新海苗木园农桥、泵站及部分生产性用房建设,桃花日光温室大鹏完成16栋主体框架和防渗渠施工,正在进行道路等基础配套施工;板浦片区完成项目区1300余亩土地流转,完成沟渠路等配套设施初步方案设计,完成初步开发方案设计,正在进行园区土地整理和土壤改良;宁海片区建成一期600亩苗圃(原杏鲍菇基地),二期扩建方案正在准备。

镜花缘文化产业园

本周新签新民路1户仿古立面改造协议,6户正在施工。累计与台湾石秀湾集团签订开发合作协议;完成北海门建设、沿街绿化,完成汪家大院房屋修缮及仿古景观墙、文化墙主体施工,完成板浦高中大门、鼎盛酒店立面改造及栅栏巷、西顾巷道路改造,新民路116户建筑物仿古立面改造协议签订18户、完工1户,正在进行11户仿古立面改造设计。

锦屏磷矿棚户区改造工程

本周新签2户房屋征收安置协议,继续推进一期居民上房,二期方案审批正在协调办理前期手续。累计完成二期方案设计调整,待完善前期手续后上报审批实施;二期征收红线范围涉及征收户2043户,已签订征收安置协议1691户;二期东山五公司、新庄等地块200余户已交房完成约160户门窗及室内附属物拆除;一期锦安新村、锦兴新村正在组织居民上房。

兴隆国际商贸广场

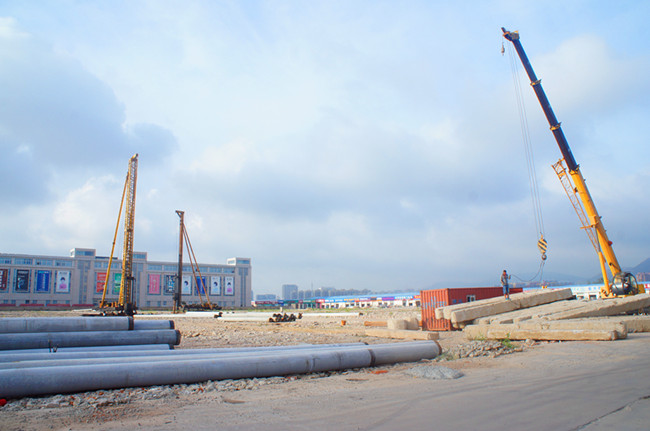

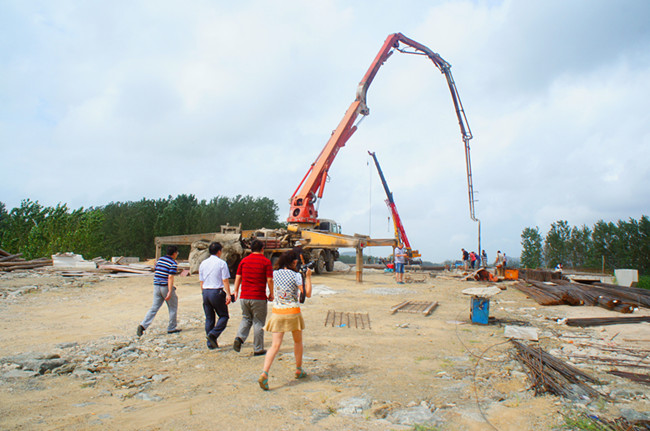

本周继续桩基施工。累计完成方案设计、旧房拆除和前期手续办理,正在桩基施工。

教育强基工程(板浦中学

教育强基工程(东辛幼儿园

本周板浦中学完成行政楼、实验楼二层墙体砌筑,完成宿舍北楼坡屋面模板及南楼五层柱钢筋制作,完成教学楼四层砼浇筑、食堂二层柱钢筋制作;精勤及东辛幼儿园竣工准备验收。累计完成板浦中学行政楼、实验楼框架主体封顶,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和行政楼、实验楼墙体砖砌施工;精勤幼儿园完成主体施工和内外装修,完成旧楼改造及排水、操场等基础施工;东辛幼儿园完成主体施工及内外装修,完成活动室、晨检室建设。

桃花涧综合开发

本周完成停车场北侧水泥道路施工,游客服务中心封顶样式改造完成约达80%。累计完成140米观景长廊、停车场水泥道路及游客服务中心主体建设,完成将军崖岩画展览中心内部改造装修及游客服务中心房顶改造图纸设计,正在铺设停车场停车位彩色砌块和进行游客服务中心封顶施工。
