经实地督查,本周(8月24日至30日)部分有形象进展的重点建设项目图片如下:






工业拓展区

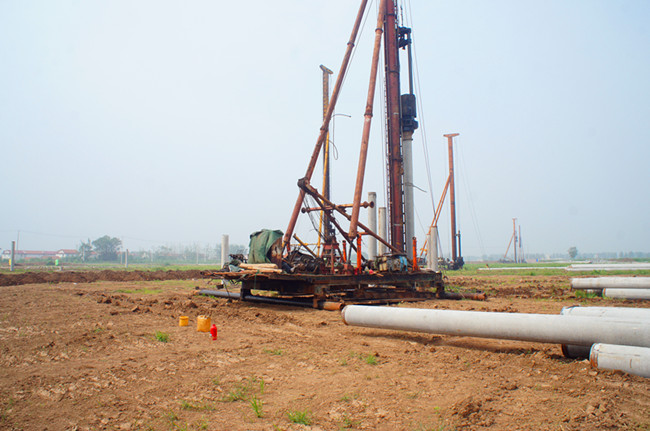

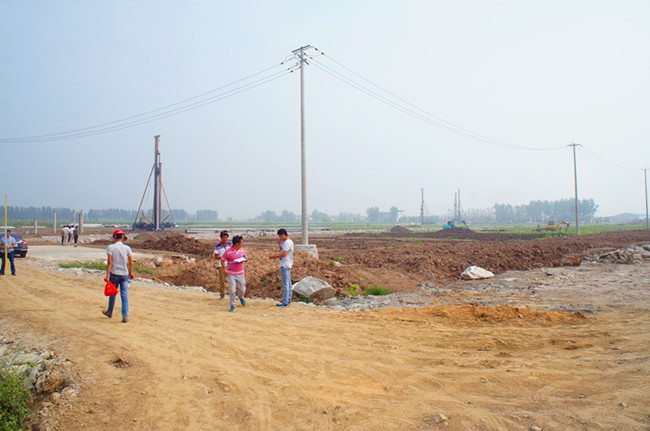

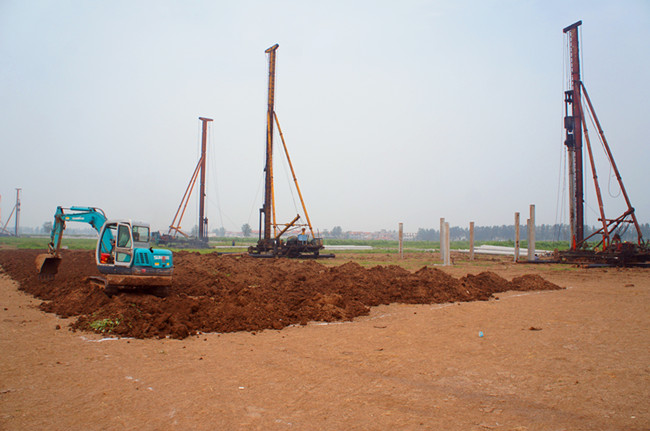

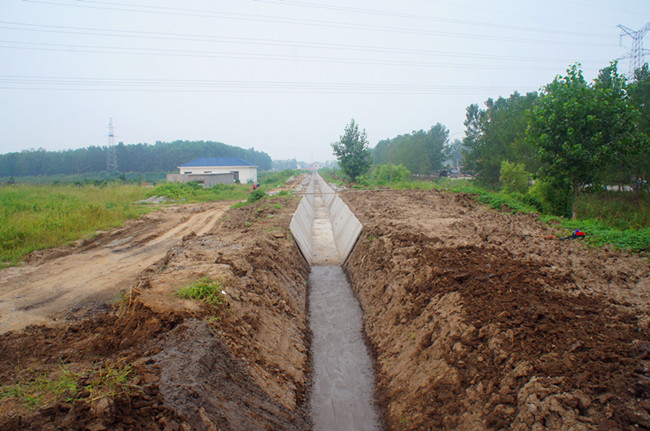

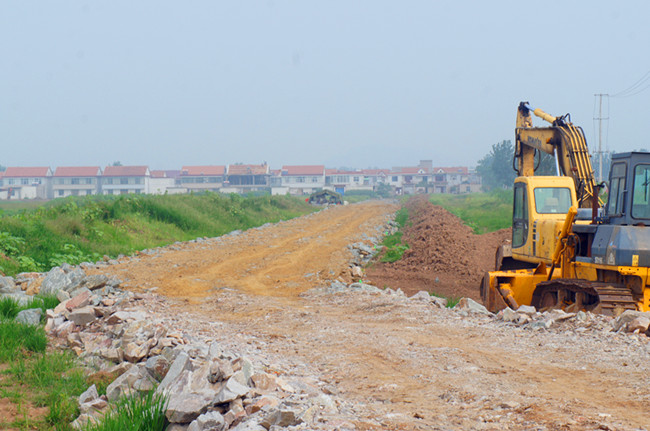

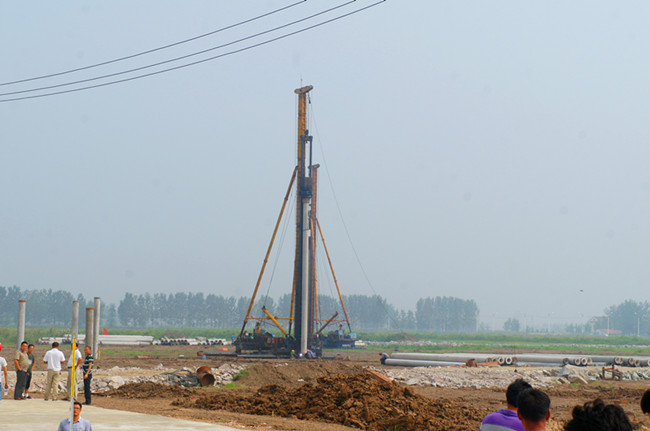

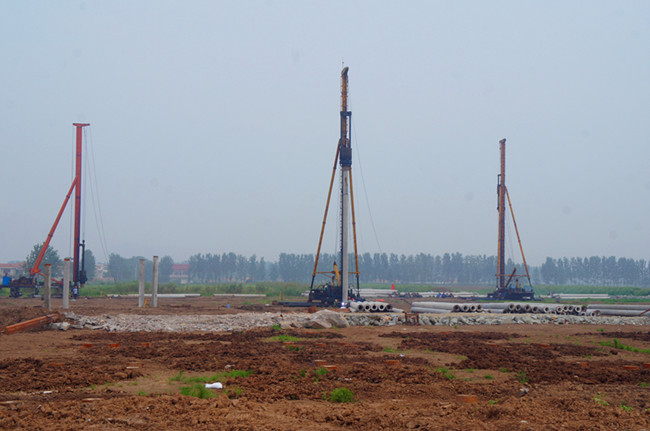

本周完成中小企业园剩余标准化厂房桩基施工,完成开发区标准厂房土地清表,新北河路1200米污水管道铺设完成800米。累计完成中小企业园规划审批、地质勘探,完成中小企业园280亩土地农转用指标前期申报,五组130亩土地挂牌函报市国局;完善标准厂房施工图设计,完成开发区厂房桩基图设计,完成园区8栋标准化厂房桩基施工;完成太平村土地征收965.6亩(累计1095.6亩),完成土地清表约500亩。完成太平村三、五组老村庄搬迁入户调查;204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底;完成综合办公楼地质勘探、500KVA临时供电、供水框架协议签订,东环路进场施工,新北河路扩建完成快车道山场垫层施工和慢车道基槽开挖,正在进行污水管网施工。


新坝新镇区建设(沙杭新农居)
本周新镇区完善沿街立面规划设计,开始部分单体改造施工。累计完成总体规划二轮设计论证,完成沿街立面改造设计,完成新镇区土地、建筑物、启动区地块等基本情况调查摸底,理顺启动区产权关系并进行清场,成立融资平台并启动运作,开始沿街单体立面改造;沙杭新农居一期98户入住,二期128户完工,三期新开工4户,拆除二期16户村民旧房。


盐河组团开发(迎宾大道跨西盐河桥)

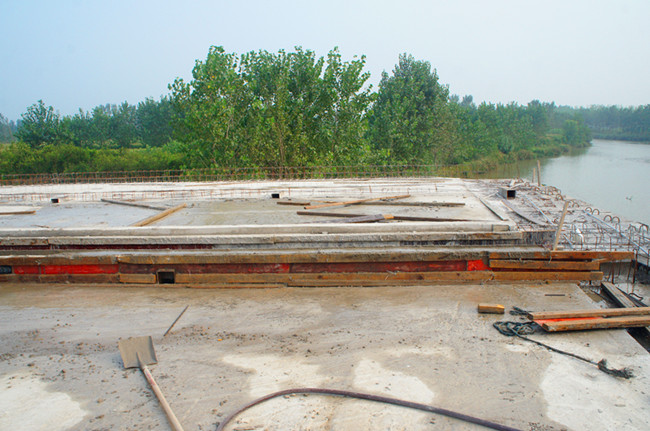

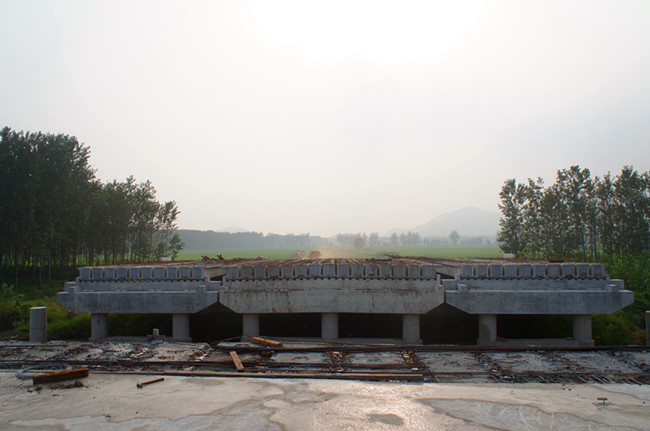

本周迎宾大道跨西盐河桥完成西跨梁板吊装、东跨面层混凝土施工,通灌南路完成路灯管道施工。累计完成通灌南路北段快车道沥青路面施工及路牙石铺设,完成2道涵洞挡土墙及慢车道垫层、700米水稳基层施工,完成路灯管道施工;迎宾大道西延工程核电管保护涵完成21延米墙身砌筑(共计136米),10个粉喷桩全部完成;迎宾大道跨西盐河桥完成70片空心板梁、14片箱梁等桥梁板预制,完成西跨梁板吊装和东跨面层混凝土施工。



农业园区建设(锦屏新海苗木园)

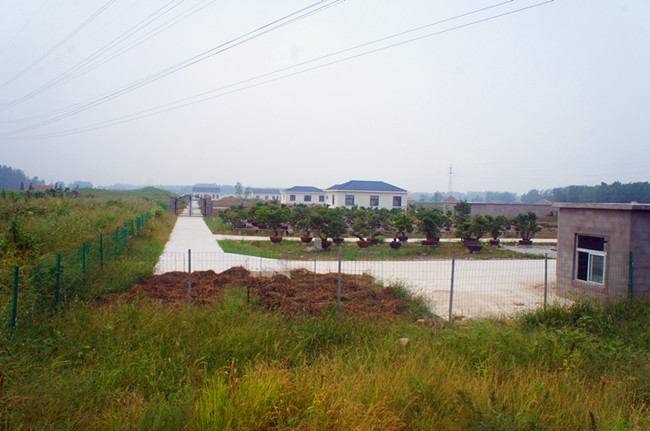

本周核心区完成水利工程建设标准文本编制、新坝连片高效农业基地继续土地整理和土壤改良、锦屏连片高效农业基地引进5个苗木品种。累计完成核心区年度农业产业发展初步规划,完成水利工程建设标准文本编制,开展招商引资工作,国家农业资源开发和中央财政小型农田水利重点县项目进场进行现场勘测,正在设计施工方案;新坝片区进行土地整理和土壤改良;锦屏片区完成新海苗木园农桥、泵站及部分生产性用房建设,桃花日光温室大鹏完成16栋主体框架和防渗渠施工,正在进行道路等基础配套施工;板浦片区完成项目区1300余亩土地流转,完成沟渠路等配套设施初步方案设计,完成初步开发方案设计,正在进行园区土地整理和土壤改良;宁海片区建成一期600亩苗圃(原杏鲍菇基地),二期扩建方案正在准备。


教育强基工程(板浦中学)

教育强基工程(精勤幼儿园)

教育强基工程(东辛幼儿园)

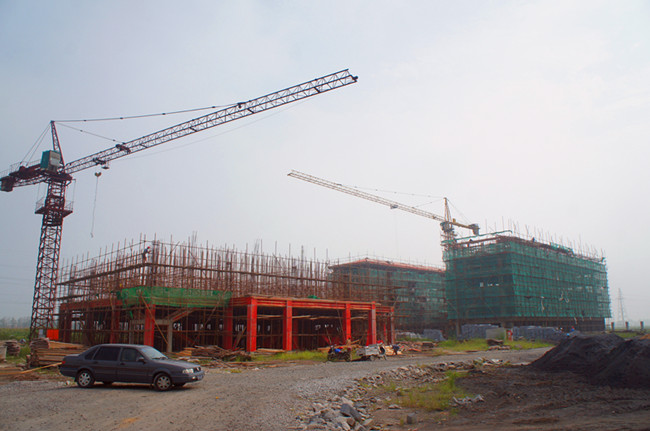

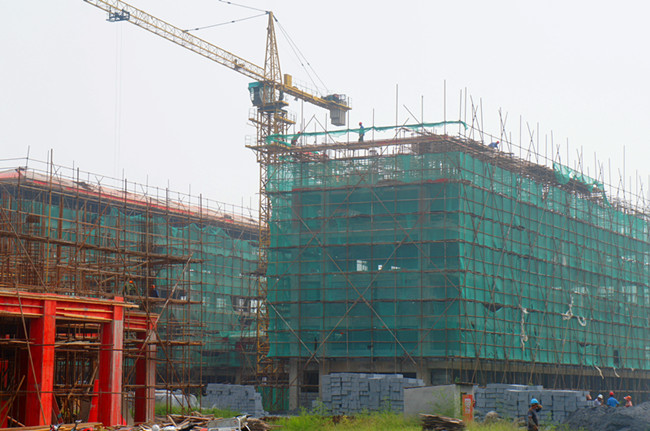

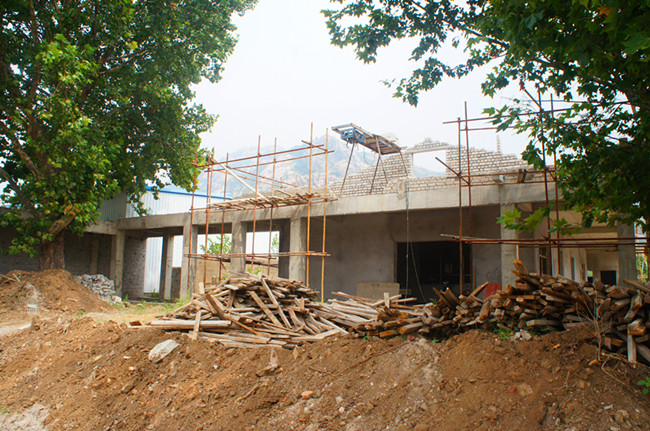

本周板浦中学完成行政楼、实验楼三层墙体砌筑,完成宿舍北楼坡屋面及南楼五层模板预制,完成教学楼五层模板及钢筋制作,完成食堂浴室二层排架搭设;精勤及东辛幼儿园通过验收并交付使用。累计板浦中学完成行政楼、实验楼框架主体封顶,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和行政楼、实验楼墙体砖砌施工;精勤幼儿园及东辛幼儿园完成主体建设并通过验收并交付使用。


桃花涧综合开发

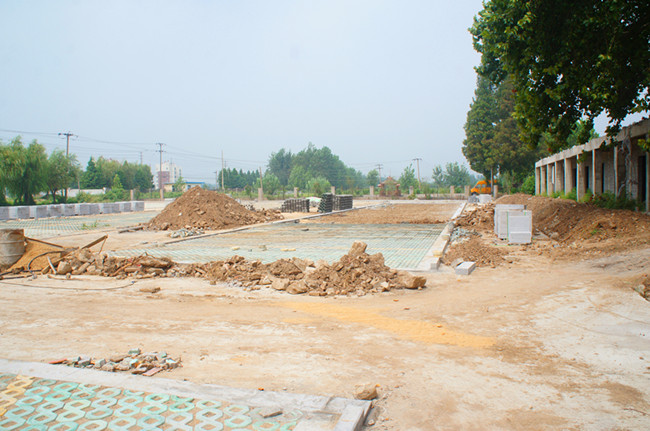

本周完成停车场铺设,游客服务中心样式改造完成达80%,公共厕所开始装修。累计完成完成观景长廊、停车场及游客服务中心主体建设,完成将军崖岩画展览中心内部改造装修及游客服务中心房顶改造图纸设计,正在进行游客服务中心封顶施工。
