经实地督查,本周(9月7日至9月13日)部分有形象进展的重点建设项目图片如下:

工业拓展区

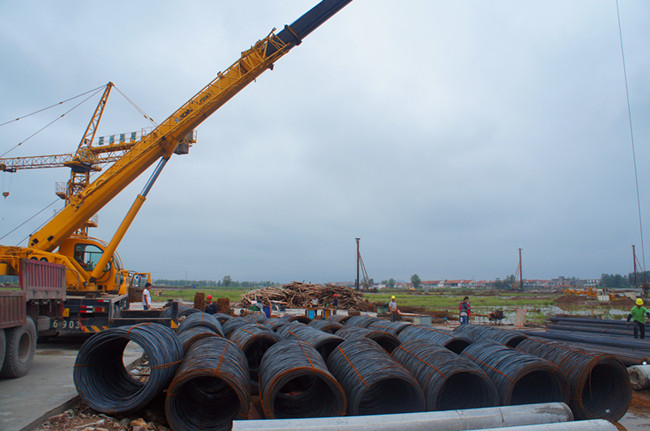

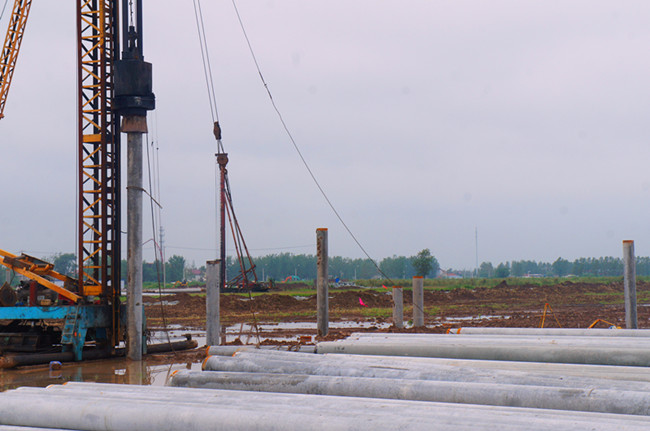

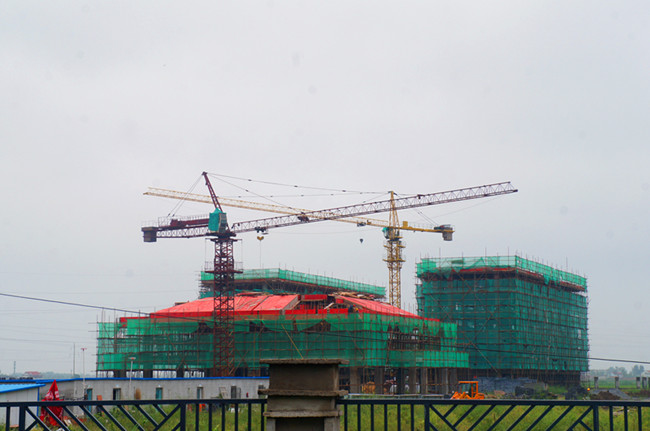

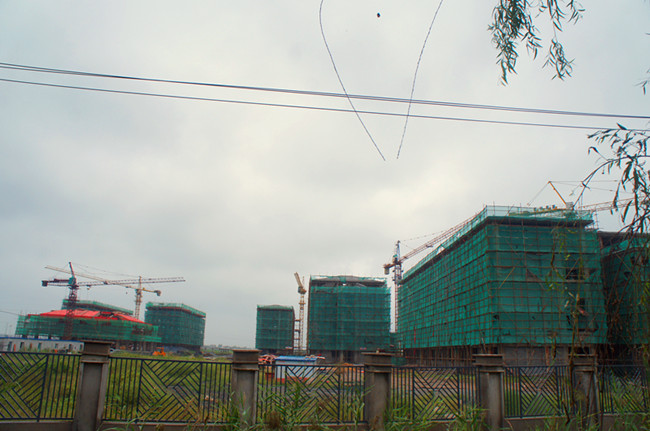

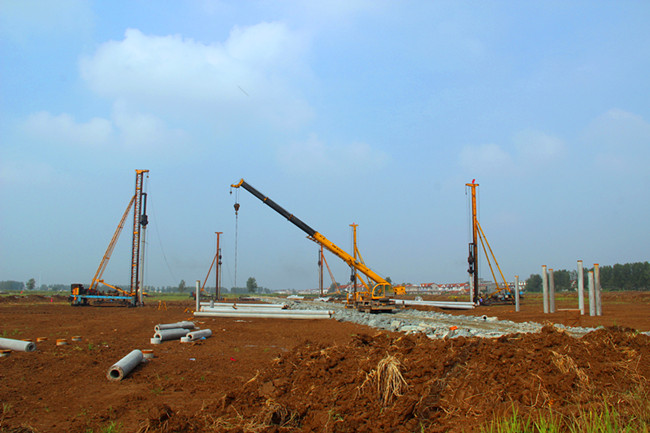

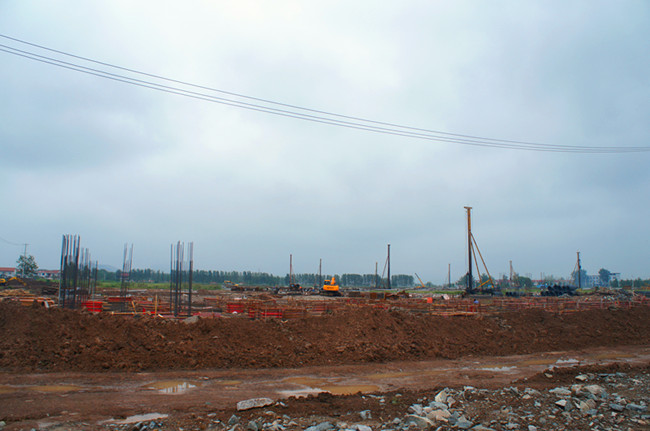

本周中小企业园标准厂房1-8栋正在硬化场地,其中2、5栋完成基槽开挖,3、4栋完成基础承台施工进行模板安装,7、8栋塔吊基本建成;12-21栋标准厂房7台桩机进场进行11至17栋厂房桩基施工,完成打桩8000米,正在铺设桩基施工便道;开发区标准厂房7台桩机进场打桩232根;新北河路继续推进污水管网施工。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报,五组130亩土地挂牌函报市国局。中小企业园1至8栋标准厂房完成桩基施工,搭建施工临时用房,正在土建施工;12-21栋标准厂房完成场地清表,正在铺设施工便道,7台桩机进场施工;开发区标准厂房7台桩机进场打桩232根,完成总量的18.4%(共计1260根)。太平村土地征收完成965.6亩(累计1095.6亩),完成土地清表约500亩,完成太平村三、五组老村庄搬迁入户调查。204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底。完成综合办公楼地质勘探、500KVA临时供电、供水框架协议签订,东环路进场施工,新北河路扩建完成快车道山场垫层施工和慢车道基槽开挖,正在进行污水管网施工。

重点片区环境整治(板浦段)

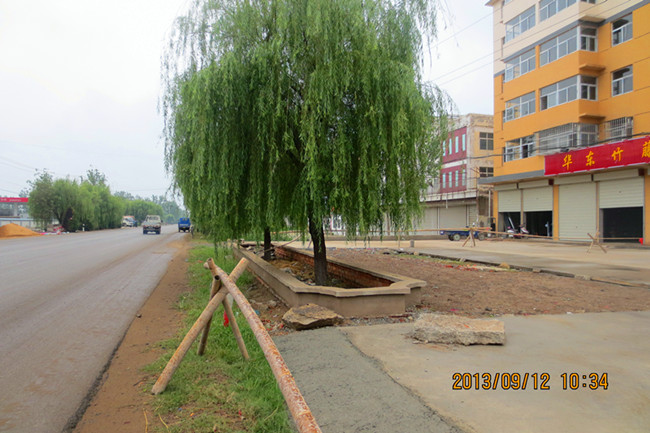

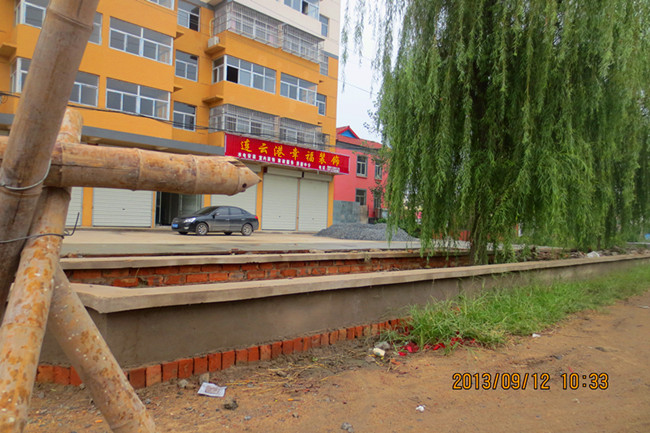

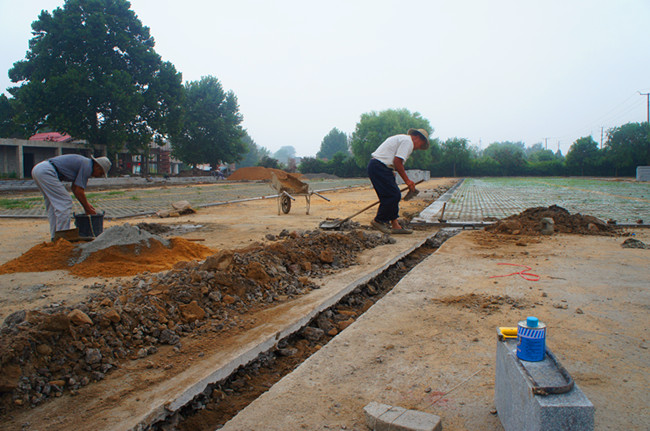

本周锦屏段新建50米样板墙基础、清理垃圾50吨,板浦段铺设水泥地坪500平方米,宁海段新建2个花园池、清理垃圾10余吨、划分46家环境整治责任区。累计锦屏段新建样板墙20米,完成250米基础施工,完成10000平方米门面房立面刷白,清理杂物、杂草、生活垃圾等300余吨;板浦段制定设计方案,进行204国道两侧景观改造及绿化、美化,新建花坛120米,铺设水泥地坪500平方米;宁海段完成204国道180米示范段乱搭乱建及绿化带杂物清理,完成8处不规范店招拆除,新建2个绿化带花园池,外立面粉刷基本完成。

科技研发群(昊海科技大厦)

本周昊海科技大厦正在地勘,等待地勘报告。累计农科院项目对接市规划局红线图和设计条件事宜,土地协议出让手续已经上报至市国土局;昊海科技大厦项目概念性方案通过市规委会初步审查,方案修改意见已经反馈给设计院,正在进行地勘。

盐河组团开发(通灌南路南延)

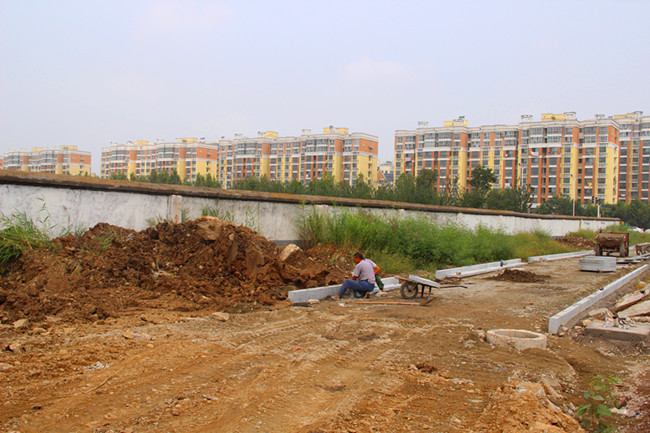

盐河组团开发(迎宾大道跨西盐河桥)

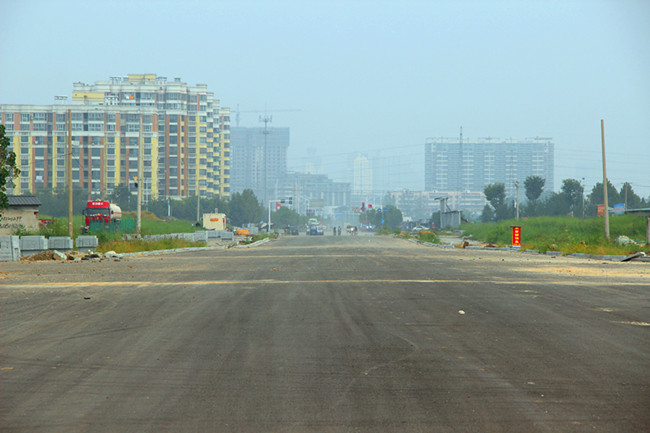

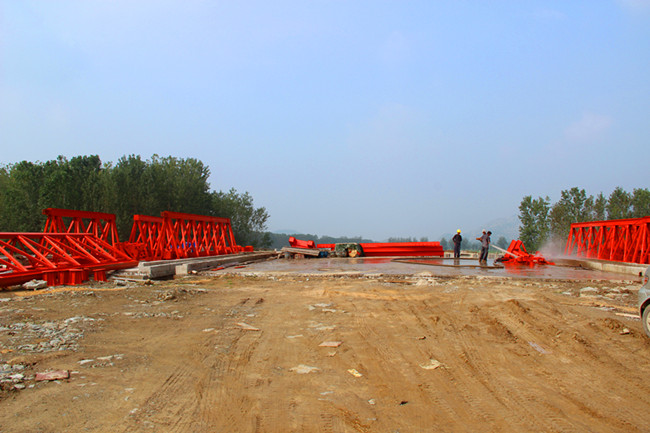

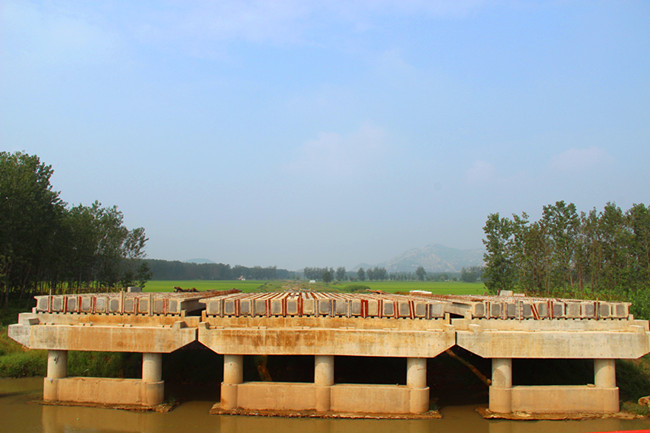

本周跨西盐河桥继续东跨人行道、西跨梁板间混凝土施工,中跨架桥机到达现场等待施工;迎宾大道西延正在雨污水施工;通灌南路继续慢车道路缘石铺设。累计通灌南路已完成许庄小学以北段快车道沥青路面施工及1200米路牙石铺设,完成路灯管道施工、2道涵洞挡土墙,完成慢车道700米水泥稳定碎石基层施工,慢车道路缘石铺设;迎宾大道西延工程核电管保护涵已完成21延米墙身砌筑(共计136米),正在进行雨水管方沟50米施工,粉喷桩10个已全部完成,雨水工程正在施工;迎宾大道跨西盐河桥已完成70片空心板梁、14片箱梁等桥梁板预制,正在进行东跨人行道、西跨梁板间混凝土施工,中跨架桥机到达现场等待施工。

农业园区建设(板浦连片高效农业基地)

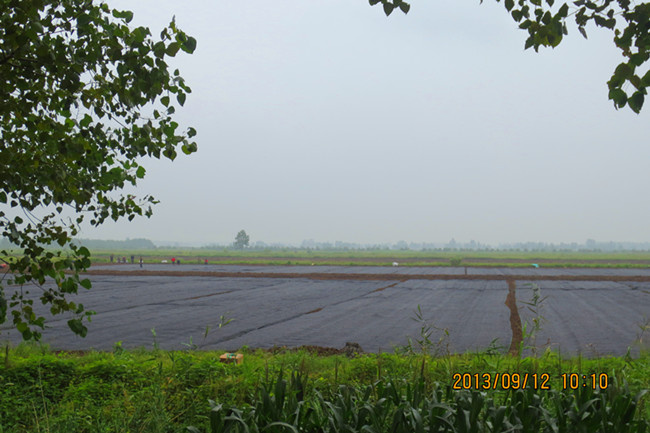

本周板浦连片高效农业基地完成300亩反季节蔬菜种植,正在土壤保湿。累计完成项目区1300余亩土地流转,完成沟渠路等配套设施初步方案设计,完成初步开发方案设计,完成园区200亩土地整理,完成300亩反季节蔬菜种植。

镜花缘文化产业园(新民路仿古改造)
本周新民路仿古立面改造新签协议1户、新施工3户,完工6户。累计与台湾石秀湾集团签订开发合作协议。完成北海门建设,完成沿街绿化8000平方米,完成汪家大院房屋修缮,完成仿古景观墙860米,完成文化墙建设,完成鼎盛和板浦高中立面改造,新民路116户建筑物仿古立面改造协议签订25户、完工7户、18户正在施工。

教育强基工程(板浦中学)
本周板浦中学完成行政楼、实验楼四层墙体砌筑,完成教学楼北楼坡屋面浇筑,完成食堂二层排架搭建,完成宿舍楼南楼五层钢筋制作和北楼坡屋面砼浇筑。累计板浦中学完成行政楼、实验楼框架主体封顶,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和行政楼、实验楼墙体砖砌施工。精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发
本周完成停车场北侧阶梯挡土墙扫尾,继续游客服务中心封顶样式改造。累计完成140米观景长廊、停车场及游客服务中心主体建设,完成将军崖岩画展览中心内部改造装修及游客服务中心房顶改造图纸设计,正在进行游客服务中心封顶施工。
