经实地督查,本周(8月31日至9月6日)部分有形象进展的重点建设项目图片如下:

工业拓展区

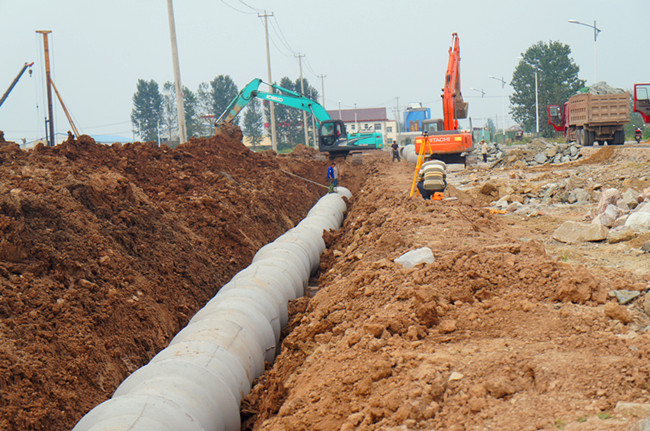

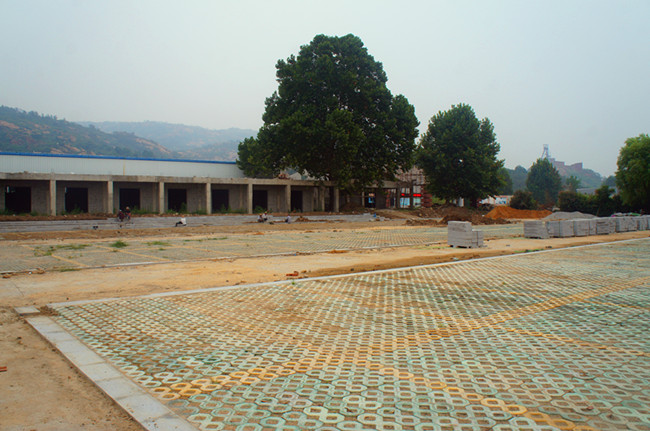

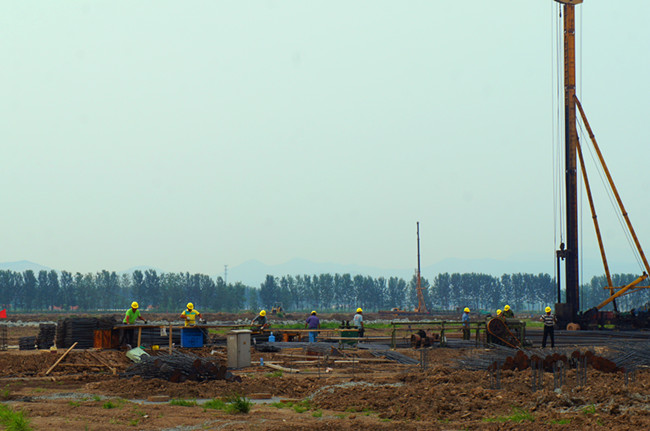

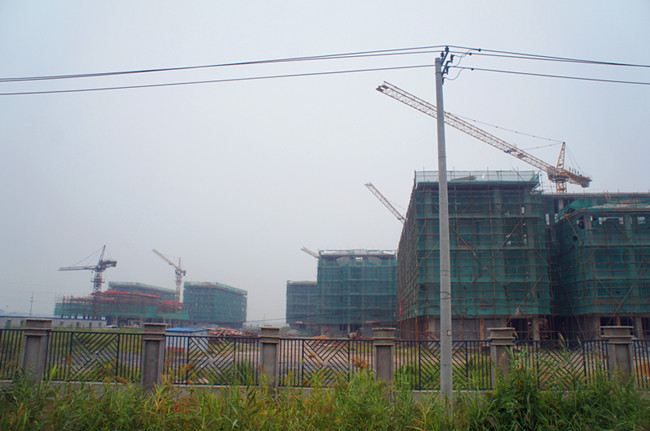

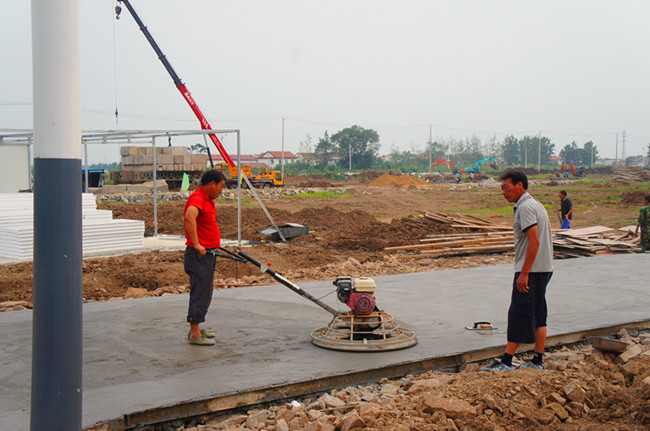

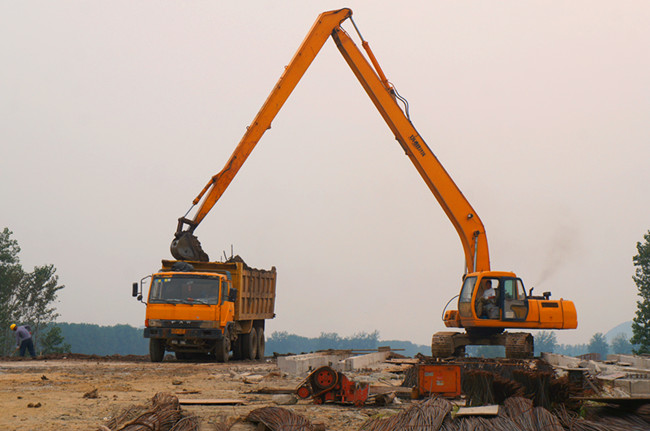

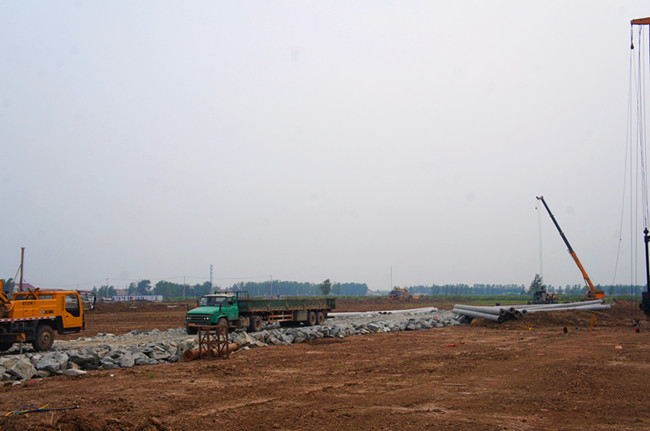

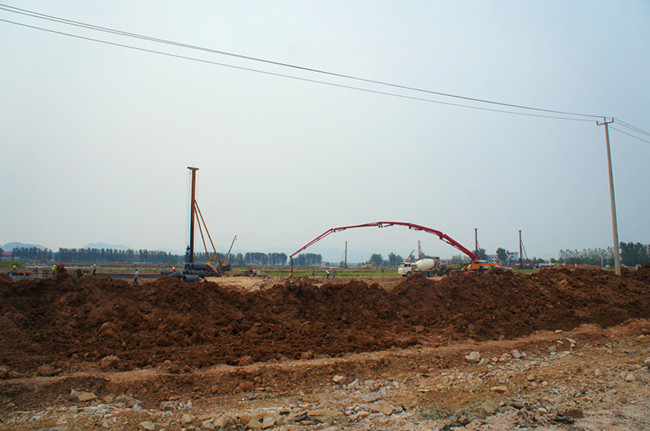

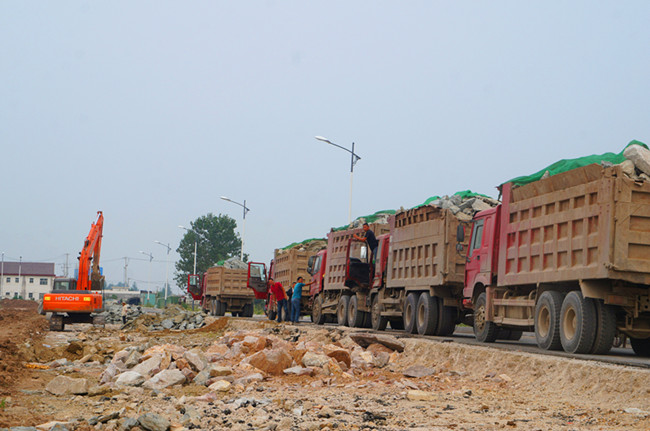

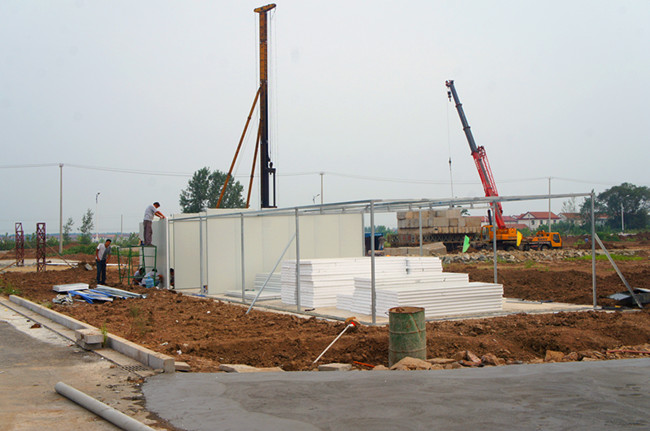

本周中小企业园1-8栋标准厂房正在硬化场地,搭建施工临时用房,其中2、5栋开挖基槽,3、4栋基础承台完成垫层施工,6号进行静载试验,7、8栋塔吊基座完成砼浇筑;12-21栋标准厂房完成施工场地清表,正在铺设桩基施工便道,部分桩机进场施工;新北河路继续推进污水管网施工。累计完成中小企业园规划审批、地质勘探、280亩土地农转用指标前期申报,五组130亩土地挂牌函报市国局;中小企业园完成开发区标准厂房桩基图设计,园区1至8栋标准厂房完成桩基施工,正在土建施工,12-21栋标准厂房完成场地清表,正在铺设施工便道,部分桩机进场施工;太平村土地征收完成965.6亩(累计1095.6亩),完成土地清表约500亩,完成太平村三、五组老村庄搬迁入户调查;204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底;完成综合办公楼地质勘探、500KVA临时供电、供水框架协议签订,东环路进场施工,新北河路扩建完成快车道山场垫层施工和慢车道基槽开挖,正在进行污水管网施工。

新坝新镇区建设(沙杭新农居)

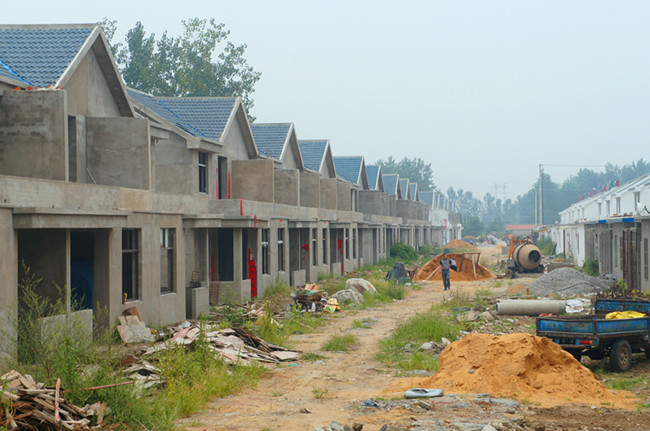

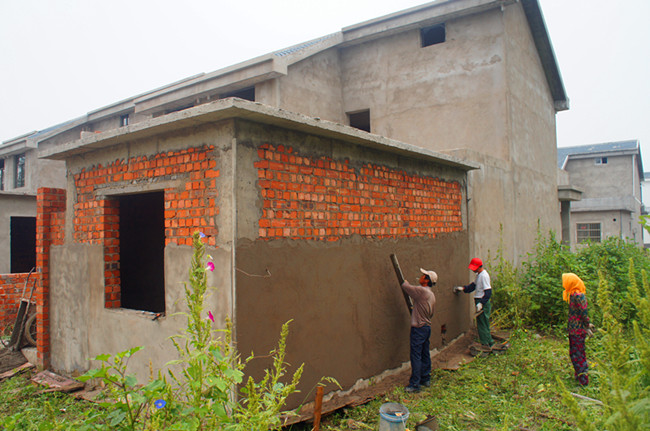

本周新镇区建设完成4栋楼外立面刷新,沙杭新农居进行新建房屋墙体抹灰施工。累计完成新镇区土地、建筑物基本情况调查摸底,成立区级层面建设领导小组,总体规划二轮调整初步定稿,沿街立面改造全面启动;沙杭新农居一期98户入住,二期128户完工,三期新开工4户,拆除二期16户村民旧房。

盐河组团开发(迎宾大道跨西盐河桥)

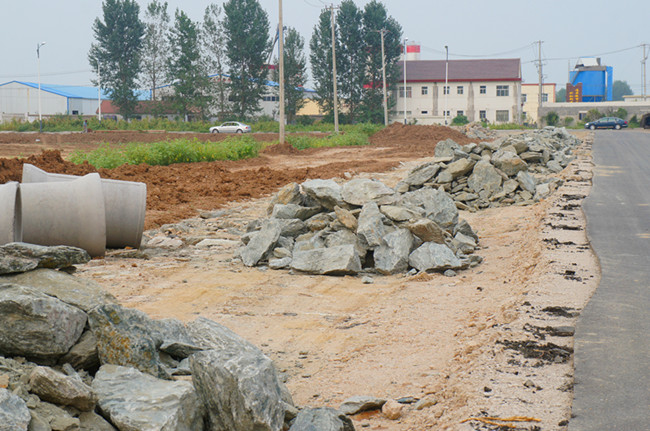

本周跨西盐河桥完成河道清淤完成,开始东跨人行道工程施工、西跨梁板间混凝土施工;迎宾大道西延工程正在雨污水施工;通灌南路南延正在进行慢车道路缘石铺设。累计完成通灌南路许庄小学以北段快车道沥青路面施工及1200米路牙石铺设,涵洞挡土墙完成2道,慢车道山场土平整、压实基本完成,水泥稳定碎石基层铺筑完成700米,通灌南路路灯管道施工完成,慢车道路缘石铺设;迎宾大道西延工程核电管保护涵已完成21延米墙身砌筑(共计136米),正在进行雨水管方沟50米施工,粉喷桩10个已全部完成,雨水工程正在施工;迎宾大道跨西盐河桥已完成70片空心板梁、14片箱梁等桥梁板预制,河道清淤完成,东跨人行道工程开始施工,西跨梁板间混凝土施工。

锦屏连片高效农业基地(新海苗木园)
本周新海苗木园开始防渗渠混凝土施工,继续引进苗木新品种。累计完成新海苗木园农桥、泵站及部分生产性用房建设,洽谈引进黑松、黄杨、地柏等5个品种,正在进行基础配套设施建设;桃花日光温室大棚完成16栋主体框架和防渗渠施工。

镜花缘文化产业园

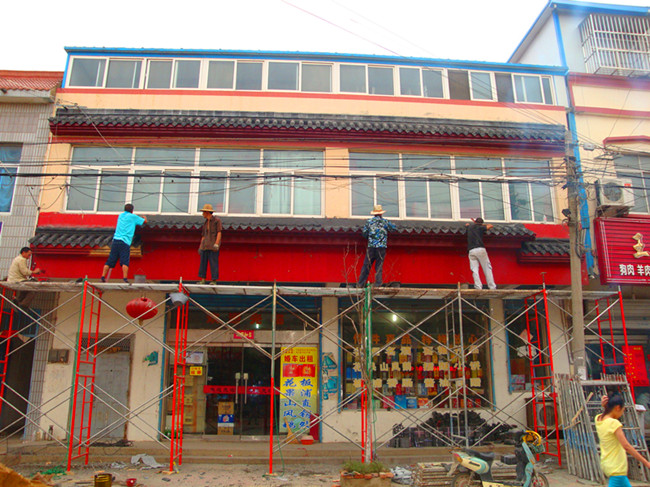

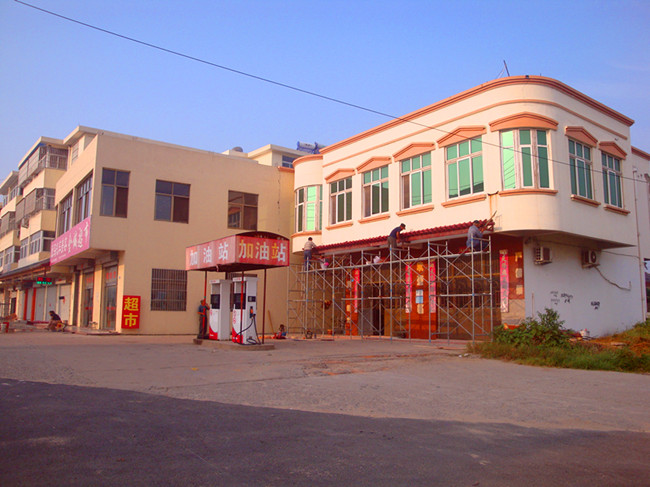

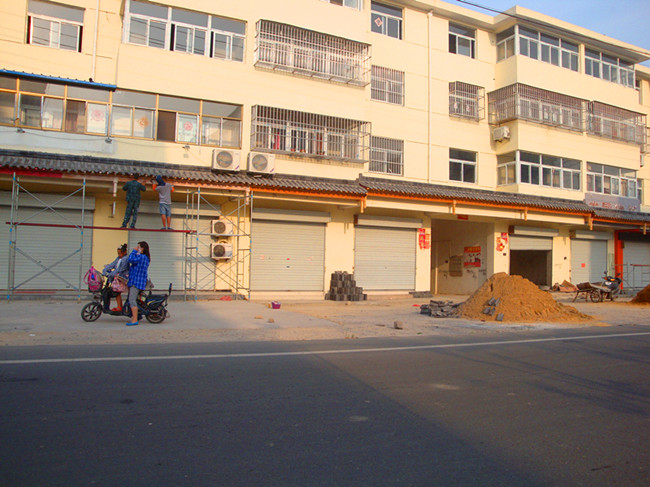

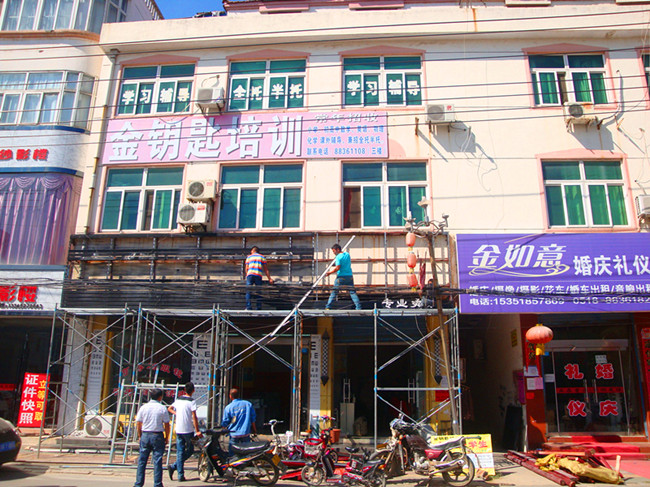

本周新民路仿古立面改造新施工6户。累计与台湾石秀湾集团签订开发合作协议;完成北海门建设,完成沿街绿化8000平方米,完成汪家大院房屋修缮,完成仿古景观墙860米,完成文化墙建设,完成鼎盛和板浦高中立面改造、西顾巷及栅栏巷改造,新民路116户建筑物仿古立面改造协议签订24户、完工1户、21户正在施工。

教育强基工程(板浦中学)

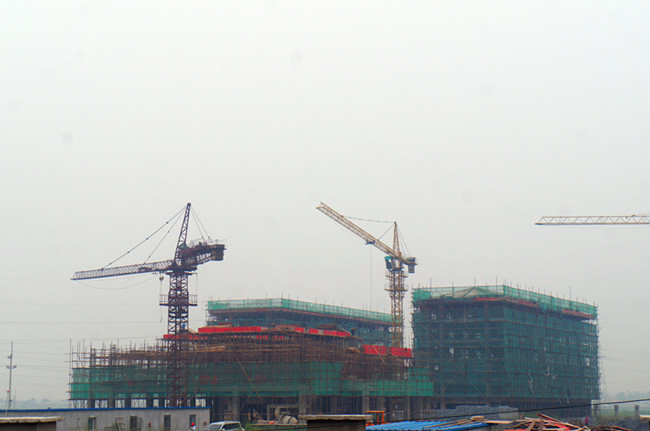

本周板浦中学完成行政楼、实验楼四层墙体砌筑,完成教学楼北楼坡屋面浇筑,完成食堂浴室二层排架搭建,完成宿舍楼南楼五层钢筋制作、北楼坡屋面砼浇筑。累计板浦中学完成行政楼、实验楼框架主体封顶,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和行政楼、实验楼墙体砖砌施工;精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发

本周完成停车场水泥道路北侧台阶施工,游客服务中心正在进行封顶样式改造。累计完成140米观景长廊、停车场及游客服务中心主体建设,完成将军崖岩画展览中心内部改造装修及游客服务中心房顶改造图纸设计,正在进行游客服务中心封顶样式改造施工。
