经实地督查,9月28日至10月11日部分有形象进展的重点建设项目图片如下:

工业拓展区

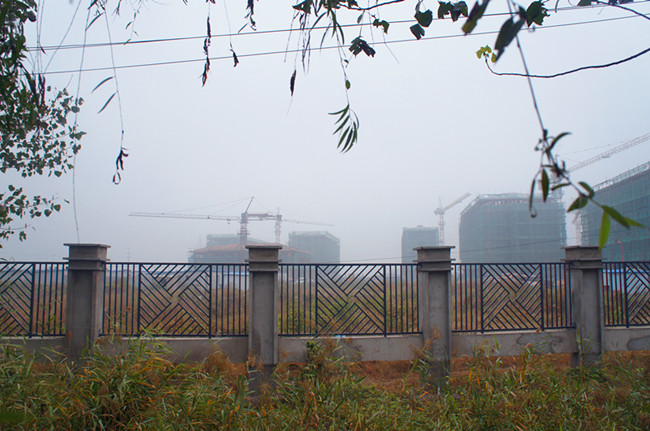

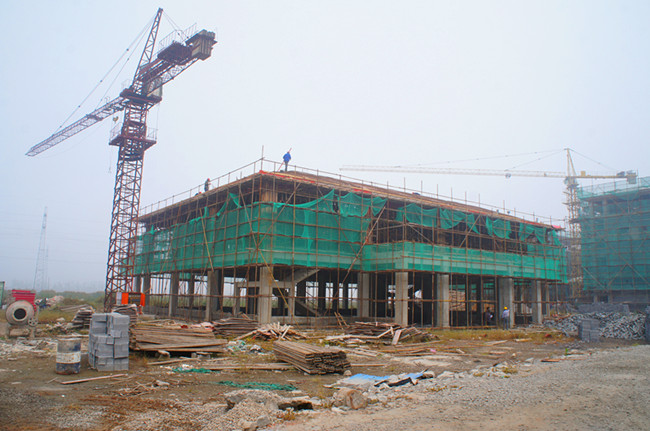

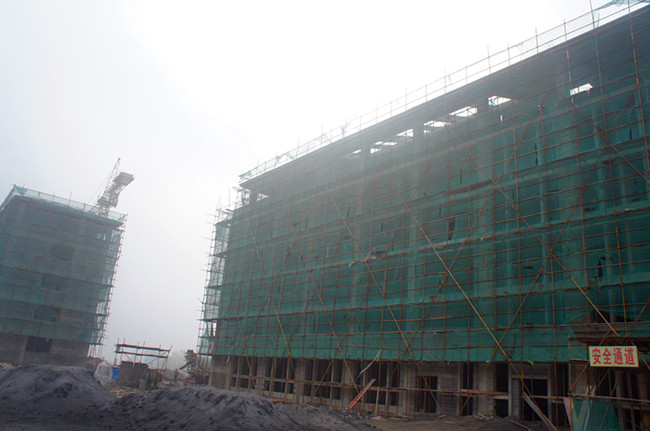

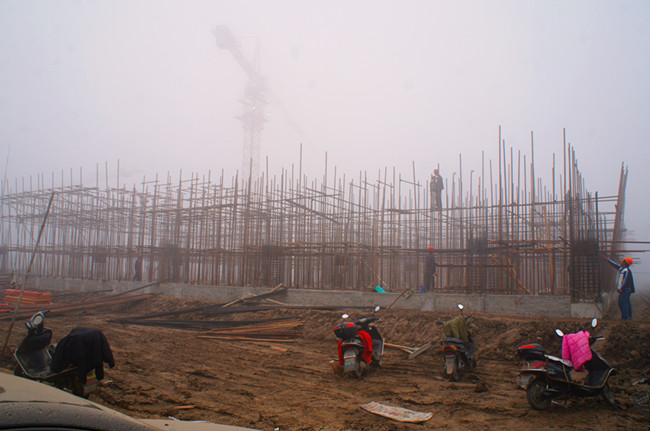

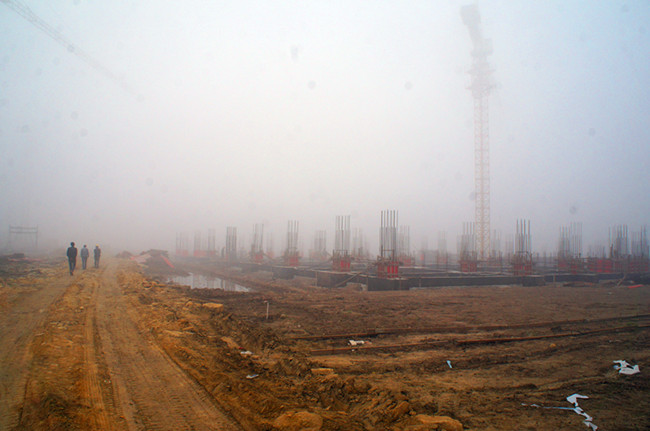

近期中小企业园1至8栋标准厂房陆续搭建一层排架,开发区6栋标准厂房(12-17栋)桩基完工,园区12座塔吊正在进行基槽开挖和垫层施工,园区综合办公楼等部分配套设施开始打桩,3组500余亩土地征收委托江苏省地质六队完成土地测绘,正在出具报告。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报,五组130亩土地挂牌函报市国局;中小企业园1至8栋、12-17栋(开发区)标准厂房桩基全部完工,塔吊基础正在浇筑,临时用房建设完毕,厂房场地正在回填;太平村土地征收完成965.6亩(累计1095.6亩),完成土地清表约500亩,5组17户老村庄已拆除14户,剩余3户正在拆除,3组完成拆除方案;3组500余亩土地征收已委托江苏省地质六队完成土地测绘,正在出具报告;204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底;完成500KVA临时供电、供水框架协议签订,综合办公楼进场打桩,东环路进场施工,新北河路扩建完成快车道山场垫层、污水管网施工,正在开挖慢车道基槽。

新坝新镇区建设

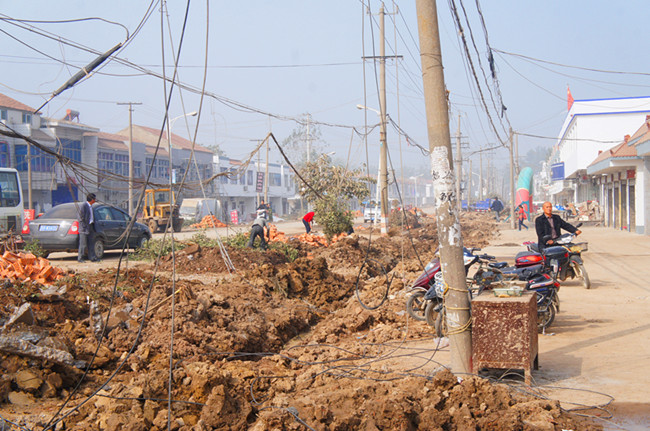

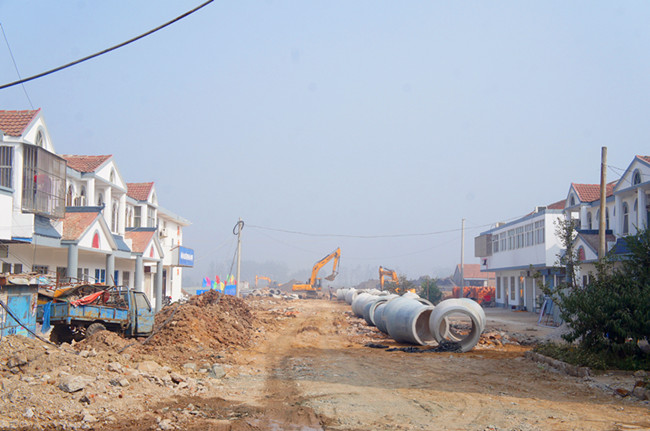

近期市民广场、商贸中心、社会福利中心、文体中心等进场施工,沿街立面改造刷新达31450平方米,新镇区牌坊完成主体施工及粉刷,通板路水稳摊铺基本完成,新北路、新城路、环湖路及湖景工程等完成杂物清理并进行道路回填、雨污管网等施工。累计完成总体规划二轮调整,成立融资平台并启动运作;市民广场完成河塘清淤并平整场地4000平方米,商贸中心回填1600平方米,社会福利中心打桩74根,文体中心完成场地清理并修改施工图;沿街立面改造刷新外立面31450平方米,新镇区牌坊完成主体施工及粉刷,新北路完成南侧雨水管施工3350米、大小井15个、检查井盖90个、绿化池1700米、洗刨路面6000平方,新城路铺设雨水管道225米、山场土回填40米、平整道路210米,环湖路及湖景工程完成杂物清理并回填155米,通板路水稳摊铺基本完成。

盐河组团开发(通灌南路南延)

盐河组团开发(迎宾大道跨西盐河桥)

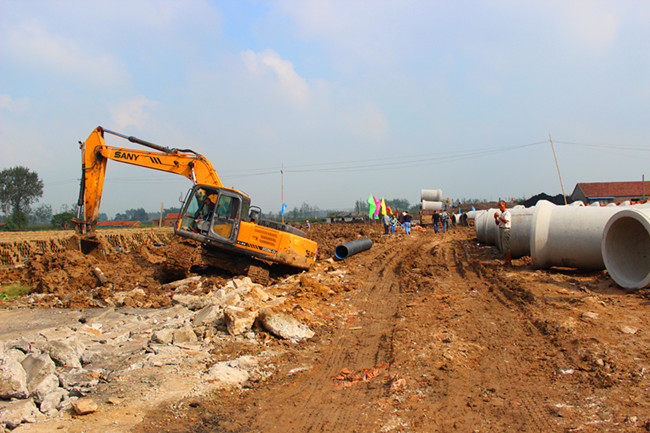

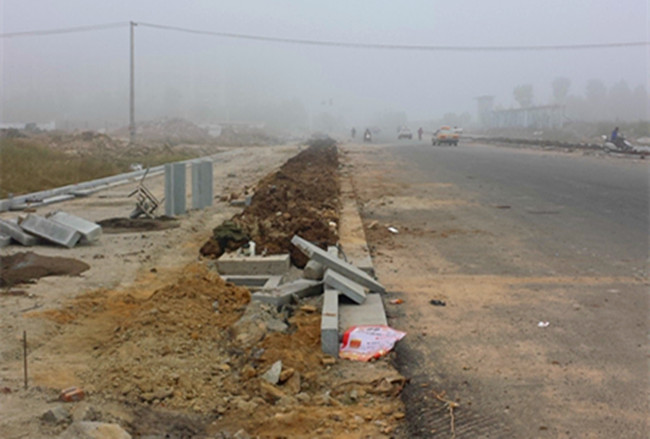

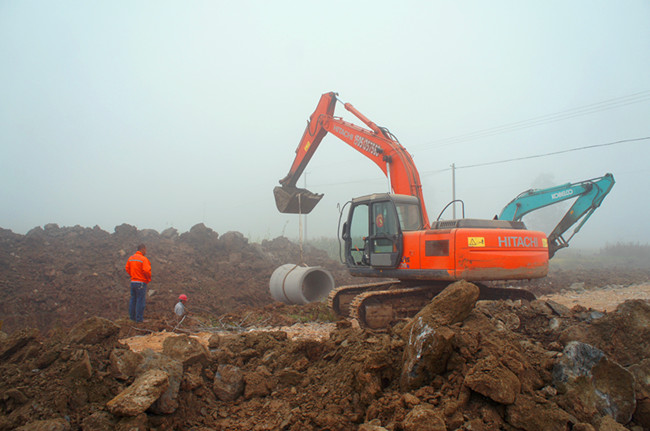

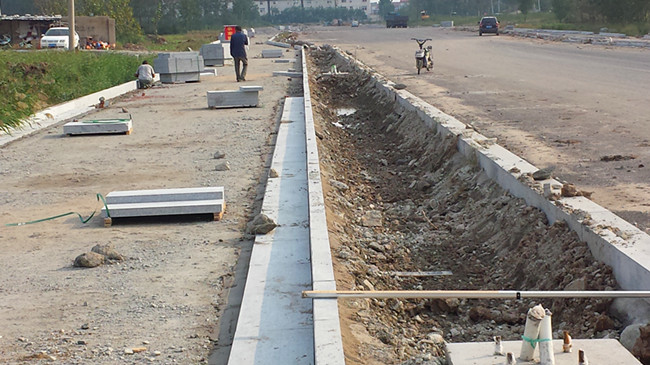

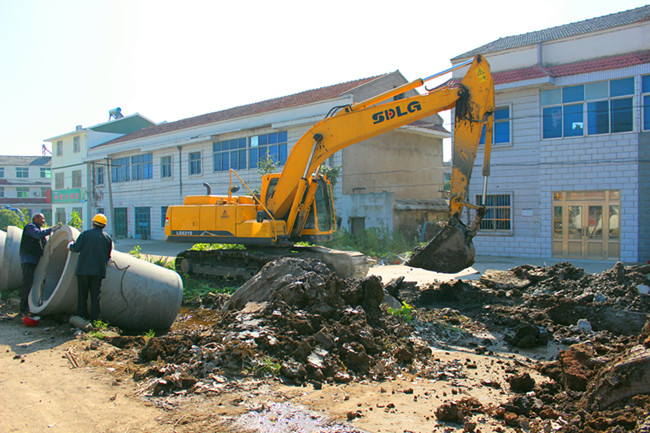

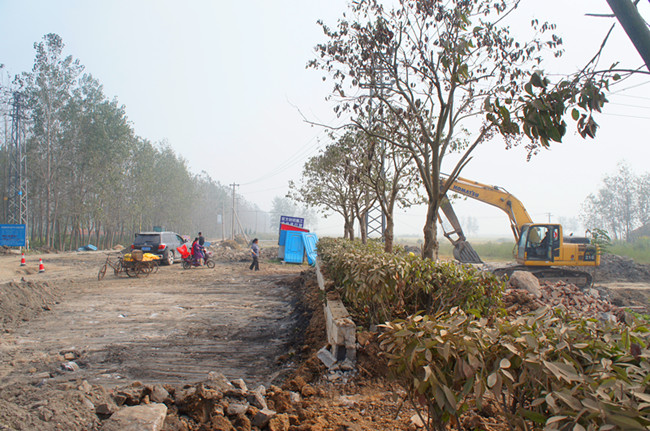

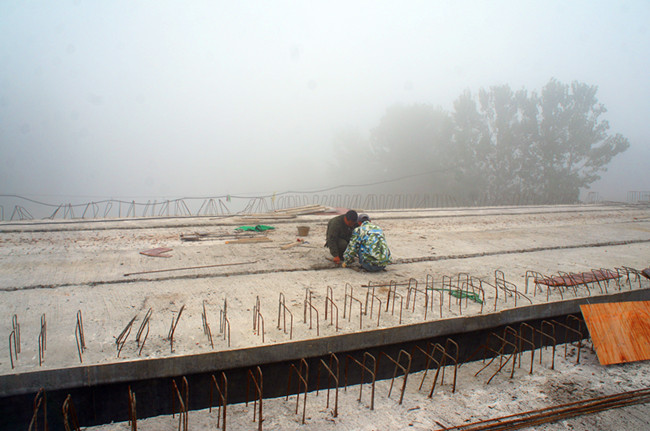

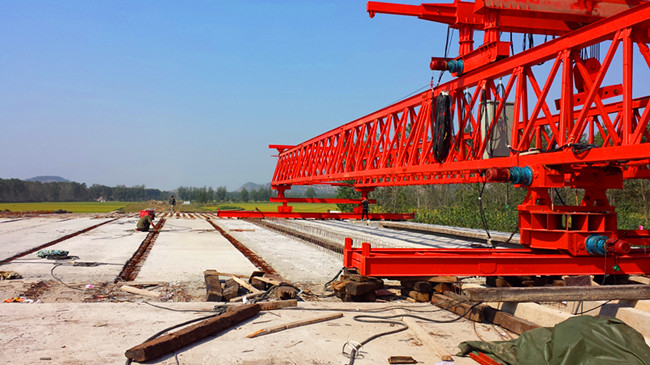

近期迎宾大道跨西盐河桥完成剩余桥梁板安装,通灌南路完成慢车道路牙石铺设及花土回填。累计通灌南路完成许庄小学以北段快车道沥青路面施工及1200米路牙石铺设,涵洞挡土墙完成2道,慢车道山场土平整、压实基本完成,通灌南路路牙石铺设完毕,花土回填完毕;迎宾大道西延工程核电管保护涵已完成21延米墙身砌筑(共计136米),雨水管方沟50米施工,粉喷桩10个已全部完成,雨水工程正在进行;跨西盐河桥桥梁板架设全部安装完毕。

镜花缘文化产业园

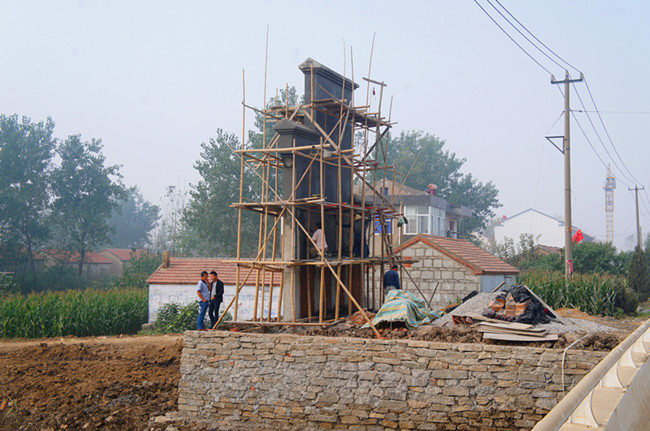

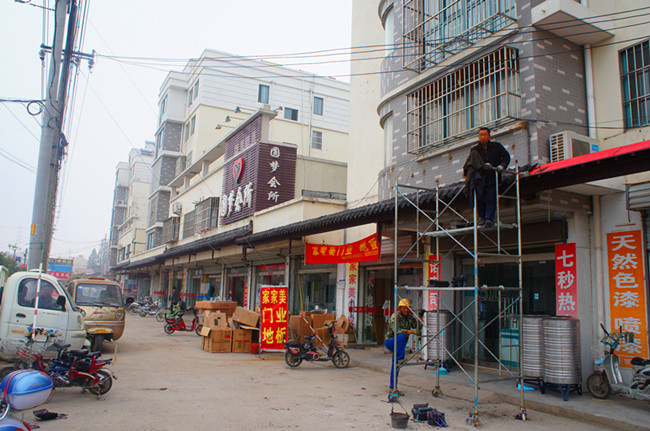

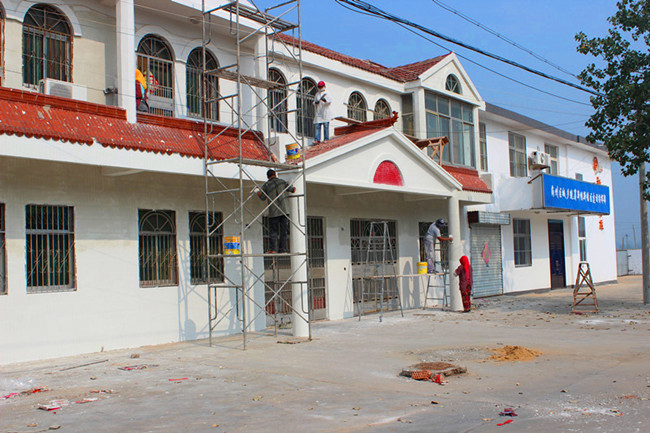

近期新民路仿古立面改造新签协议2户、完工3户, 西顾巷完成外墙1.5米仿古砖装贴,汪家大院与西顾巷门楼工程建设完成40%。累计与台湾石秀湾集团签订开发合作协议,完成北海门建设,完成沿街绿化8000平方米,完成汪家大院房屋修缮,完成仿古景观墙860米,完成文化墙建设,完成鼎盛和板浦高中立面改造,汪家大院与西顾巷门楼建设完成40%,新民路116户建筑物仿古立面改造协议签订33户、完工18户、11户正在施工。

教育强基工程

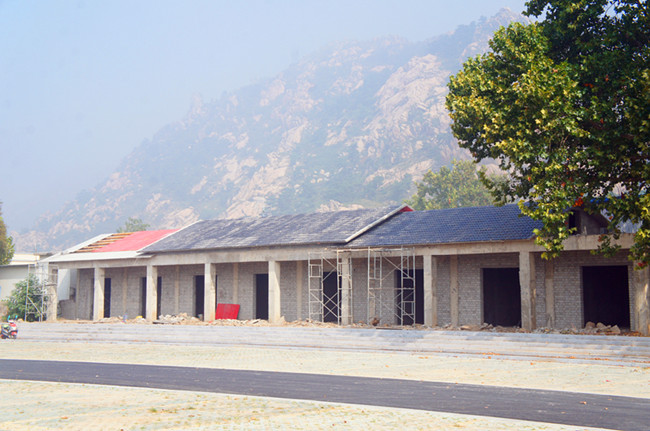

近期板浦中学完成行政楼、实验楼室内墙体砌筑,教学楼内墙砌筑至三至四层,食堂浴室模板制作完毕,宿舍楼进行室内三层砌筑和北楼一层二次结构施工。累计板浦中学完成行政楼、实验楼主体建设和墙体砌筑,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和墙体砌筑;精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发

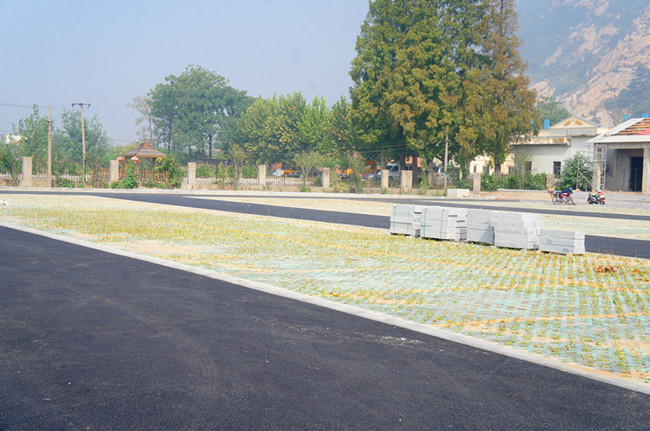

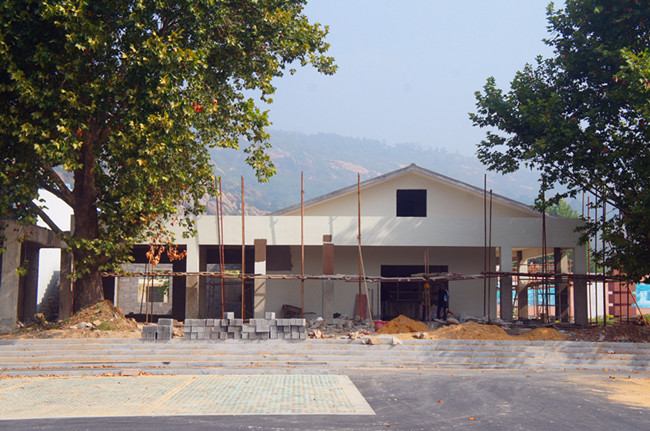

近期完善创建4A景区台账,完成游客服务中心外立面墙面粉刷70%,正在进行生态停车场绿化种植和周边植被整理。累计完成桃花涧生态文化旅游区开发总体策划第三稿,完成140米观景长廊和停车场施工,按创4A标准对景区旅游指示标识牌进行了完善补充,游客服务中心主体完工,正在进行外立面粉刷和生态停车场植被整理。
