2013年10月18日海州区部分重点建设项目进展情况图片
发布时间:2013/10/19 9:37:45      人气:2507    来源:海州区委组织部    作者: dcb

经实地督查,10月12日至18日部分有形象进展的重点建设项目图片如下:

工业拓展区

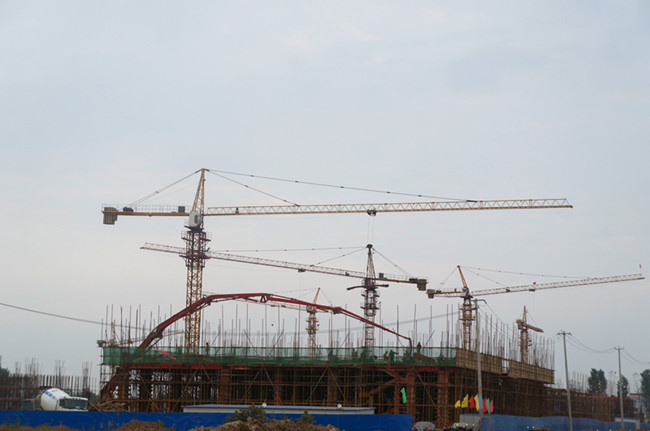

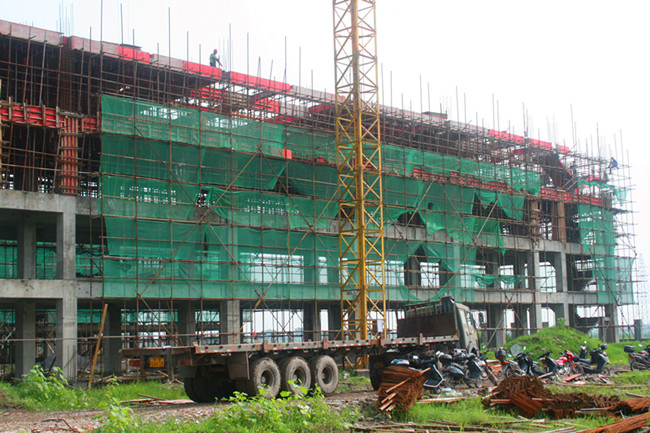

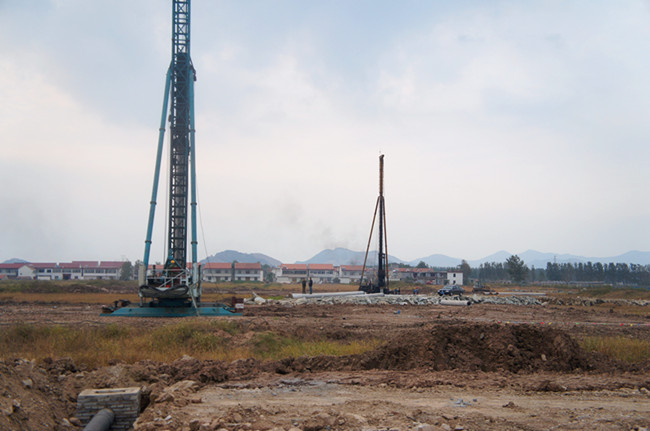

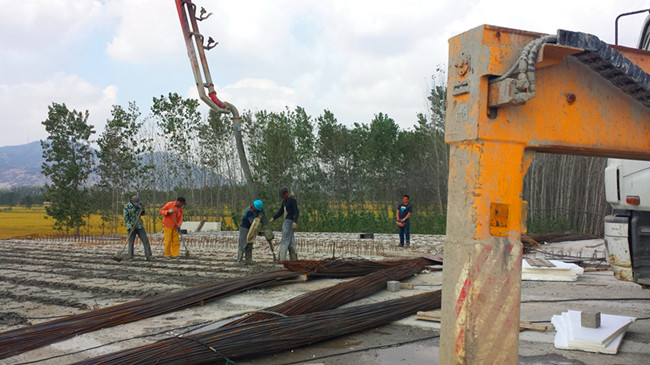

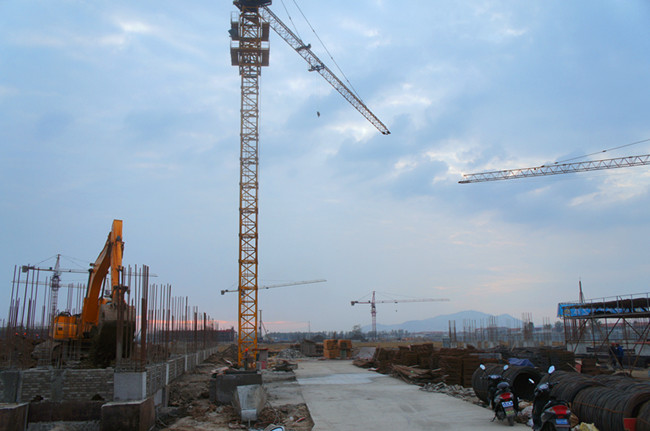

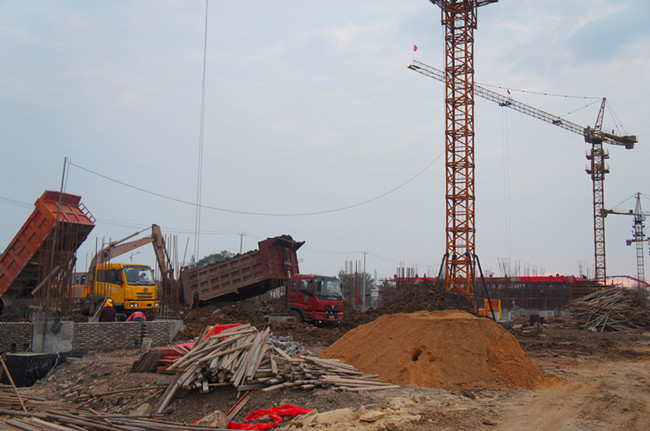

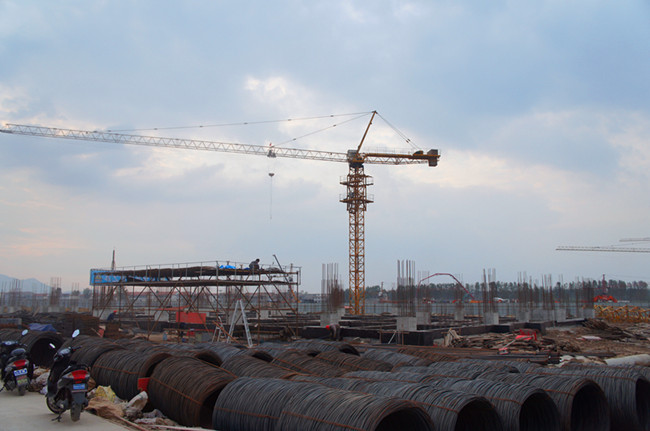

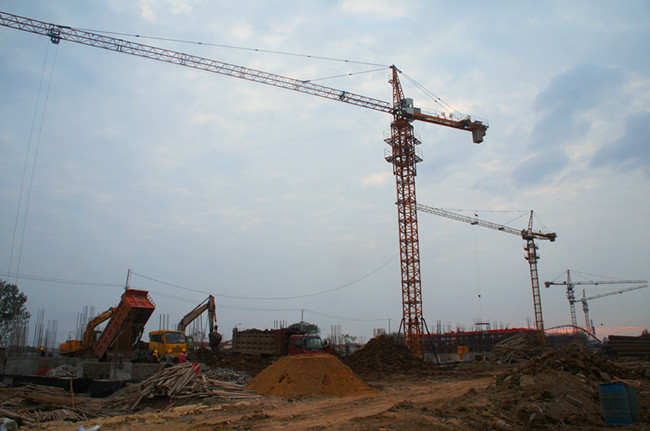

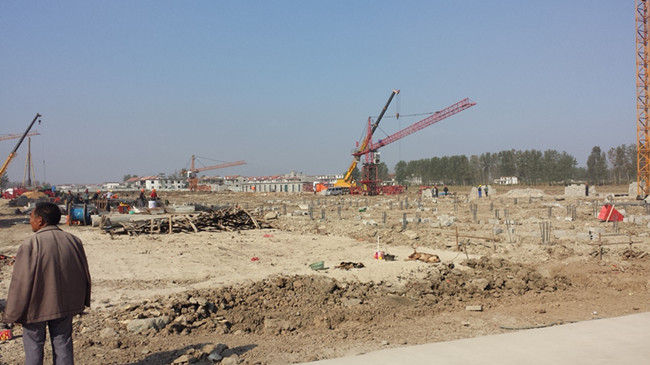

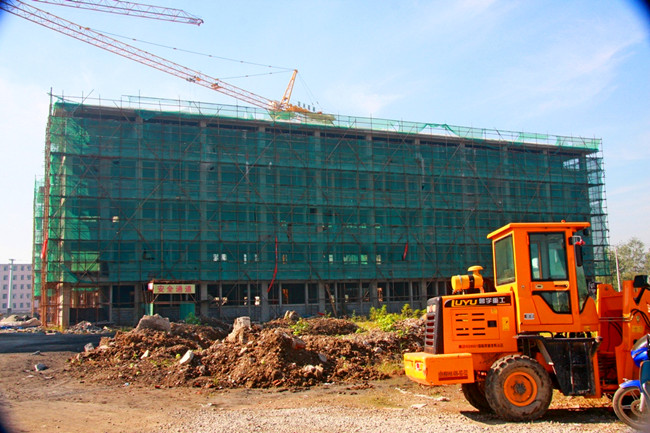

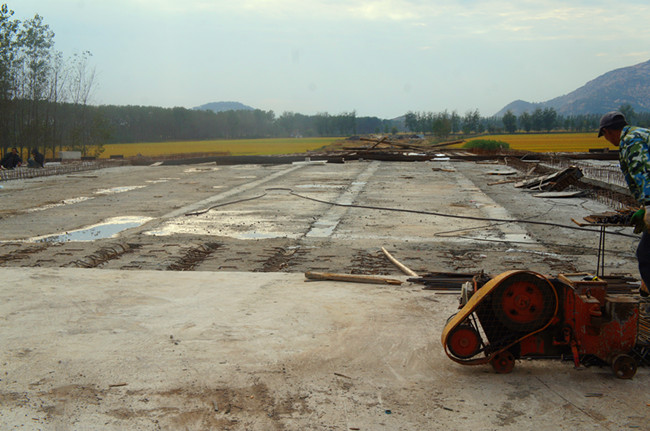

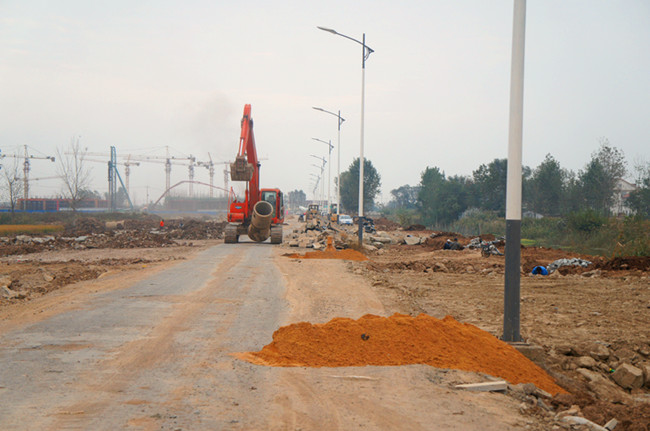

本周中小企业园标准厂房1至8栋中有4栋搭设一层排架及模板、2栋进行厂区硬化、2栋完成基础承台浇筑,开发区标准厂房(12-17栋)正在进行12台塔吊安装和基础承台建设,板浦5栋开始桩基施工定点、放线。综合商务办公楼打桩78根,桩基施工2808米(完成53%),配套商务活动中心完成1栋桩基施工;新北河路过路雨水支管完成70%,新增500KVA临时用电正在定点架杆。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报;中小企业园先期27栋标准厂房建设启动19栋,其中1至8栋、12-17栋(开发区)标准厂房桩基完工,正在浇筑塔吊基础和搭设一层排架及模板,板浦5栋开始桩基施工定点、放线;太平村土地征收完成965.6亩(累计1095.6亩),5组17户老村庄已拆除14户,3组完成拆除方案,3组500余亩土地征收已委托江苏省地质六队完成土地测绘,正在出具报告;204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底;完成500KVA临时供电、供水框架协议签订,综合办公楼等配套设施进场打桩,新北河路快、慢车道雨、污水管网基本完成,过路雨水支管完成70%,新增500KVA临时用电完成申请、正在定点架杆。

盐河组团开发(通灌南路南延

盐河组团开发(迎宾大道跨西盐河桥

盐河组团开发(迎宾大道西延

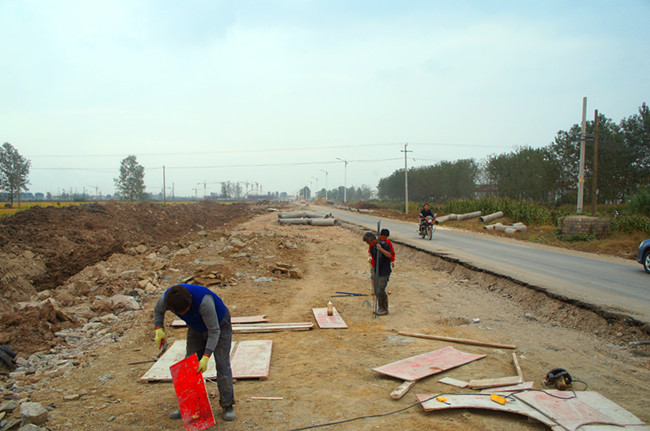

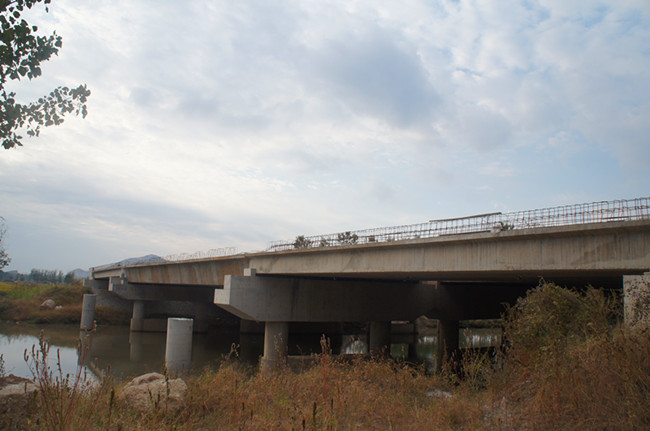

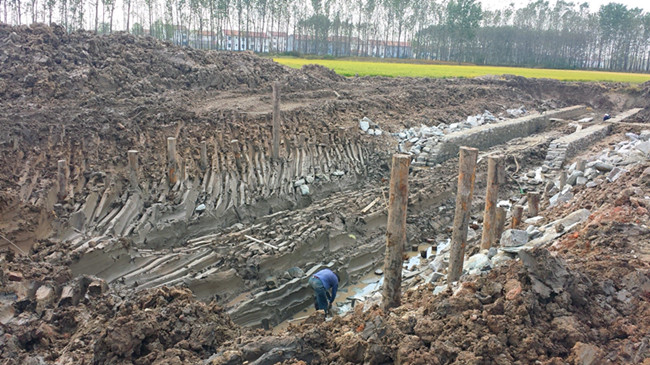

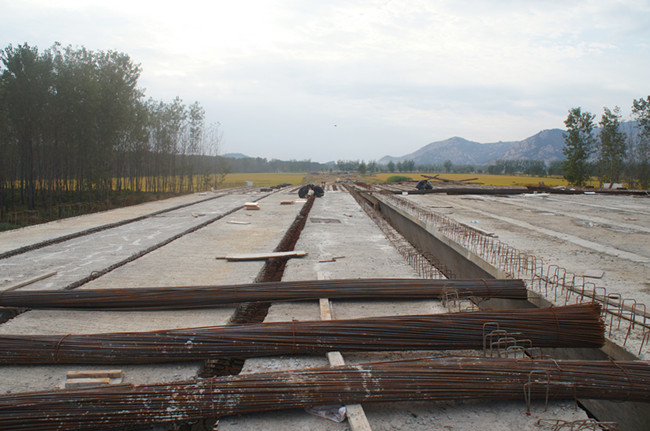

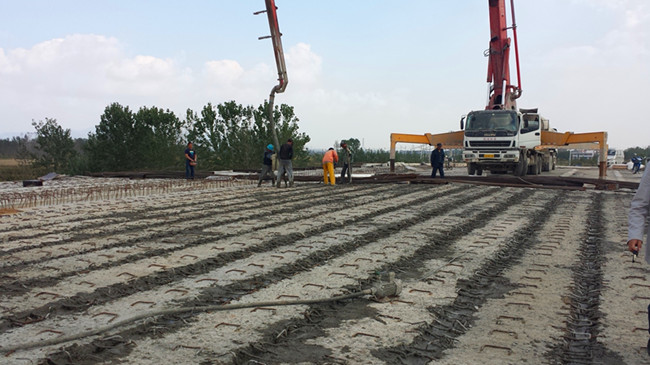

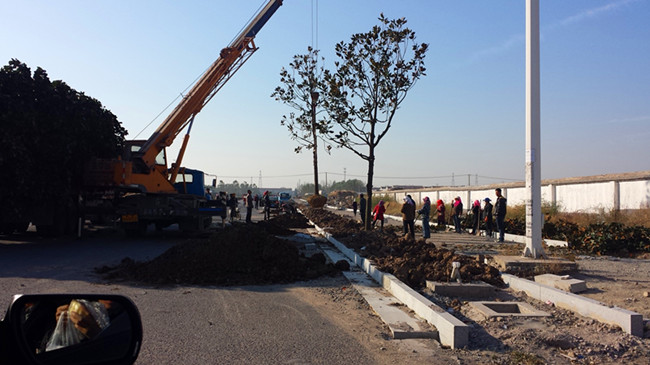

本周迎宾大道跨西盐河桥进行铰缝混凝土施工,通灌南路开始绿化施工,迎宾大道西延开挖核电管保护涵基坑20米、打夯木桩20米。累计通灌南路完成许庄小学以北快车道沥青路面施工及1200米路牙石铺设,完成2道涵洞挡土墙,慢车道完成垫层施工并铺设水稳基层700米,绿化带花土回填完毕开始绿化施工;迎宾大道西延工程完成核电管保护涵21延米墙身砌筑(共计136米)、开挖基坑20米、打夯木桩20米,完成雨水管方沟50米、及10个沉井粉喷桩施工;迎宾大道跨西盐河桥桥梁板架设全部安装完毕,正在进行铰缝混凝土施工。

蔷薇湖建设工程

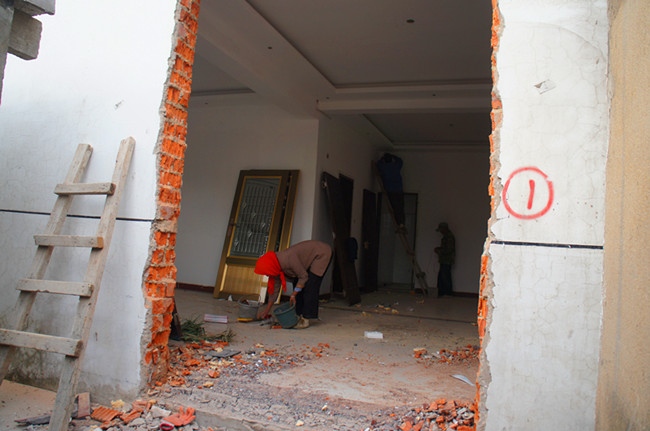

本周新增补偿金兑付111戸、交房101戸,16个非住宅附属物评估结果交振兴集团复核,完成土地征收费用测算。累计完成190户房屋征收协议签订,交房187戸、领取现金181戸,16个非住宅附属物评估结果交振兴集团复核,完成土地征收费用测算正与振兴集团对帐。

教育强基工程(板浦中学

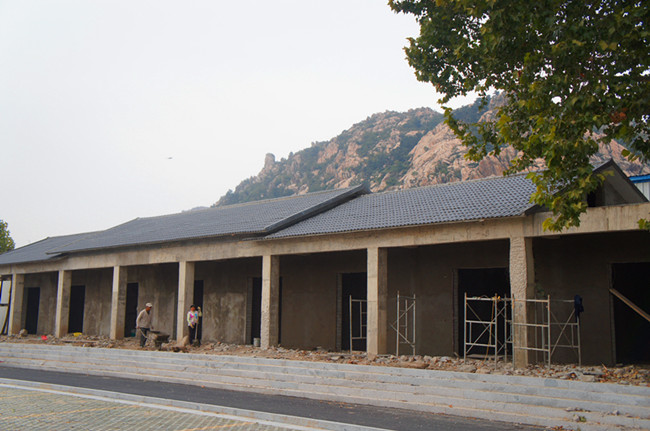

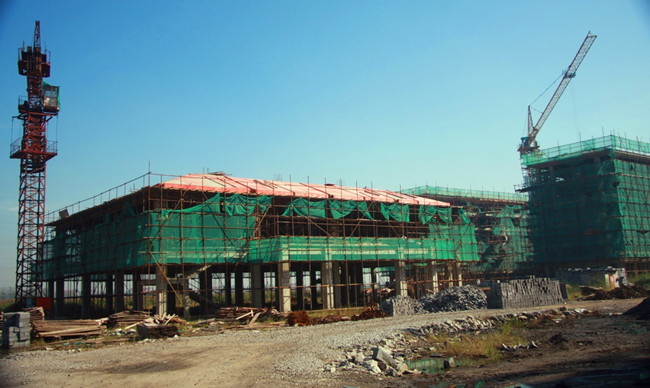

本周板浦中学完成教学楼南楼承台地梁及北楼二次结构施工,完成食堂浴室三层砼浇筑,完成宿舍楼室内三层砌筑及北楼一层二次结构施工。累计板浦中学完成行政楼、实验楼主体建设和墙体砌筑,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和墙体砌筑;精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发

本周完成游客服务中心外立面粉刷及旅游公厕化粪池建设,主入口广场改造进入招标程序,正在进行入口主桥改造、八根将军柱平移及广场植被整理。累计完成桃花涧生态文化旅游区开发总体策划第三稿,完成游客服务中心建设及140米观景长廊、停车场施工,按创4A标准对景区旅游指示标识牌进行了完善补充,主入口广场改造进入招标程序,正在进行入口主桥改造、八根将军柱平移及广场植被整理。
