经实地督查,11月2日至11月8日部分有形象进展的重点建设项目图片如下:

工业拓展区

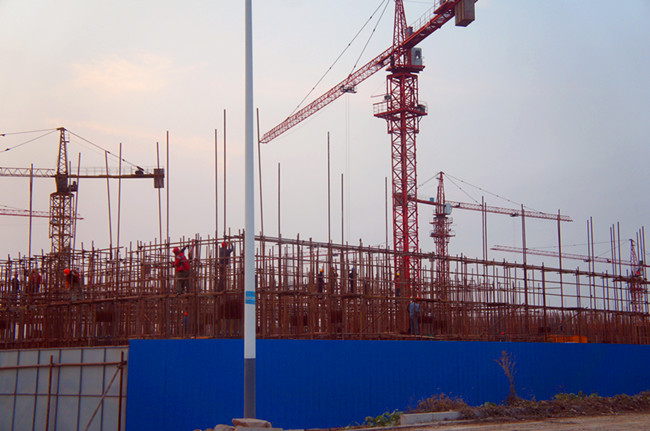

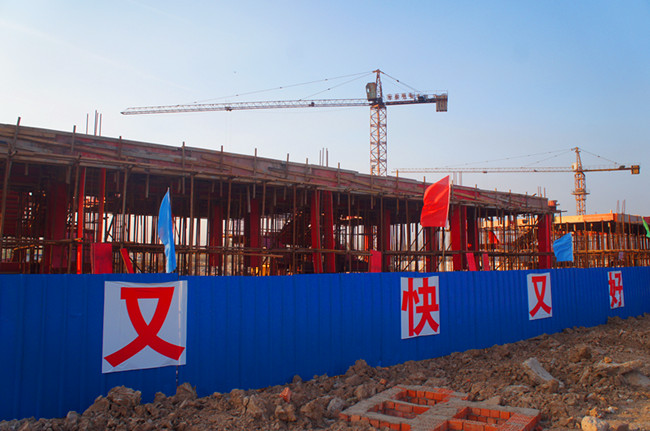

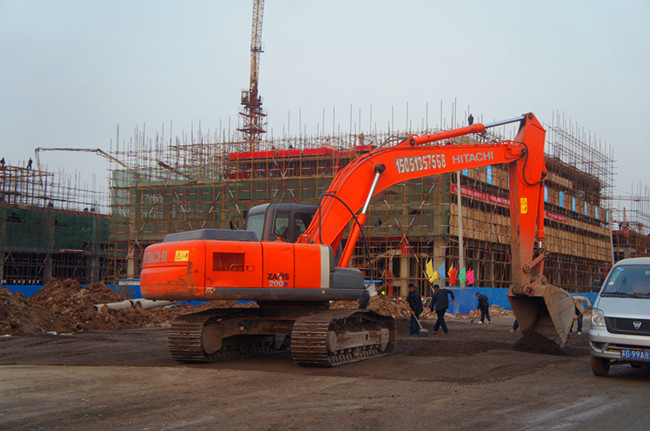

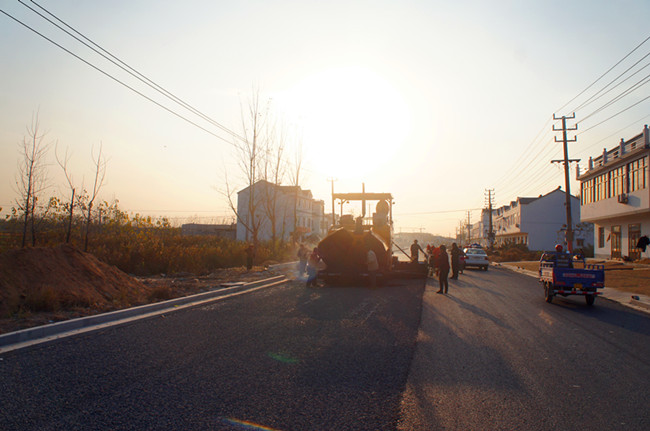

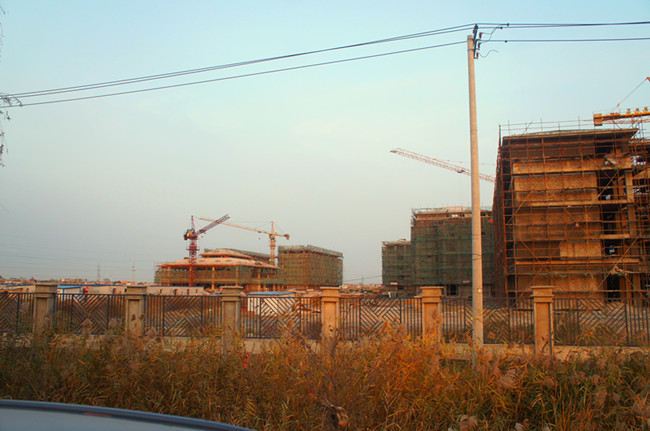

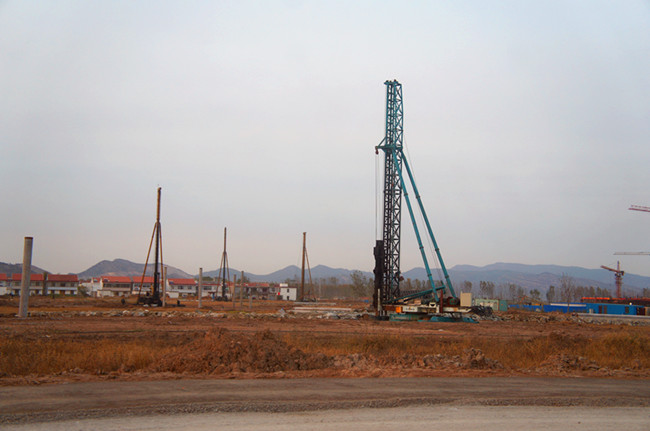

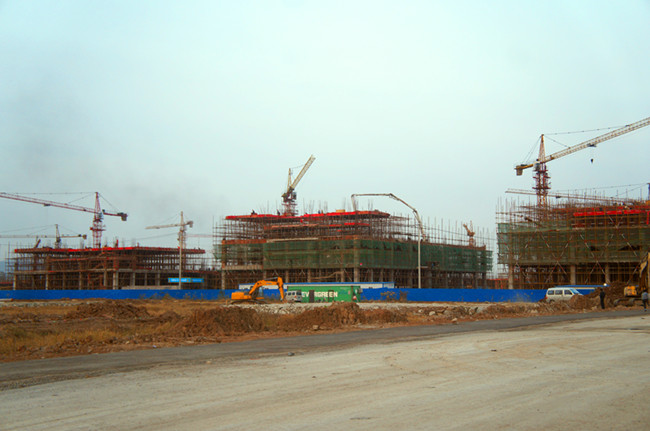

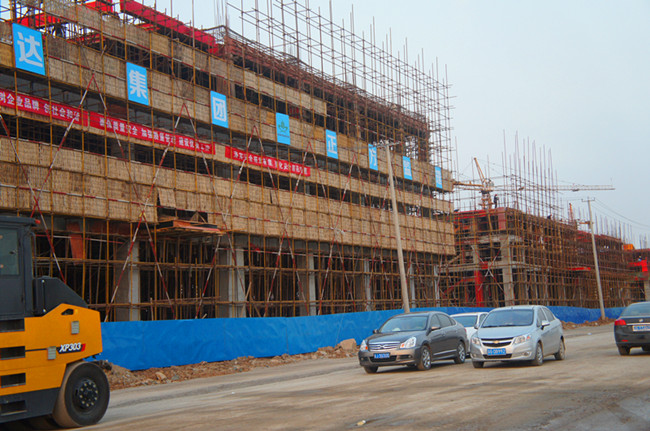

本周中小企业园先期27栋标准厂房建设启动21栋,其中3栋搭建三层排架、5栋搭建二层排架并部分浇筑砼,新增2栋开始桩基施工。开发区6栋标准厂房搭建5栋一层排架、1栋完成回填,板浦5栋厂房桩机进场。综合商务办公楼桩基完工,食堂桩基完成量达88.8%,1栋配套商务活动中心(会所)完成基础承台正在搭建一层排架。新北河路完成快车道二层及慢车道水稳施工,准备安装路牙石和摊铺沥青。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报。太平村土地征收完成965.6亩,5组17户拆除14户,3组完成拆除方案,3组500余亩土地征收完成土地测绘。204国道改造获市发改委项目立项批复,完成规划拆迁范围内建筑、土地产权调查摸底。中小企业园先期27栋标准厂房启动21栋,其中3栋搭建三层排架、5栋搭建二层排架,新增2栋桩基施工;开发区6栋标准厂房搭建一层排架,板浦5栋桩机进场。综合商务办公楼桩基完工,食堂桩基完成量达88.8%,1栋配套商务活动中心(会所)完成基础承台正在搭建一层排架。新北河路完成快车道二层及慢车道水稳施工,准备安装路牙石和摊铺沥青。新增500KVA临时用电完工,南北大沟路完成西侧绿化土整理转运及南延项目设计。

新坝新镇区建设

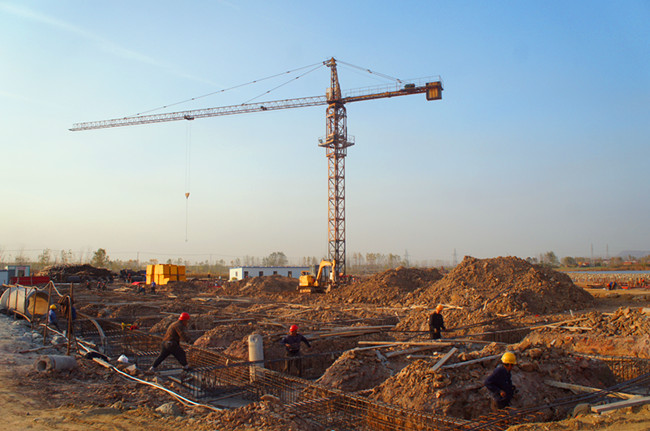

本周市民广场A片区完成砼浇筑在做台阶、B片区整理场地500平方,商贸中心1、2号楼模板制作,福利中心地梁模板制作,文体中心打桩达95套。新北路完成快车道沥青摊铺及北侧人行道混凝土垫层160米,新城路两侧人行道摊铺混凝土300米,环湖路新铺路基115米,湖景工程平整西侧边道准备取土,弱电入地正在电信穿线。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场A片区完成砼浇筑在做台阶、B片区整理场地500平方,商贸中心1、2号楼模板制作,福利中心地梁模板制作,文体中心打桩达95套。沿街立面改造及新镇区牌坊、通板路建设完工,新北路完成南侧雨水管施工3350米、绿化池3750米、完成快车道沥青摊铺及北侧人行道混凝土垫层160米,新城路完成主道路沥青铺设并摊铺两侧人行道混凝土300米,环湖路完成四周路基1060米,湖景工程全面清理改造并整平覆土1400平方米,新北路、新城路弱电入地基本完工。

盐河组团开发(迎宾大道跨西盐河桥)

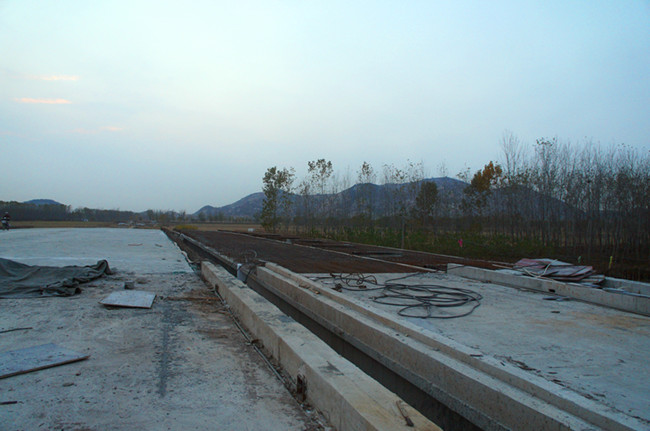

本周迎宾大道跨西盐河桥完成慢车道铺装层钢筋绑扎,迎宾大道西延核电管保护涵完成达75%,通灌南路签订路灯采购合同。累计通灌南路完成北段快车道施工及路牙石铺设,完成2道涵洞挡土墙,完成慢车道垫层施工及路牙石铺设,绿化带栽植328棵乔木,慢车道雨水井全部完成,并签订路灯采购合同;迎宾大道西延工程核电管保护涵完成21延米墙身砌筑(共计136米)、雨水管方沟50米施工,10个沉井粉喷桩施工全部完成,核电管保护涵完成75%;迎宾大道跨西盐河桥完成桥梁板架设、快车道面层混凝土施工,完成慢车道铺装层钢筋绑扎。

镜花缘文化产业园

本周完成汪家大院与庆成门改造方案,新民路仿古立面改造新签协议2户、新施工3户、完工2户,仿古临时摊位疏导点24个摊位正在简装修。累计与台湾石秀湾集团签订开发合作协议。完成北海门建设、沿街绿化、汪家大院房屋修缮、860米仿古景观墙、文化墙建设,完成鼎盛酒店、板浦高中、栅栏巷、西顾巷改造及汪家大院、西顾巷门楼施工,完成西顾巷1.5米仿古砖工程。新民路116户建筑物仿古立面改造协议签订46户、完工24户、14户正在施工。建成仿古临时摊位疏导集中点12个,24个摊位正在简装修。

教育强基工程(板浦中学)

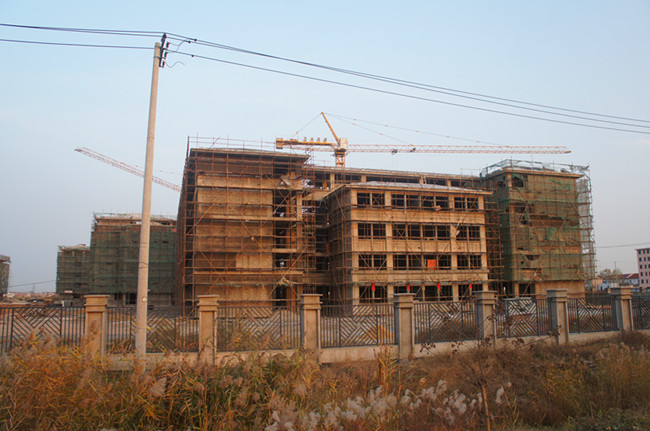

本周板浦中学完成专业实验楼屋面防水施工,完成教学楼北楼二次结构、中楼二层梁板钢筋制作、南楼二层框架柱及梁板钢筋制作,正在进行实验楼、行政楼、宿舍楼南楼室内粉刷及食堂底层墙体砌筑。累计板浦中学完成行政楼、实验楼主体建设和墙体砌筑,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和墙体砌筑。精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发

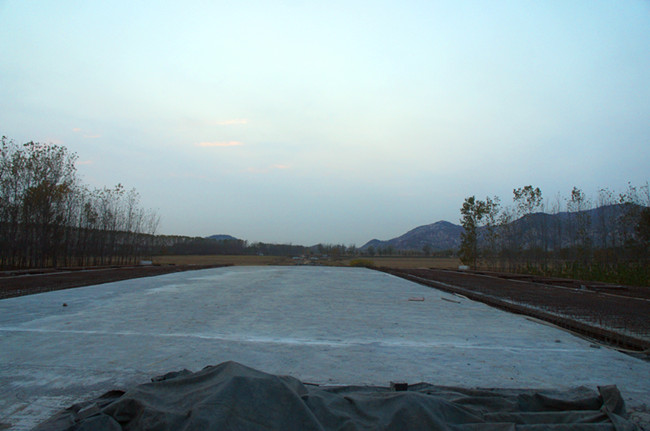

本周完成《桃花涧广场改造工程》和《桃花涧景区智能化系统工程》招标,广场硬化开工,正在进行前期揭板和日晷扶正。累计完成桃花涧生态文化旅游区开发总体策划第三稿,完成游客服务中心建设及140米观景长廊、停车场施工、标识牌完善补充、广场绿化,完成《桃花涧广场改造工程》和《桃花涧景区智能化系统工程》招标,正在进行广场硬化前期揭板和日晷扶正。
