经实地督查,10月26日至11月1日部分有形象进展的重点建设项目图片如下:

工业拓展区

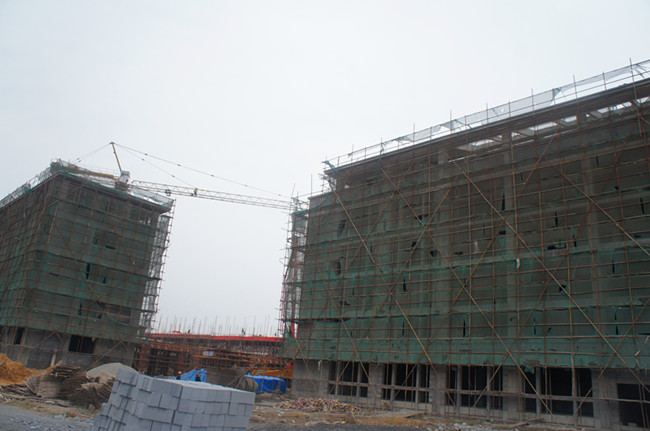

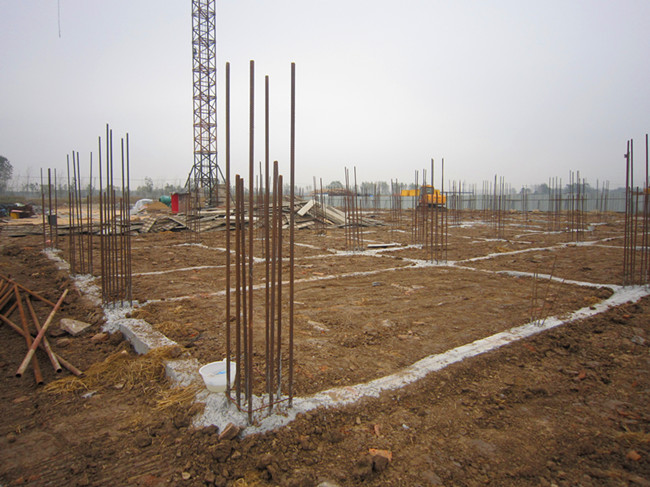

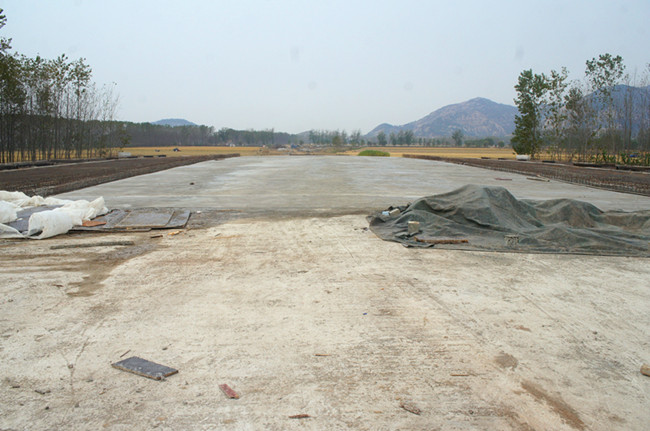

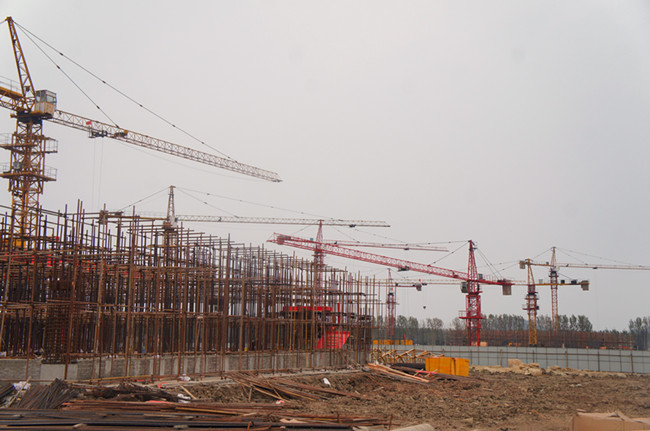

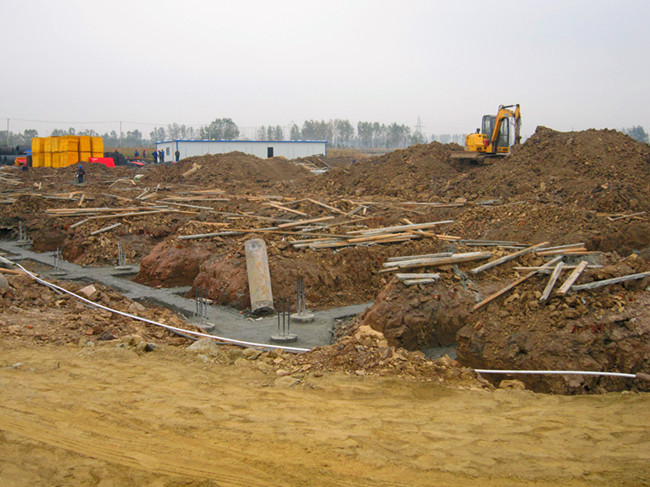

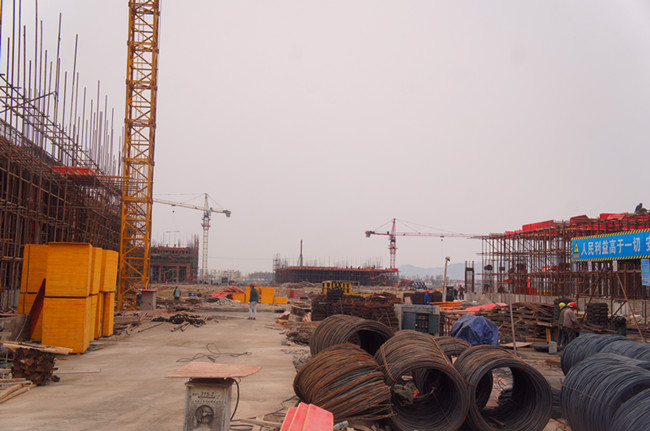

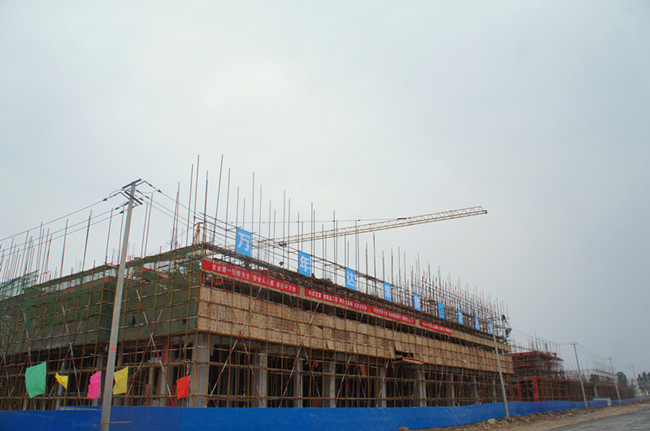

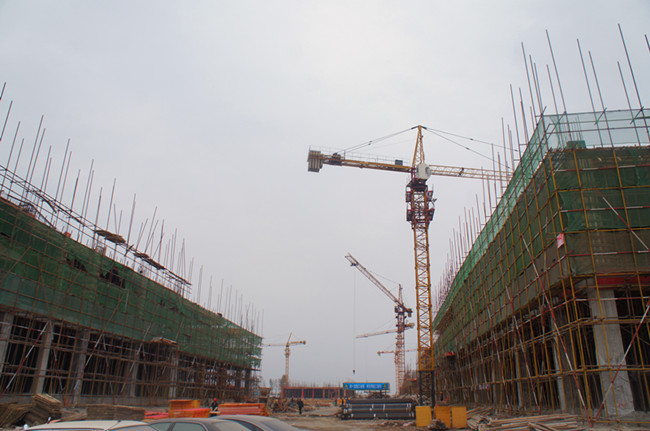

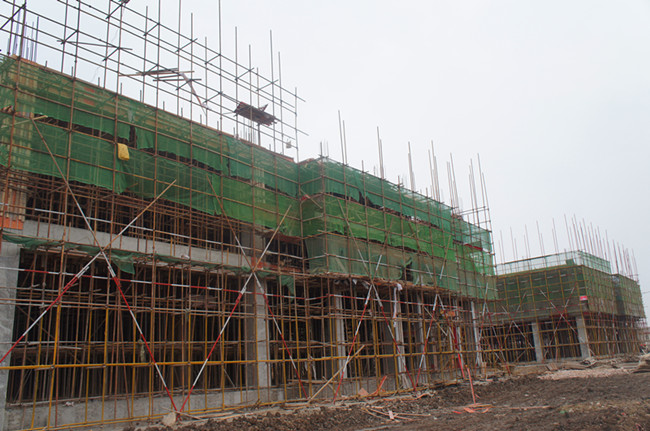

本周标准厂房1至8栋完成5栋二层排架及模板制作及3栋二层浇筑、承台浇筑、三层模板制作,开发区6栋厂房完成2栋西侧回填、2栋地梁浇筑、1栋基础防腐、1栋模板制作,板浦5栋完成桩机进场道路;综合商务办公楼桩基完工,食堂打桩95根(完成70.4%),商务中心完成1栋桩基工程及承台模板、钢筋制作;新北河路完成快车道二层水稳及1000米慢车道水稳铺垫,新增500KVA临时用电完工,南北大沟路完成西侧绿化土整理转运及南延项目设计。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报。中小企业园先期27栋标准厂房建设启动19栋,其中1至8栋正在二层建设,开发区6栋厂房正在一层施工,板浦5栋准备打桩。太平村土地征收完成965.6亩(累计1095.6亩),5组17户老村庄已拆除14户,3组完成拆除方案,3组500余亩土地征收已委托江苏省地质六队完成土地测绘。204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底。综合商务办公楼桩基完工,食堂打桩95根,商务中心完成1栋桩基。新北河路完成雨污管网及过路支管施工、完成快车道二层水稳铺垫,新增500KVA临时用电完工,南北大沟路完成西侧绿化土整理转运及南延项目设计。

新坝新镇区建设(弱电入地)

新坝新镇区建设(商贸中心)

新坝新镇区建设(社会福利中心)

新坝新镇区建设(文体中心)

新坝新镇区建设(新北路改造)

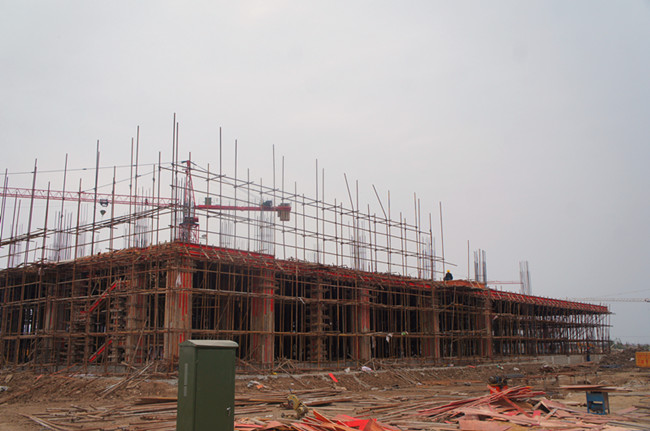

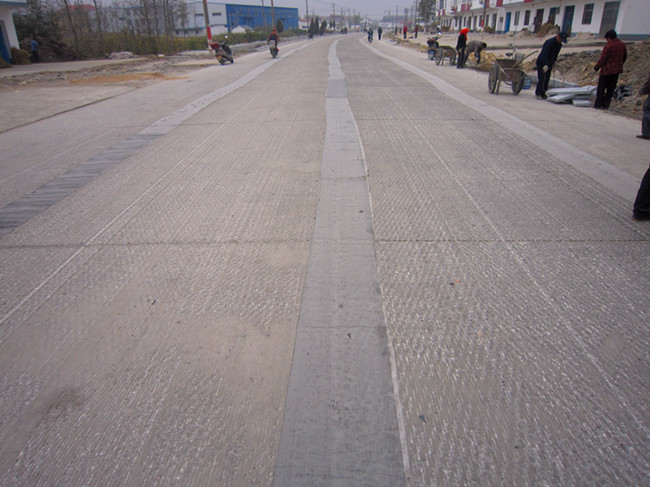

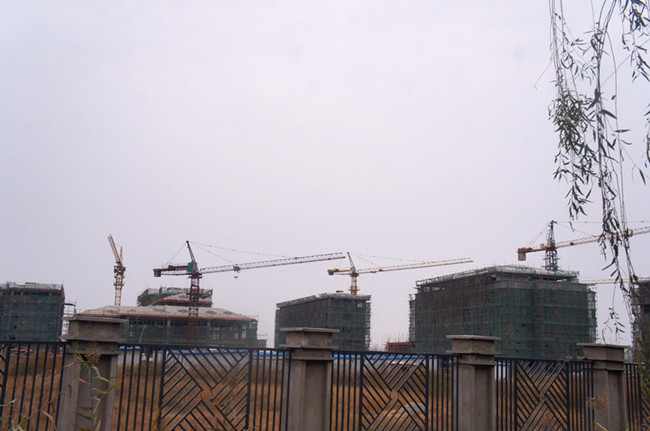

本周市民广场基础浇筑砼2650平方,商贸中心1号楼支模、2号楼回填,福利中心进行地梁钢筋制作,文体中心打桩37套。通板路全线通车,新北路正在平整人行道、铺设雨水管、开挖路灯基槽,新城路平整道路460米并完成10个路灯预埋件,环湖路完成路基670米。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场完成河塘清淤并基础浇筑砼2650平方,商贸中心1号楼支模、2号楼回填,福利中心钢筋制作,文体中心打桩37套。沿街立面改造及新镇区牌坊、通板路建设完工,新北路完成南侧雨水管施工3350米、绿化池3750米、平整开挖人行道4400米、洗刨路面达2.02万平方米,新城路铺设8道雨水过路管道并完成主道路沥青铺设,环湖路完成四周路基945米,湖景工程全面清理改造并整平覆土1400平方米,新北路、新城路弱电入地基本完工。

盐河组团开发(迎宾大道跨西盐河桥)

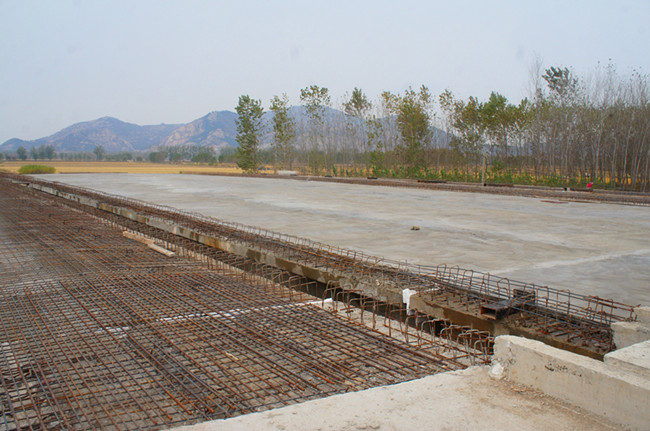

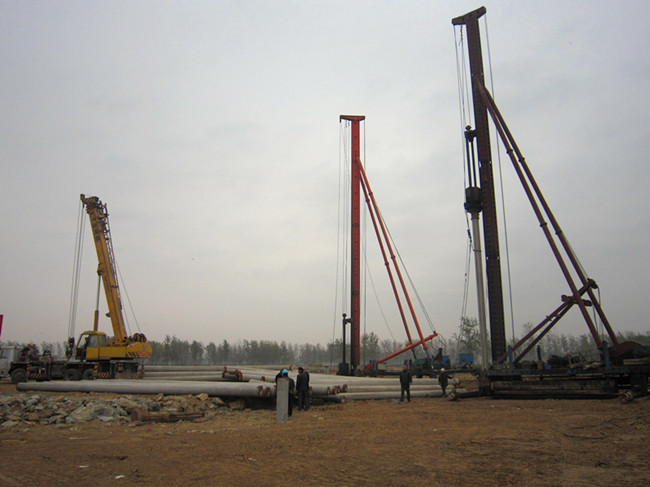

本周完成迎宾大道跨西盐河桥快车道面层混凝土施工;迎宾大道西延核电管保护涵完成70%;通灌南路完成200余棵小乔木种植,慢车道雨水井全部完成。累计通灌南路完成许庄小学以北段快车道沥青路面施工及1200米路牙石铺设,涵洞挡土墙完成2道,慢车道垫层施工及路牙石铺设完毕,绿化带栽植128棵大乔木、200余棵小乔木种植,慢车道雨水井全部完成;迎宾大道西延工程核电管保护涵已完成21延米墙身砌筑(共计136米),雨水管方沟50米施工,粉喷桩10个已全部完成,雨水工程正在进行,迎宾大道核电管保护涵完成70%;迎宾大道跨西盐河桥完成桥梁板架设、铰缝混凝土施工、桥面铺装层钢筋绑扎,完成快车道面层混凝土施工。

镜花缘文化产业园
本周汪家大院与西顾巷的门楼完工,新民路仿古立面改造新签协议4户,建成仿古临时摊位疏导集中点12个,24个摊位正在简装修。累计与台湾石秀湾集团签订开发合作协议。完成北海门建设、沿街绿化、汪家大院房屋修缮、860米仿古景观墙8、文化墙建设,完成鼎盛和板浦高中立面改造,完成栅栏巷、西顾巷改造工程,汪家大院与西顾巷的门楼完工,新民路116户建筑物仿古立面改造协议签订44户、完工20户、14户正在施工。

蔷薇湖建设工程
本周被征收户房前屋后青苗费补偿与振兴集团达成一致。累计完成190户协议签订、交房187戸、领取现金181戸(1.09994709亿元)。土地勘界及面积测算及费用测算完成,其中青苗费补偿与振兴集团达成一致,土地补偿费用与区国土局正在商定,16家非住宅附属物及树木、鱼塘等正与振兴集团协商。

教育强基工程(板浦中学)

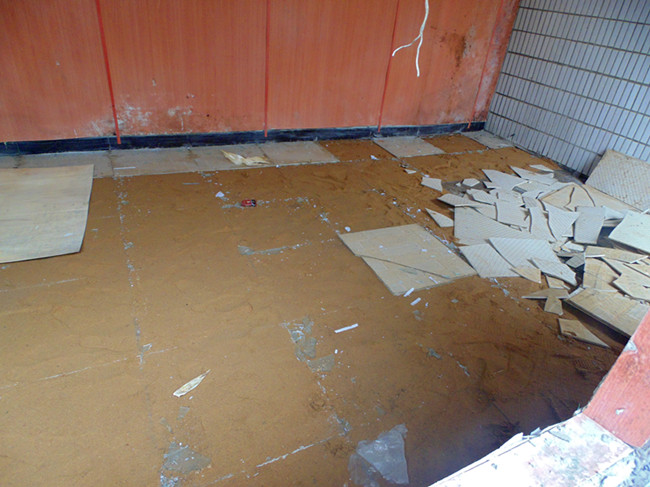

本周板浦中学完成实验楼屋面防水及室内粉刷,完成图书行政楼屋面找平及室内粉刷,完成食堂底层墙体砌筑,宿舍楼南楼室内继续粉刷。教学楼完成北楼二次结构、中楼二层梁板钢筋制作、南楼二层框架柱及梁板模板钢筋制作。累计板浦中学完成行政楼、实验楼主体建设和墙体砌筑,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和墙体砌筑;精勤幼儿园及东辛幼儿园完成主体施工及验收,已交付使用。
