2013年11月15日海州区部分重点建设项目进展情况图片
发布时间:2013/11/16 10:14:24      人气:2975    来源:海州区委组织部    作者: dcb

经实地督查,11月9日至11月15日部分有形象进展的重点建设项目图片如下:

工业拓展区

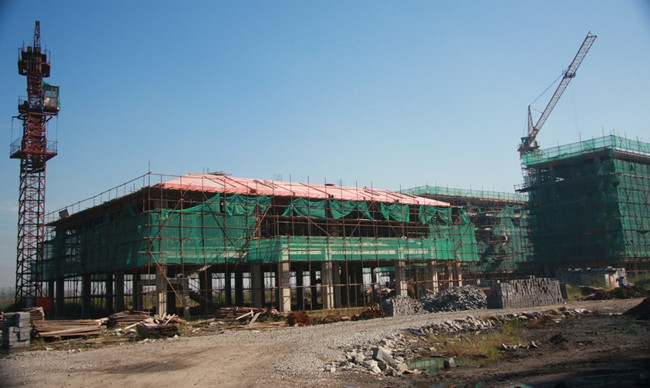

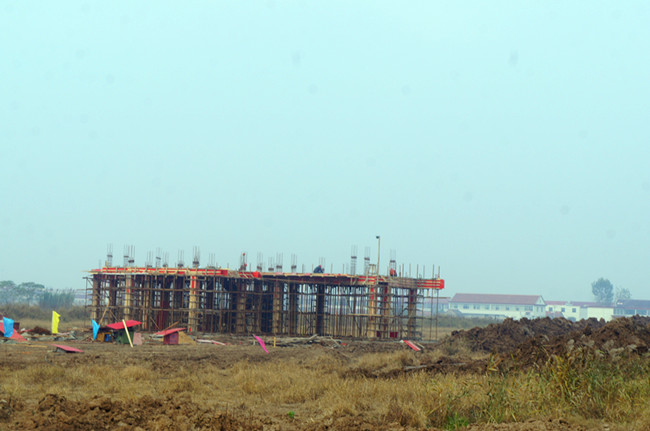

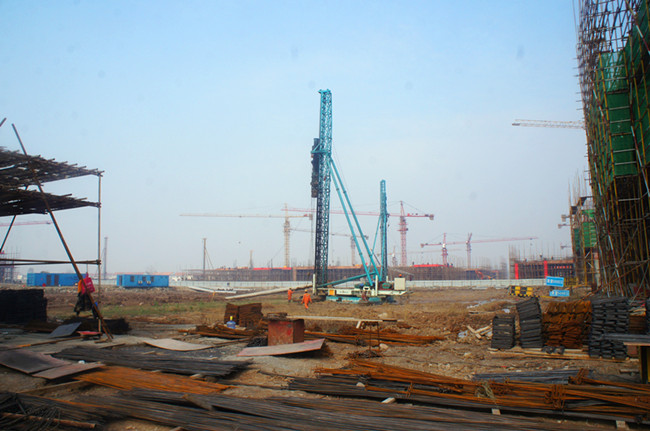

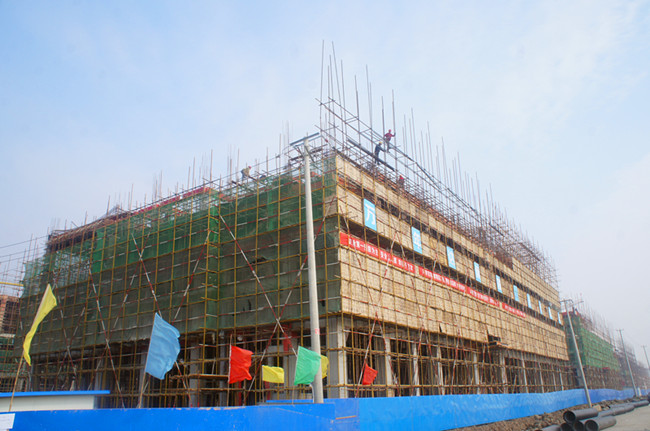

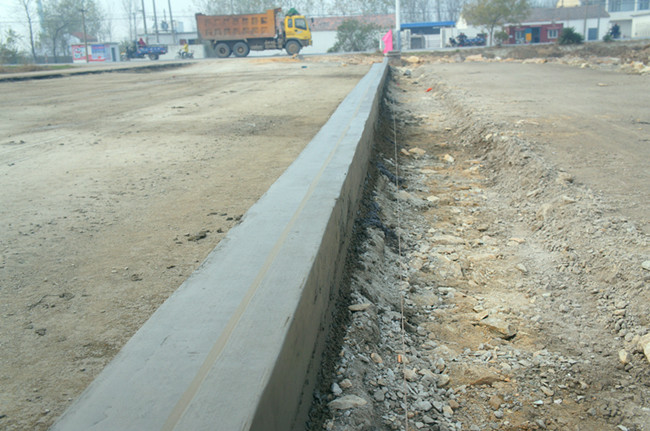

本周标准厂房1至8栋中1栋建至4层、4栋建至三层、3栋建至二层,18和19栋打桩190根。开发区9栋标准厂房中2栋建至二层、4栋在建一层、3栋完成桩基放线。板浦5栋厂房正在桩基施工。商务办公楼、职工活动中心正在桩基静载检测和土建塔吊基础建设,食堂桩基施工达4290米,商务会所一层主体完工在建二层。新北河路正在路牙石、自来水管网施工,准备摊铺沥青路面。累计中小企业园完成规划审批、280亩土地农转用指标前期申报。太平村土地征收完成965.6亩,5组17户拆除14户,3组完成拆除方案,3组500余亩土地征收完成测绘。204国道改造获市发改委项目立项批复,完成规划拆迁范围内建筑、土地产权调查摸底。中小企业园先期27栋标准厂房启动21栋,其中1至8栋1栋建至4层、4栋建至三层、3栋建至二层,18和19栋打桩190根。开发区9栋标准厂房中2栋建至二层、4栋在建一层、3栋完成桩基放线。商务办公楼、职工活动中心正在桩基静载检测和土建塔吊基础建设,食堂桩基施工达4290米,商务会所一层主体完工在建二层。新北河路正在路牙石、自来水管网施工,准备摊铺沥青路面。新增500KVA临时用电完工,南北大沟路完成绿化土整理转运及南延设计。

新坝新镇区建设(新北路)

新坝新镇区建设(新城路)

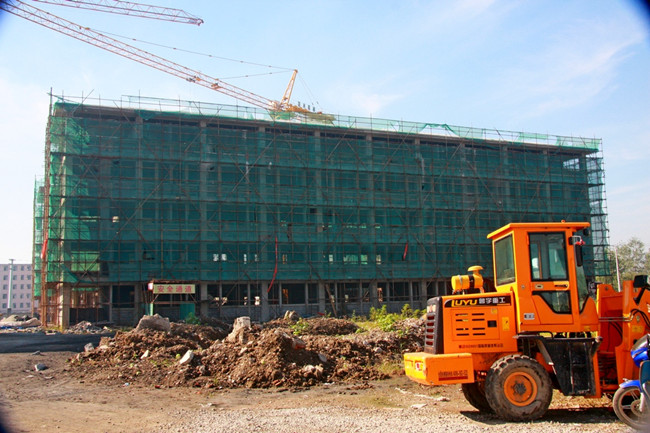

新坝新镇区建设(商贸中心)

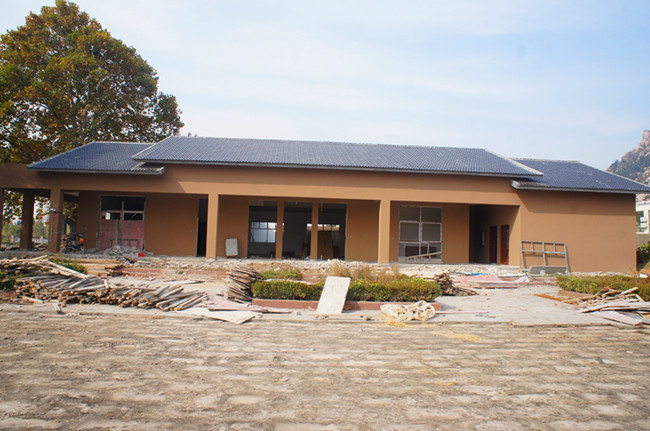

新坝新镇区建设(福利中心)

新坝新镇区建设(湖景工程)

新坝新镇区建设(文体中心)

新坝新镇区建设(市民广场)

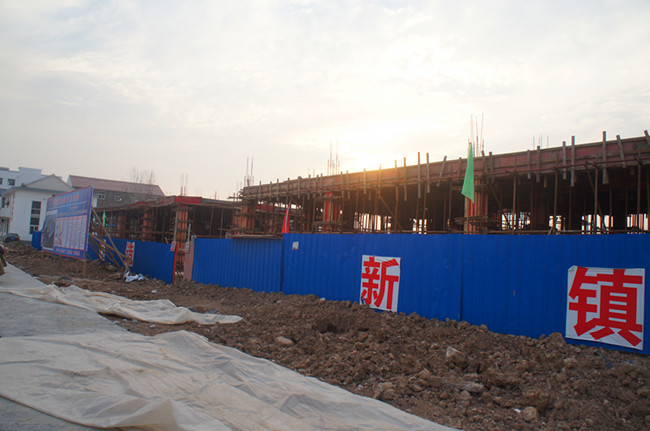

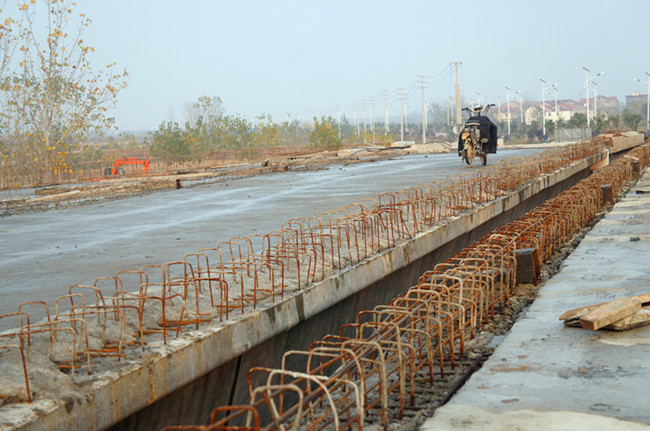

本周市民广场A区建花坛2个并花园52米、B区盲坡道拓宽2米及台阶砼浇筑130米,商贸中心1号楼一层楼面浇筑砼、2号楼支模,福利中心完成基础回填及柱钢筋制作,文体中心完成验桩及挖地槽。新北路完成沥青摊铺并装路牙石700米,新城路铺面砖490平方,环湖路混凝土路面施工300米,湖景工程完成湖心岛整理并水面回填55米,弱电入地正在电信穿线。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场A区建花坛2个并花园52米、B区盲坡道拓宽2米及台阶砼浇筑130米,商贸中心1号楼一层楼面浇筑砼、2号楼支模,福利中心完成基础回填及柱钢筋制作,文体中心完成验桩及挖地槽。沿街立面改造及新镇区牌坊、通板路建设完工,新北路完成沥青摊铺并装路牙石700米,新城路完成主道路沥青铺设正在人行道面砖、路灯施工,环湖路完成路基并混凝土路面施工300米,湖景工程全面清理改造并湖景工程完成湖心岛整理并水面回填55米,新北路、新城路弱电入地基本完工。

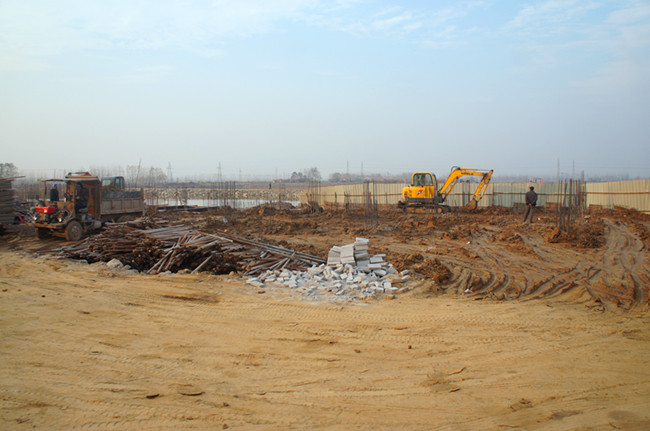

盐河组团开发(迎宾大道跨西盐河桥)

本周迎宾大道跨西盐河桥完成慢车道面层混凝土施工;迎宾大道西延核电管保护涵完成90米;通灌南路进行燃气管道安装,3个公交站台正在基础施工。累计通灌南路完成北段快车道及路牙石施工,完成2道涵洞挡土墙,完成慢车道垫层、雨水井及路牙石施工,绿化带栽植328棵乔木,签订路灯采购合同,正在进行燃气管道安装和3个公交站台基础施工;迎宾大道西延工程核电管保护涵完成90米、雨水管方沟50米施工,10个沉井粉喷桩施工全部完成,核电管保护涵完成75%;迎宾大道跨西盐河桥完成桥梁板架设及快慢车道装层钢筋绑扎、面层混凝土施工。

镜花缘文化产业园

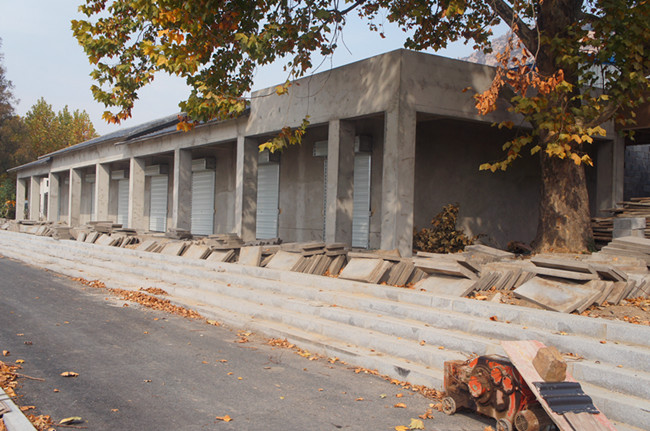

本周新民路仿古立面改造新签协议2户、新施工2户、完工2户,汪家大院影壁墙施工完成30%,24个仿古临时摊位疏导集中点装修完成70%。累计与台湾石秀湾集团签订开发合作协议。完成北海门建设、沿街绿化、汪家大院房屋修缮、860米仿古景观墙、文化墙建设,完成鼎盛酒店、板浦高中、栅栏巷、西顾巷改造及汪家大院、西顾巷门楼施工,完成西顾巷1.5米仿古砖工程。新民路116户仿古立面改造协议签订48户、完工26户、14户正在施工。汪家大院影壁墙完成30%,24个仿古临时摊位疏导集中点装修完成70%。

教育强基工程(板浦初中)

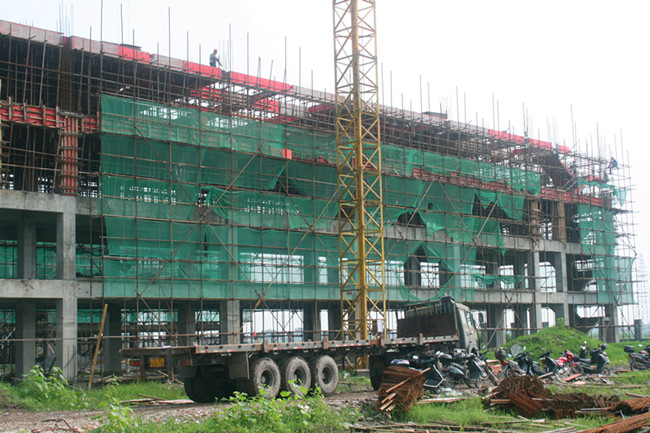

本周板浦初中专业实验楼进行屋面瓦条和室外粉刷施工,图书行政楼进行室内粉刷和屋面防水,食堂完成底层墙体二次结构,宿舍楼南楼室内粉刷,教学楼完成北楼屋面找平、中楼三层梁板柱砼浇筑、南楼三层模板钢筋施工。累计板浦中学完成行政楼、实验楼主体建设和墙体砌筑,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工、墙体砌筑和内外装修;精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发

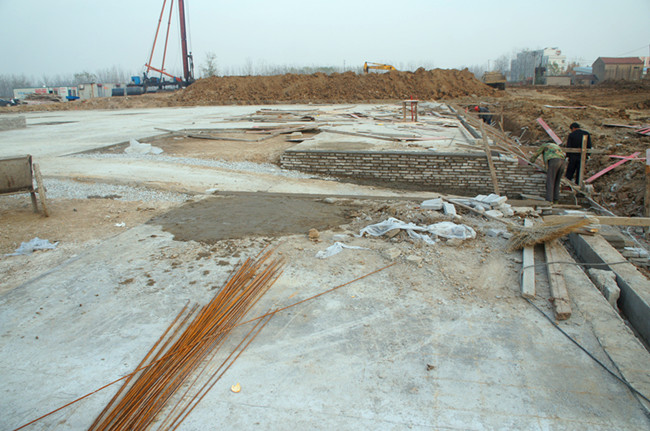

本周完成广场前期揭板和日晷扶正。累计完成桃花涧生态文化旅游区开发总体策划第三稿,完成游客服务中心建设及140米观景长廊、停车场施工、标识牌完善补充、广场绿化,完成《桃花涧广场改造工程》和《桃花涧景区智能化系统工程》招标,及广场硬化前期揭板和日晷扶正。

(资料来源:海州区督查办)
