2013年11月22日海州区部分重点建设项目进展情况图片
发布时间:2013/11/22 19:38:57      人气:2818    来源:海州区委组织部    作者: dcb

经实地督查,11月16日至11月22日部分有形象进展的重点建设项目图片如下:

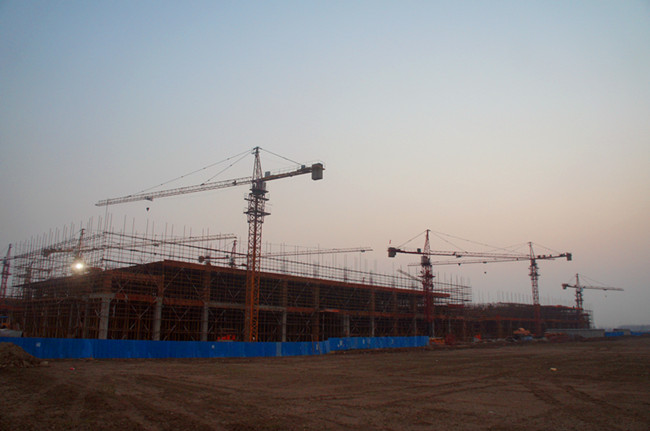

工业拓展区

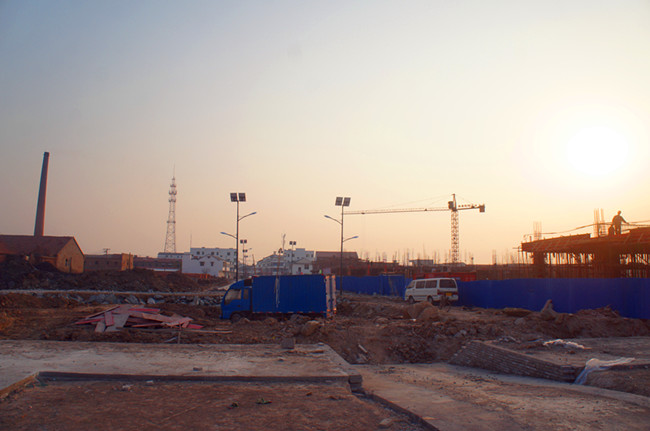

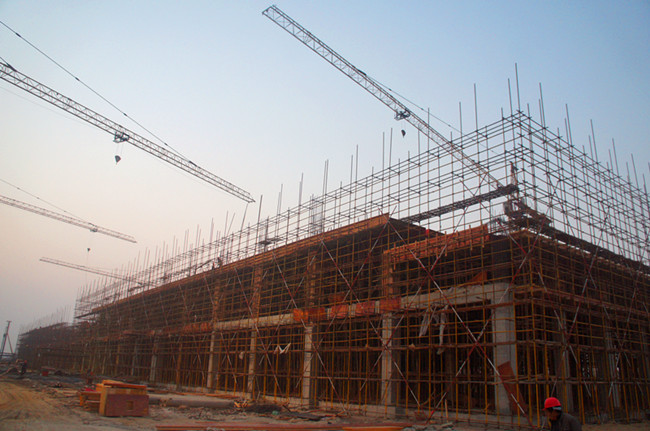

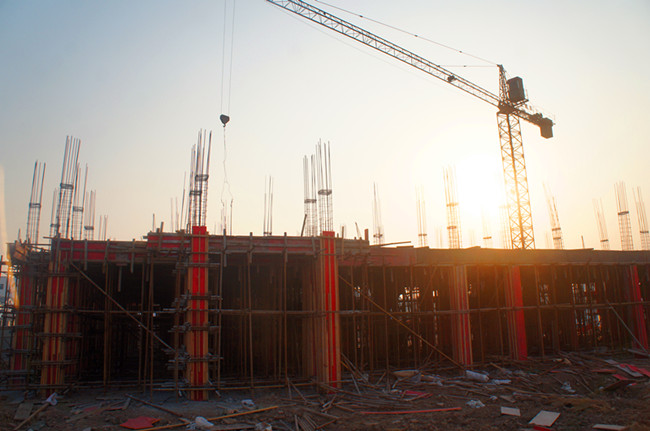

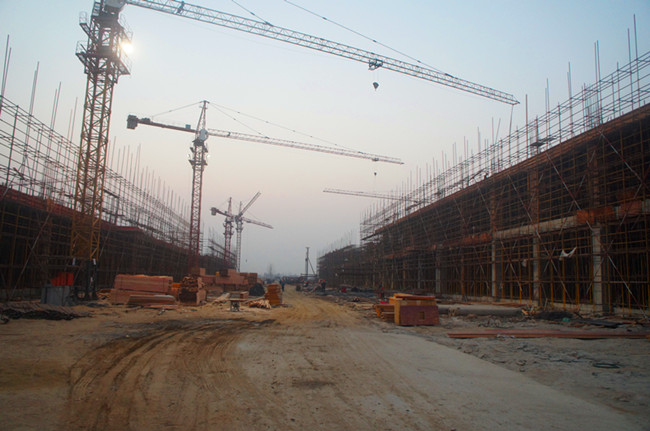

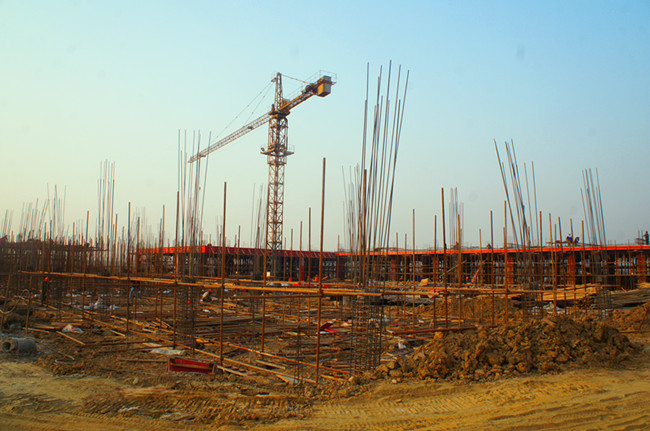

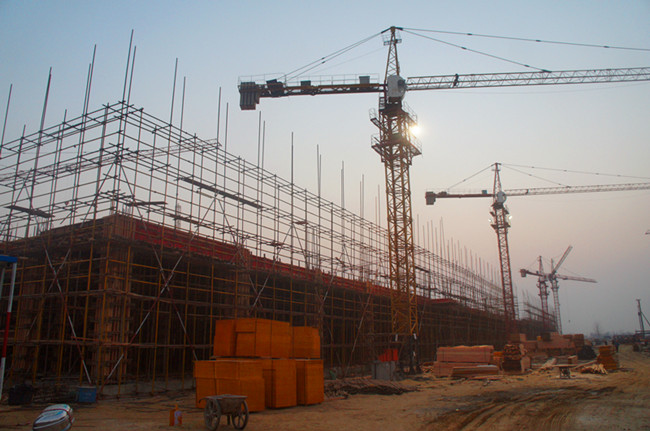

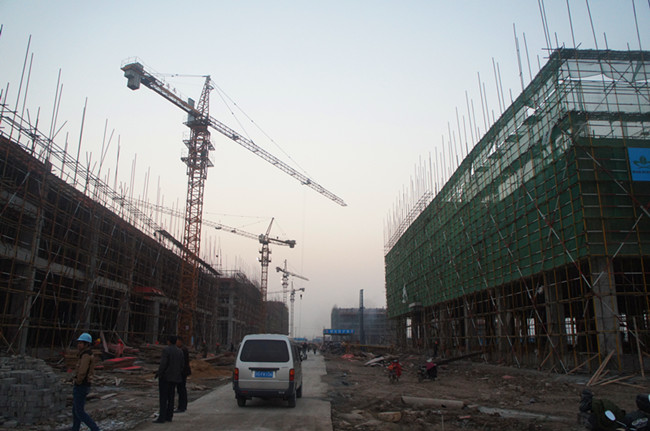

本周标准厂房21栋在建,其中沁海公司承建的10栋厂房中1栋主体封顶、1栋在建四层、6栋在建三层、2栋桩基施工,开发区9栋厂房中4栋在建二层、2栋在建一层、3栋桩基施工,板浦5栋厂房正在打桩。新北河路改扩建工程完成路牙石、自来水管网施工,正在铺设沥青路面。累计中小企业园完成规划审批、280亩土地农转用指标前期申报。太平村土地征收完成965.6亩,5组17户拆除14户,3组完成拆除方案,3组500余亩土地征收完成测绘。204国道改造获立项批复,完成规划拆迁范围内建筑、土地产权调查摸底。中小企业园先期27栋标准厂房启动21栋,其中沁海公司承建的10栋厂房中1栋主体封顶、1栋在建四层、6栋在建三层、2栋桩基施工,开发区9栋厂房中4栋在建二层、2栋在建一层、3栋桩基施工,板浦5栋厂房正在打桩。商务办公楼、职工活动中心正在桩基静载检测和土建塔吊基础建设,食堂桩基施工达4290米,商务会所在建二层。新北河路完成路牙石及管网等施工,正在摊铺沥青路面。新增500KVA临时用电完工,南北大沟路完成绿化土整理转运及南延设计。

新坝新镇区建设

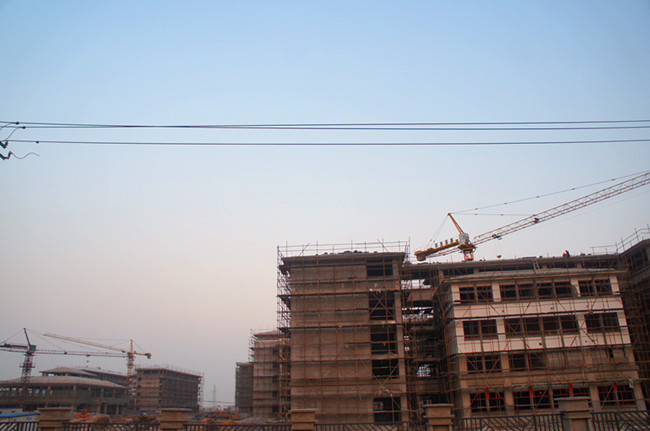

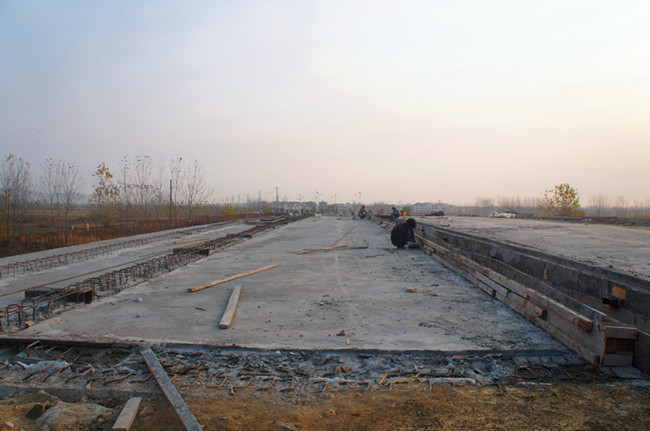

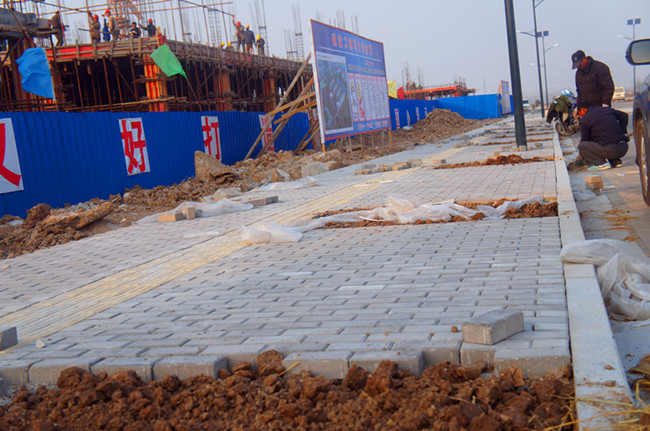

本周市民广场完成方案调整,商贸中心1、2号楼在建二层,福利中心南北楼在建一层,文体中心绑扎地梁钢筋。新北路南侧人行道砼垫层1430米并铺面包砖2430平方,新城路完成西侧人行道混凝土施工并完成10盏路灯安装,环湖路混凝土路面施工700米,湖景工程水面回填45米并整理湖型,弱电入地正在电信穿线。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场完善场地施工并于A区建花坛2个、B区台阶砼浇筑130米,商贸中心1、2号楼在建二层,福利中心南北楼在建一层,文体中心进行地梁施工。沿街立面改造及新镇区牌坊、通板路建设完工,新北路建成通车正在配套施工,新城路完成道路沥青及人行道面砖、路灯施工,环湖路混凝土路面施工1000米,湖景工程完成湖心岛整理并水面回填90米,新北路、新城路弱电入地基本完工。

盐河组团开发(迎宾大道跨西盐河桥)

盐河组团开发(迎宾大道西延)

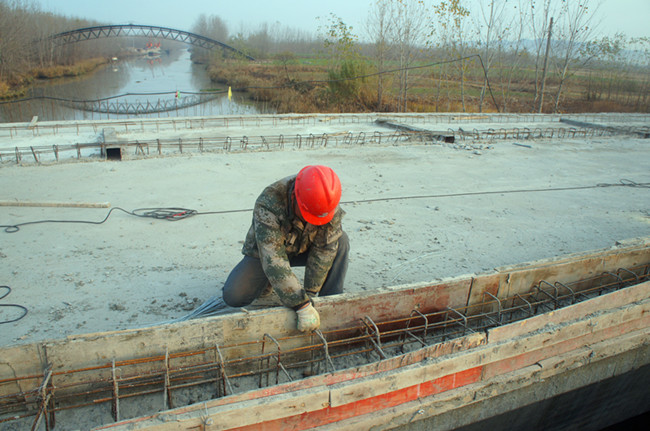

本周迎宾大道西延核电管保护涵完成110米,占81%;通灌南路许庄小学以北段雨水井盖、快车道雨水篦正在制作,路灯运至场地,计划下周开始安装。累计通灌南路完成北段快车道及路牙石施工,完成2道涵洞挡土墙,完成慢车道垫层、雨水井及路牙石施工,绿化带栽植328棵乔木,签订路灯采购合同并运至现场,正在进行燃气管道安装和3个公交站台基础施工;迎宾大道西延工程核电管保护涵完成110米、雨水管方沟50米施工,10个沉井粉喷桩施工全部完成,核电管保护涵完成81%;迎宾大道跨西盐河桥完成桥梁板架设及快慢车道装层钢筋绑扎、面层混凝土施工,实现简易通车。

农业园区建设(核心区开发)

本周核心区新建大棚5000平方米,组织外出考察,与农开局对园区道路进行调查,根据实际重新规划定位。累计完成核心区年度农业产业发展初步规划,进场勘测并设计水利项目施工方案。对外招商意向性投资企业3家,签约1家(億昇国际集团),入园本地企业1家(鼎晟农业),启动市级出口蔬菜基地建设,土地流转1800余亩,土地整理200亩,新建大棚约10000平方米,正引进种苗。

教育强基工程(板浦中学)

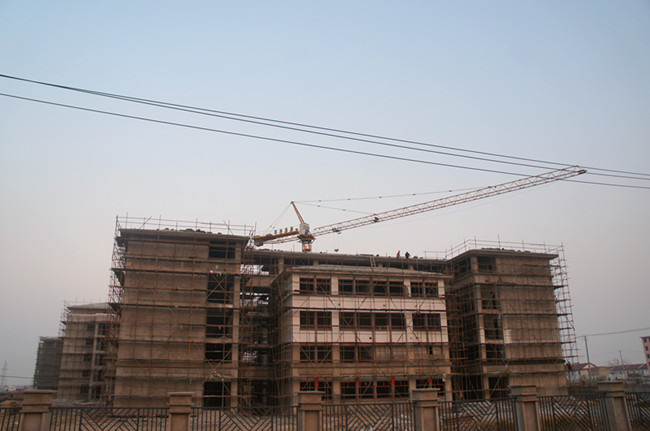

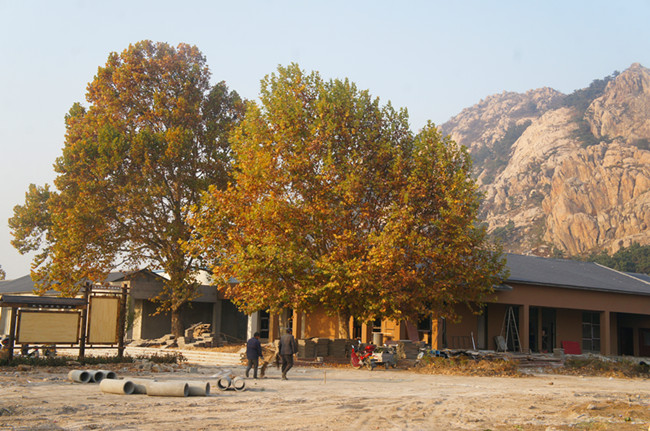

本周板浦初中进行实验楼、行政楼、宿舍楼装饰施工,食堂砌筑填充墙和二次结构施工,教学楼三号楼二次结构准备验收、二号楼三层梁板柱模板安装结束、一号楼三层梁板柱结束。累计完成精勤幼儿园、东辛幼儿园交付使用,板浦初中实验楼外墙粉刷结束、行政楼外墙粉刷结束,宿舍楼填充墙粉刷,教学楼填充墙结束,食堂浴室回填土结束。

桃花涧综合开发

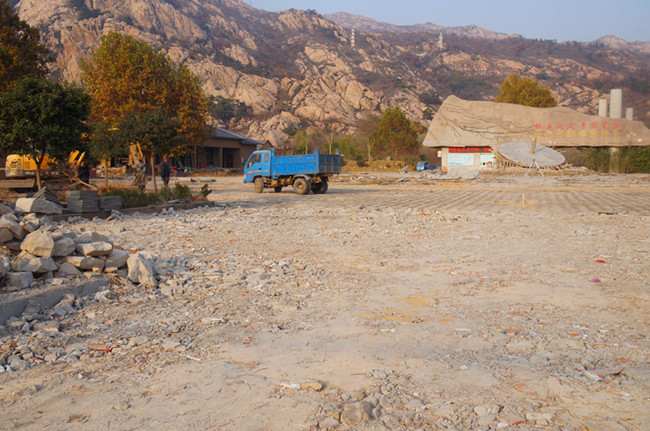

本周完成广场地下水管铺设和游客服务中心吊顶装修。累计参照国家旅游局颁布的《旅游区(点)质量等级的划分与评定》标准,完成锦屏山桃花涧景区总体策划思路,完成停车场硬化改造工程、绿化工程、游客服务中心及星级厕所主体工程,正在实施广场硬化改造、日晷扶正、主入口桥拓宽和增高、主门两侧建筑物拆除等改造提升工程。

(区督查办供稿)
