2013年12月6日海州区部分重点建设项目进展情况图片
发布时间:2013/12/7 8:42:46      人气:4889    来源:海州区委组织部    作者: dcb

经实地督查,11月30日至12月6日部分有形象进展的重点建设项目图片如下:

工业拓展区

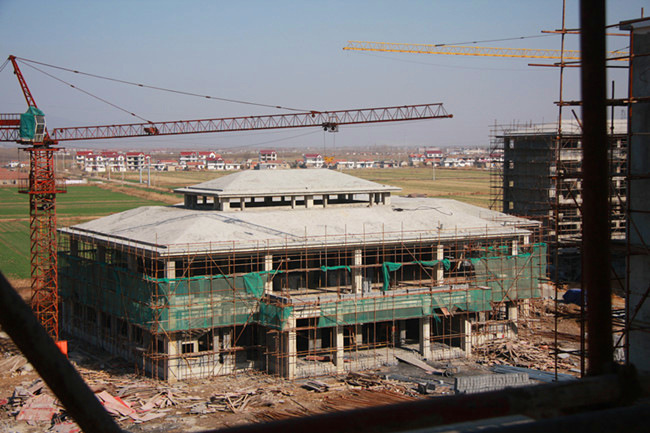

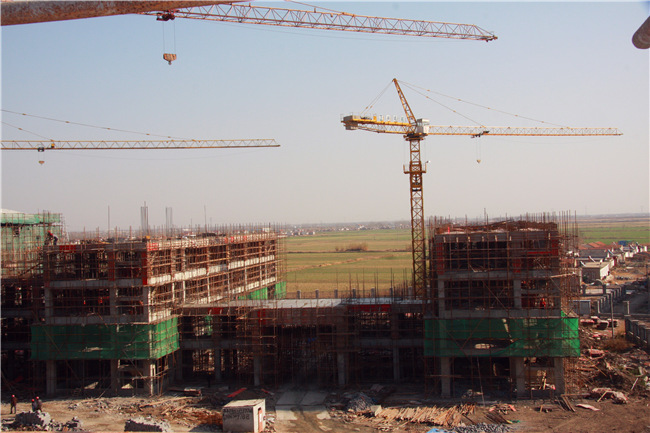

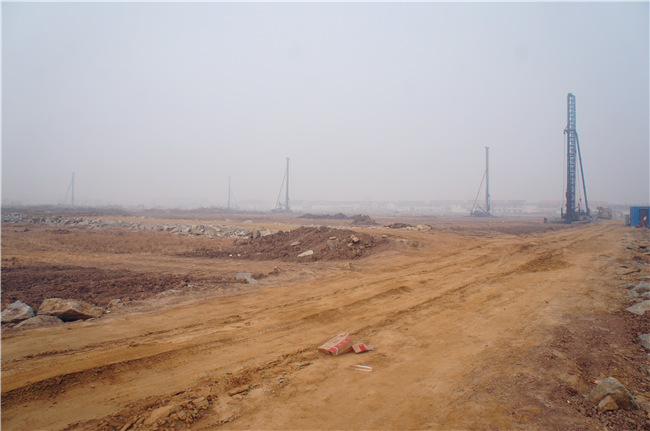

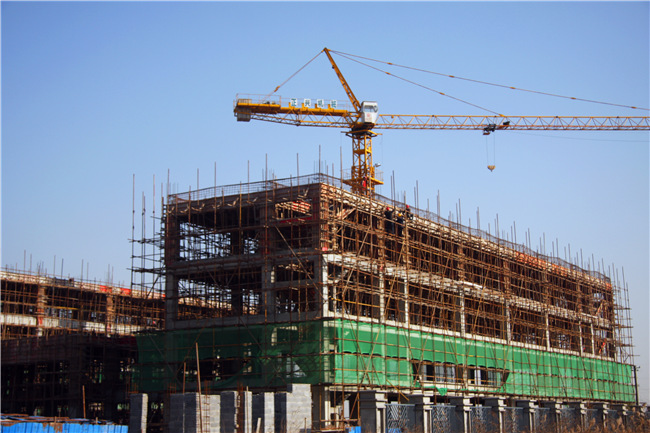

本周中小企业园先期24栋标准厂房中2栋完成主体封顶开始墙体施工、5栋在建四层主体、5栋在建三层、2栋在建二层、10栋正在桩基施工,完成工程量的80%。商务办公楼完成基础承台基槽开挖正在垫层施工,职工活动中心准备施工放线,商务活动中心在建二层。新北河路完成慢车道路牙石及路灯基座施工,正在铺设沥青路面。园区正式用电委托设计单位制定供电规划方案,进行施工图纸设计。新征收太平村4组500亩土地,南北大沟南延工程土地租用工作准备完毕。累计中小企业园完成规划审批、280亩土地农转用指标前期申报。太平村土地征收完成1465.6亩,5组17户拆除14户,3组完成拆除方案,3组500余亩土地征收完成测绘。204国道改造获立项批复,完成规划拆迁范围内建筑、土地产权调查摸底。中小企业园先期27栋标准厂房启动24栋,2栋完成主体封顶开始墙体施工、5栋在建四层主体、5栋在建三层、2栋在建二层、10栋正在桩基施工,完成工程量的80%。商务办公楼完成基础承台基槽开挖正在垫层施工,职工活动中心完成桩基静载检测准备施工放线,商务活动中心正在二层施工。新北河路完成路牙石及管网、路灯基座等施工,完成快车道沥青路面施工,正在整理慢车道,准备沥青路面铺设。新增500KVA临时用电完工,正式用电委托设计单位制定供电规划方案,进行施工图纸设计。南北大沟路完成绿化土整理转运及南延设计,土地租用工作准备完毕。

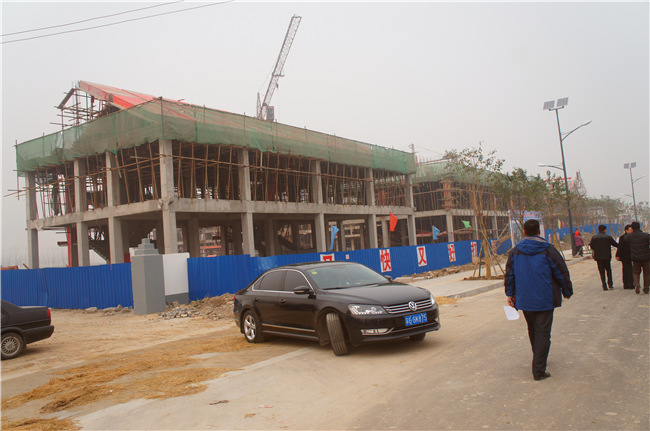

新坝新镇区建设(商贸中心)

新坝新镇区建设(社会福利中心)

新坝新镇区建设(文体中心)

新坝新镇区建设(湖景工程)

新坝新镇区建设(环湖路)

新坝新镇区建设(市民广场)

新坝新镇区建设(新城路)

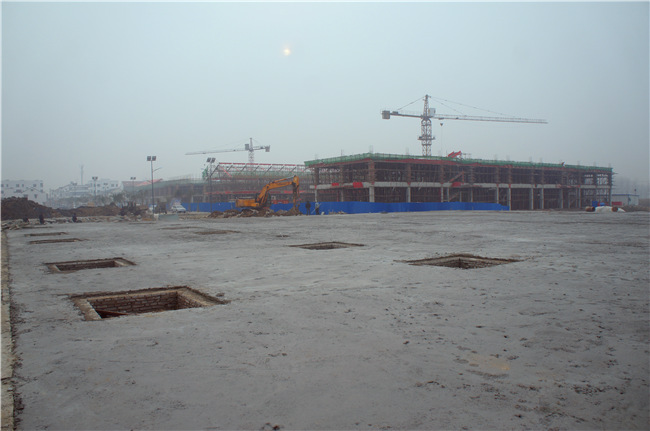

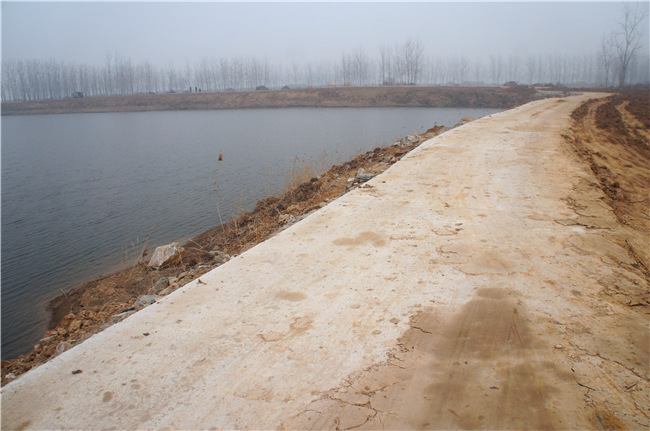

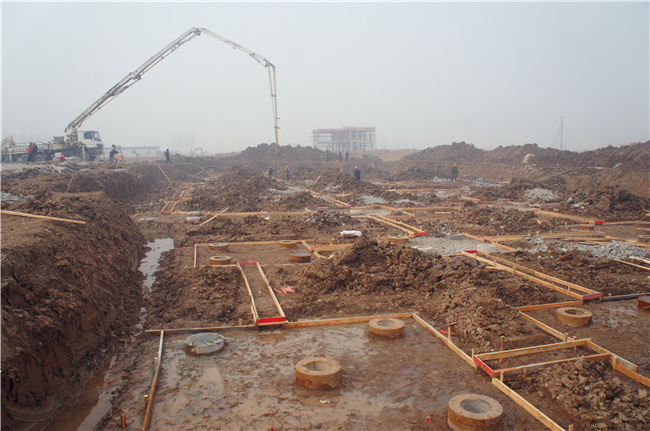

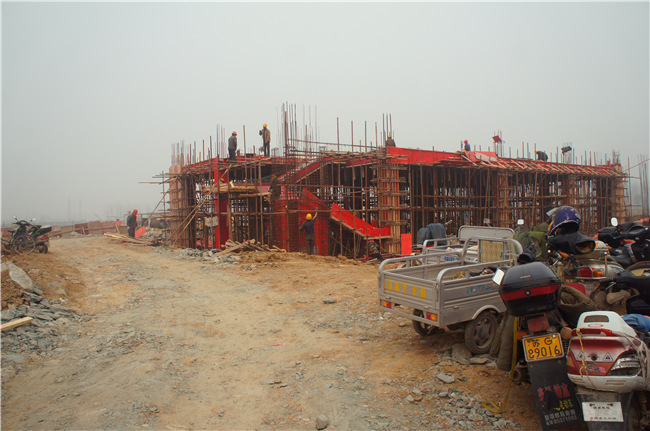

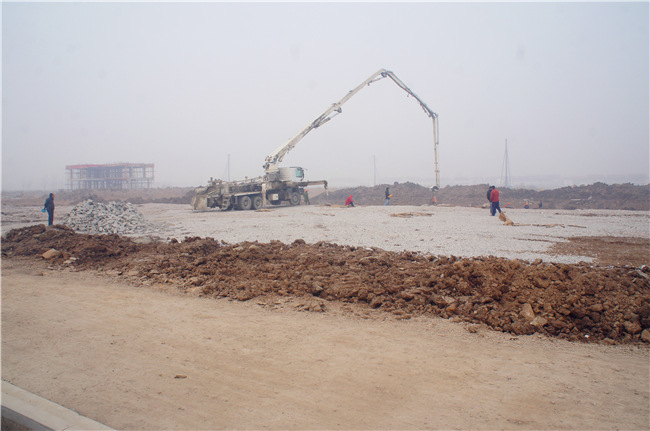

本周市民广场A区石粉填缝400平方、B区场地平整,商贸中心1、2号楼在建三层阁楼,福利中心北楼二层砼浇筑、南楼二层钢筋及模板制作,文体中心进行一层钢筋及模板制作。新北路人行道砼垫层520米并绿化施工,新城路修补人行道面砖,环湖路混凝土道路切缝1300米,湖景工程继续湖型整理。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场完成A区主体施工进行B区场地整理,商贸中心1、2号楼在建三层阁楼,福利中心南北楼二层施工,文体中心完成桩基、土建等施工,正在钢筋及模板制作。沿街立面改造及新镇区牌坊、通板路建设完工,新北路建成通车正在配套施工和绿化栽植,新城路完成道路沥青及人行道面砖、路灯施工、绿化栽植,环湖路混凝土路面施工1300米,湖景工程完成湖心岛整理并水面回填90米,继续湖型整理,新北路、新城路弱电入地基本完工。

盐河组团开发(迎宾大道跨西盐河桥)

盐河组团开发(迎宾大道西延)

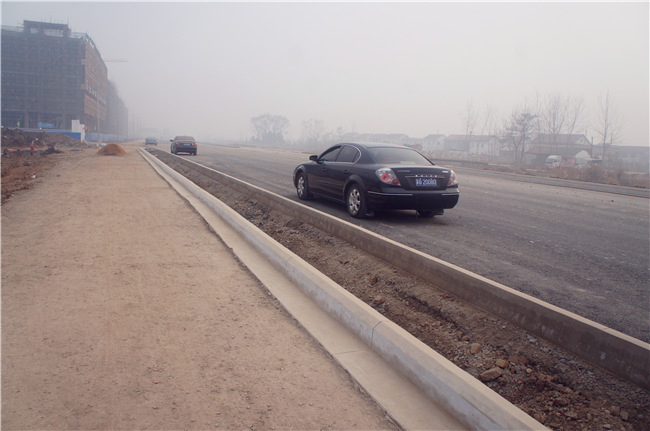

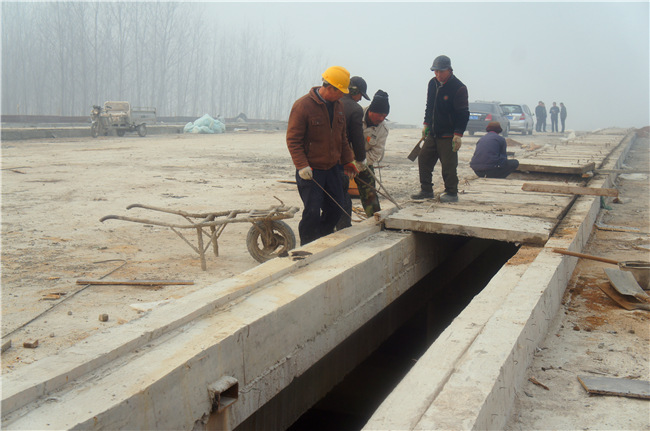

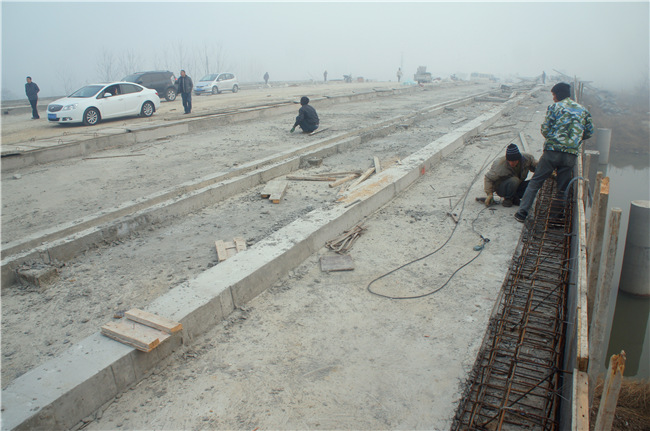

本周迎宾大道跨西盐河桥完成快慢车道分隔盖板安装,确定桥栏杆方案,准备进行采购;迎宾大道西延核电管保护涵完成盖板安装,开始快车道路基整平;通灌南路开始慢车道沥青铺设前期准备。累计通灌南路完成北段快车道及路牙石施工,完成2道涵洞挡土墙,完成慢车道垫层、雨水井及路牙石施工,完成绿化带栽植,完成39盏路灯安装,正在进行燃气管道安装和3个公交站台基础施工;迎宾大道西延工程完成全部136米核电管保护涵墙身砌筑及10个沉井粉喷桩施工,完成保护管方沟及盖板施工,开始快车道路基整平;迎宾大道跨西盐河桥完成桥梁板架设及快慢车道装层钢筋绑扎、面层混凝土施工,完成快车道防撞栏浇筑,完成快慢车道分隔盖板安装,确定桥栏杆方案,准备采购。

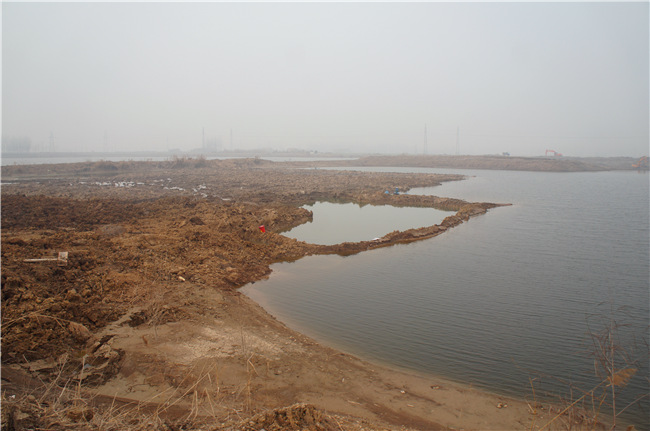

农业园区建设(宁海海河生态园)

农业园区建设(锦屏新海盆景园)

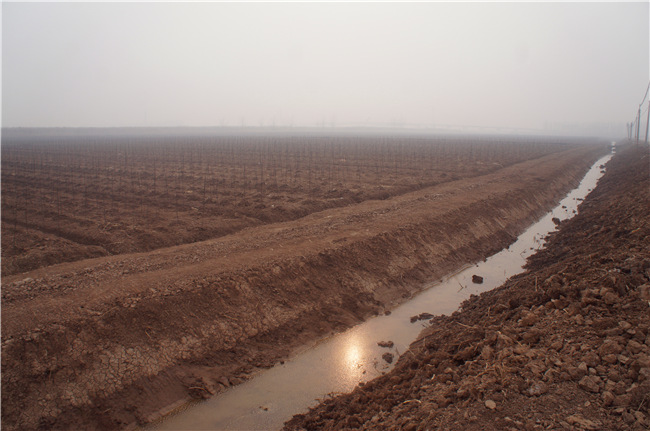

本周核心区水利施工方案定稿,制定招投标文件,将于近期开展招标工作。园区管委会举办园区建设推进会和海州现代农业发展座谈会;宁海连片农业基地海河生态园二期1500亩完成580亩海棠苗栽植及排水系统、中心路和次干路建设,土建工程正在施工。累计完成核心区年度农业产业发展初步规划,完成现场勘测及水利项目施工方案设计。对外招商意向性投资企业3家,签约1家(億昇国际集团),入园本地企业1家(鼎晟农业),启动市级出口蔬菜基地建设,土地流转1800余亩,土地整理200亩,新建大棚约10000平方米,正引进种苗;完成宁海、锦屏等海河生态园、新海盆景园、桃花大棚等基础建设,镇(街)连片农业基地初具形象。

镜花缘文化产业园

本周新民路仿古立面改造新签协议2户、新施工3户、完工2户。累计与台湾石秀湾集团签订开发合作协议。完成北海门建设、沿街绿化、汪家大院房屋修缮、860米仿古景观墙、文化墙建设,完成鼎盛酒店、板浦高中、栅栏巷、西顾巷改造及汪家大院影壁墙、西顾巷门楼施工,完成西顾巷1.5米仿古砖工程。新民路116户仿古立面改造协议签订51户、完工31户、20户正在施工。完成汪家大院影壁墙施工及院内青石板铺设,完成24个仿古临时摊位疏导集中点装修。

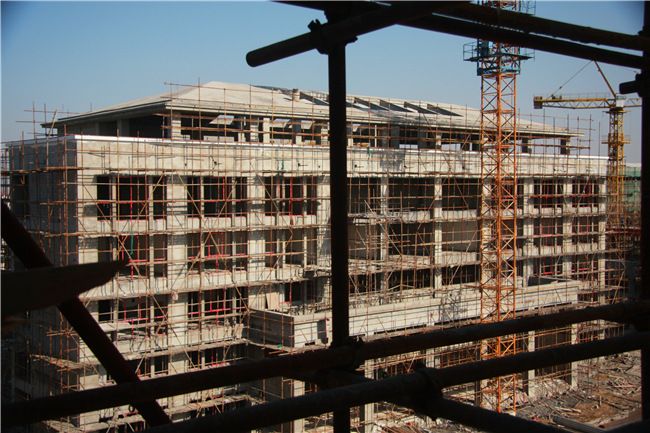

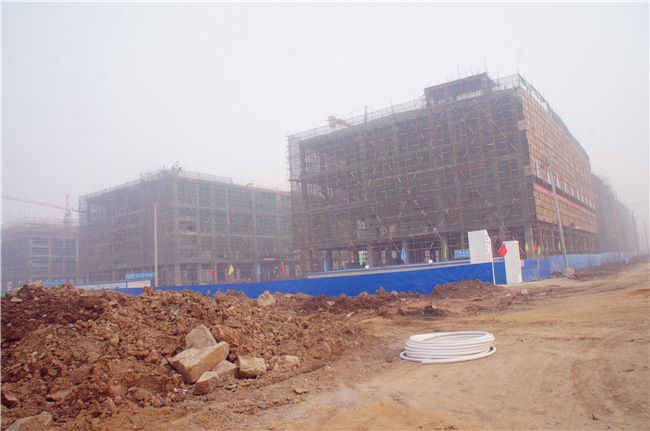

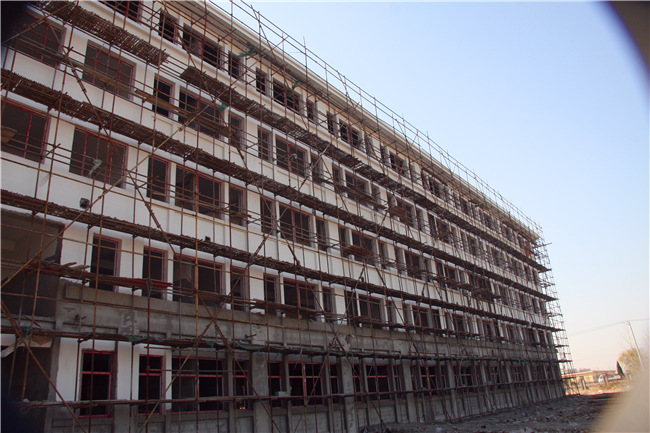

教育强基工程(板浦初中)

本周板浦初中实验楼、图书行政楼进行屋面及内外粉刷施工,食堂底层墙体二次结构砌筑结束,宿舍楼南北楼室内粉刷,教学楼北楼室内粉刷、中楼四层梁板柱砼浇筑结束、南楼四层模板钢筋施工结束。累计精勤幼儿园、东辛幼儿园8月底竣工交付使用。板浦初中完成各专业楼体主体建设,实验楼、行政楼、宿舍楼正在内外粉刷,食堂浴室墙体二次结构施工,教学楼北楼室内粉刷、中楼四层梁板柱砼浇筑结束、南楼四层模板钢筋施工结束。

(海州区督查办供稿)
