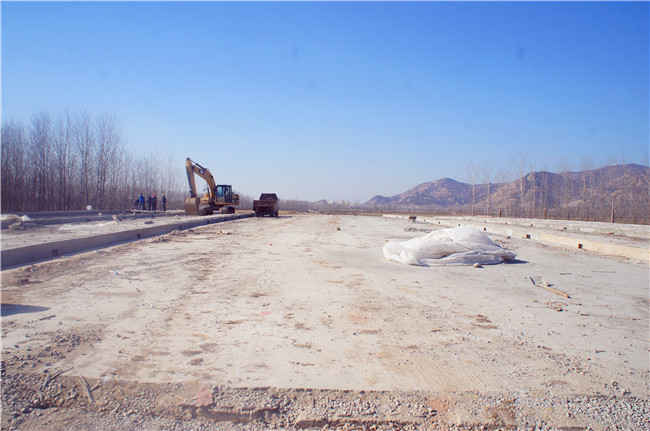

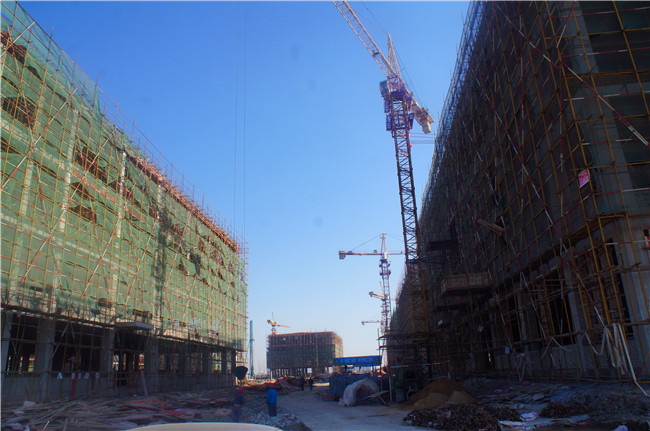

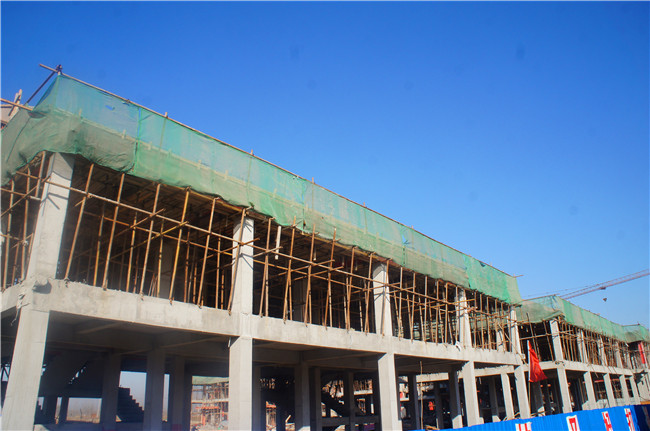

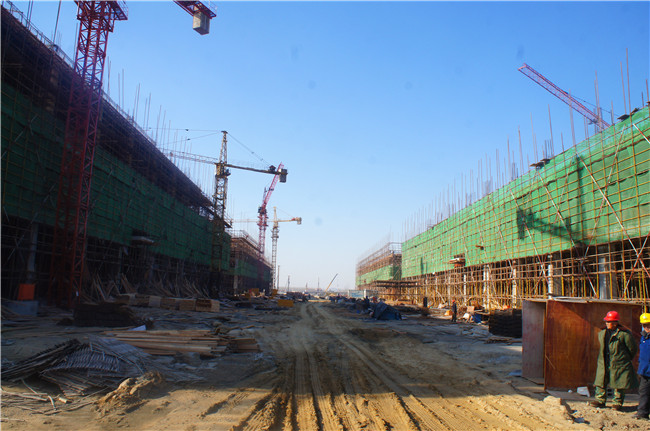

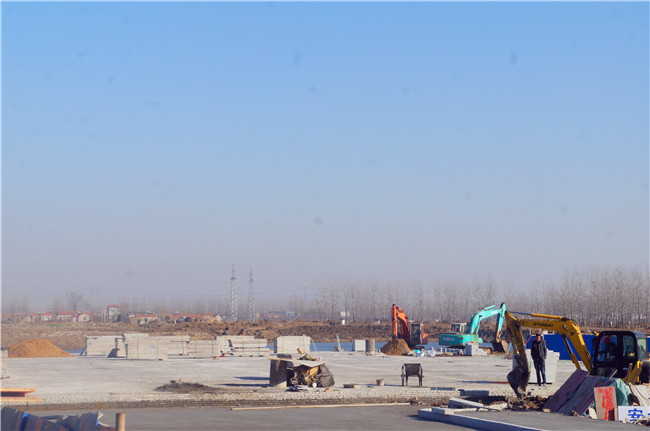

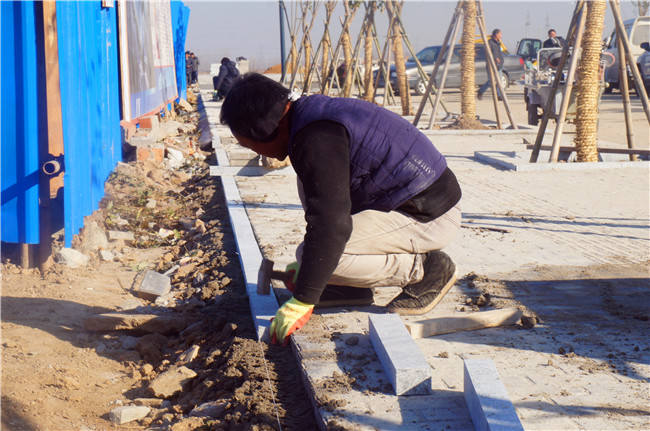

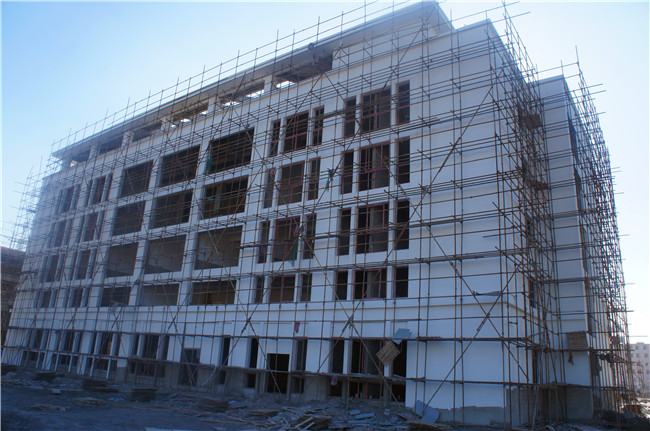

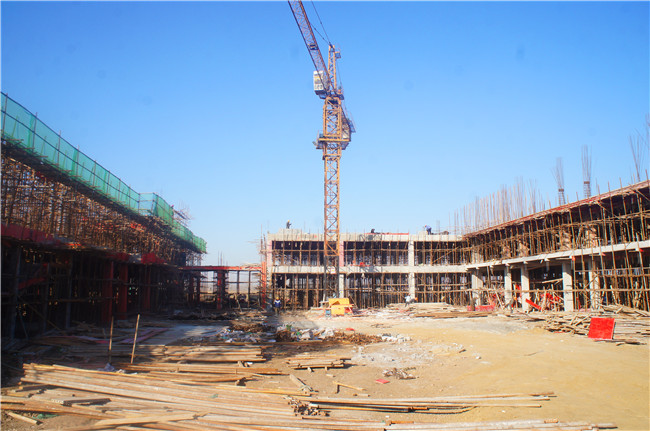

新坝新镇区建设(新城路)

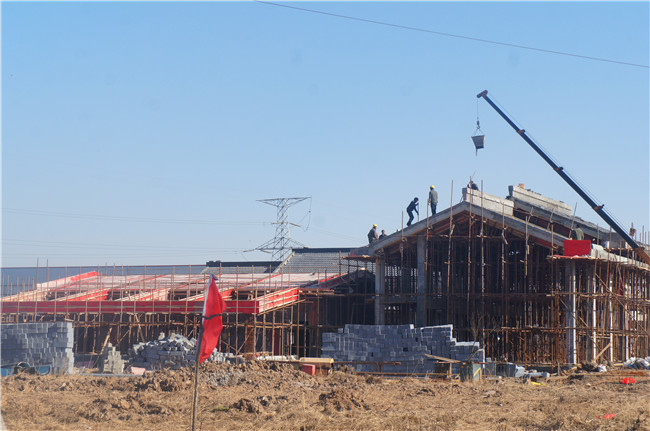

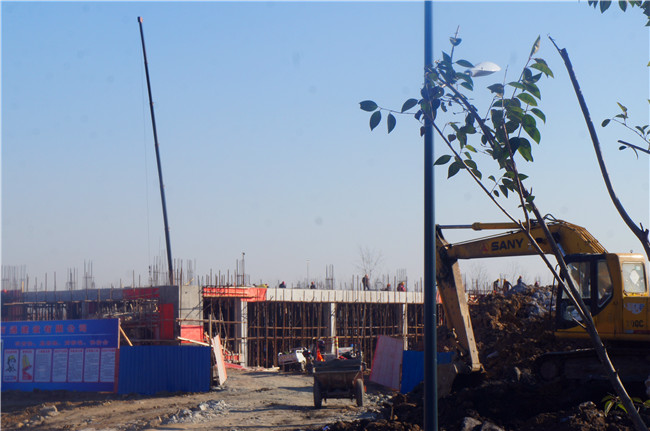

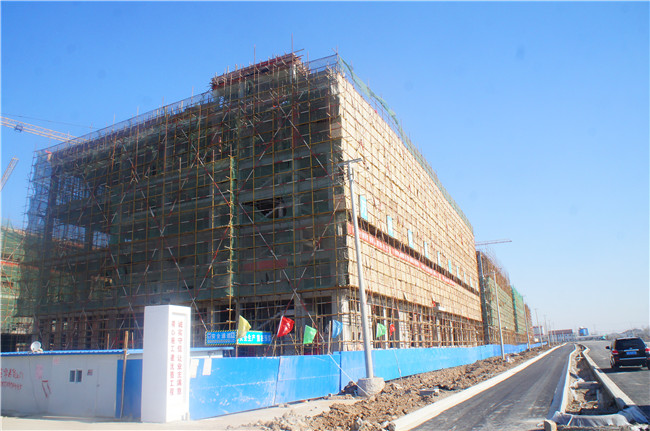

本周市民广场完成东二层台阶并进行B区混凝土养护,商贸中心三层阁楼浇筑砼,福利中心北楼三层钢筋制作、南二层预埋电路,文体中心北楼钢筋制作、东楼一层浇筑砼。新北路人行道砼垫层320米并绿化施工1440米,新城路安装人行道小路牙270米、树池立石50个、浇筑广场连接点砼垫层480平方,湖景工程继续湖型整理。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场完成A区主体施工、B区混凝土施工,商贸中心1、2号楼在建三层阁楼,福利中心南楼二层、北楼三层施工,文体中心北楼钢筋制作、东楼一层浇筑砼。沿街立面改造及新镇区牌坊、通板路建设完工,新北路建成通车正在配套施工和绿化栽植,新城路完成道路沥青及人行道面砖、路灯施工、绿化栽植,环湖路混凝土路面施工1300米,湖景工程完成湖心岛整理并水面回填90米,继续湖型整理,新北路、新城路弱电入地基本完工。
盐河组团开发(迎宾大道跨西盐河桥)

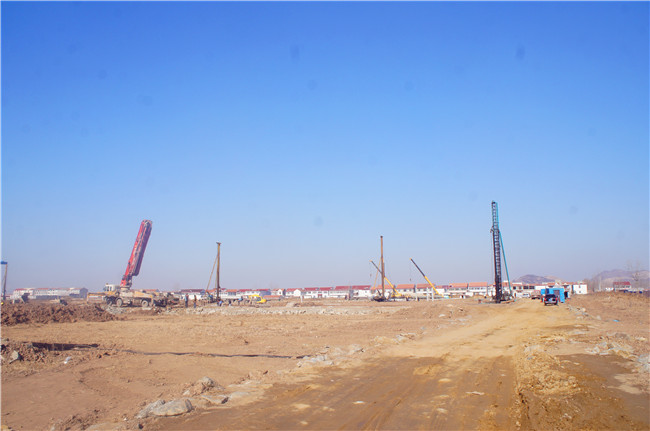

本周跨西盐河桥完成人行道盖板安装,进行桥栏杆采购;迎宾大道西延继续快车道路基整平;通灌南路开始进行绿化苗木入冬保护。累计通灌南路完成北段快车道及路牙石施工,完成2道涵洞挡土墙,完成慢车道垫层、雨水井及路牙石施工,完成绿化带栽植,完成39盏路灯安装,正在进行燃气管道安装和3个公交站台基础施工;迎宾大道西延工程完成全部136米核电管保护涵墙身砌筑及10个沉井粉喷桩施工,完成保护管方沟及盖板施工,进行快车道路基整平;迎宾大道跨西盐河桥完成桥梁板架设及快慢车道装层钢筋绑扎、面层混凝土施工,完成快车道防撞栏浇筑,完成人行道盖板安装,进行桥栏杆方案。
农业园区建设

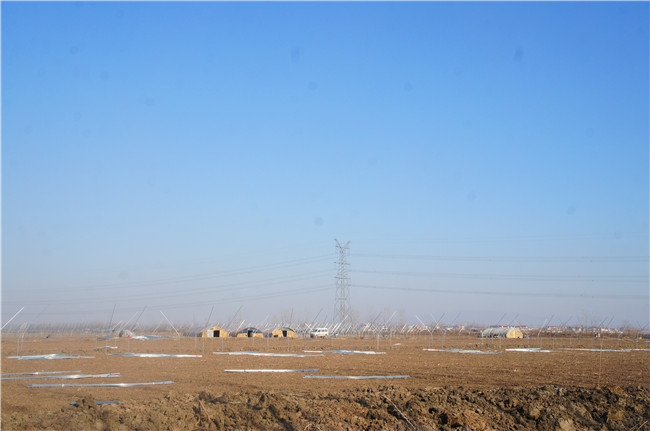

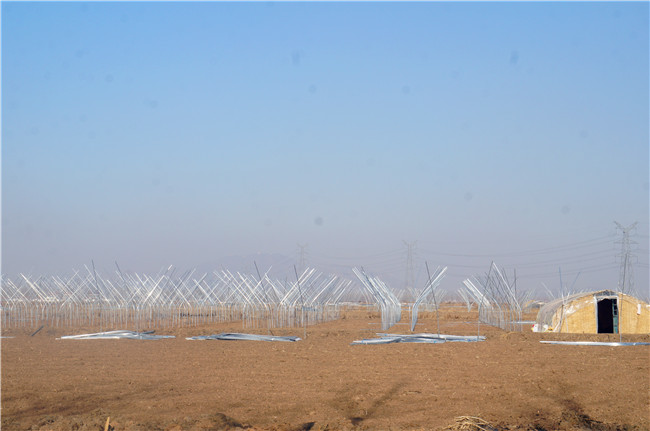

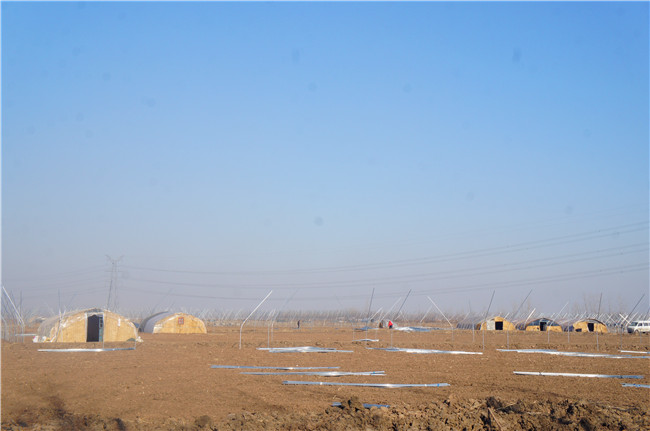

本周核心区水利施工方案报市局,河道疏浚工程正在协调河堤树木砍伐工作,调研意见形成报告并报上级领导,板浦地块鼎盛农业发展有限公司投资建成拱形棚200亩。累计完成核心区年度农业产业发展初步规划,完成现场勘测及水利项目施工方案设计。对外招商意向性投资企业3家,签约1家(億昇国际集团),入园本地企业1家(鼎晟农业),启动市级出口蔬菜基地建设,土地流转1800余亩,土地整理200亩,新建大棚约10000平方米,新坝、锦屏、板浦、宁海等连片农业基地初具形象。

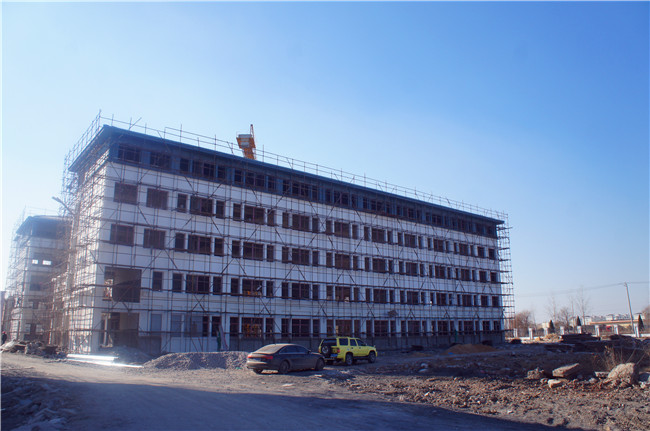

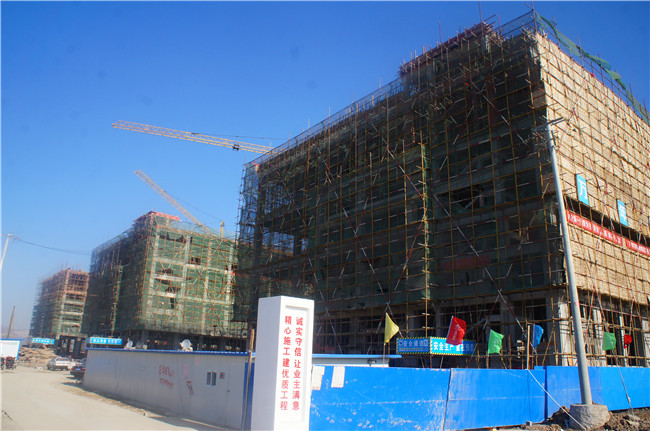

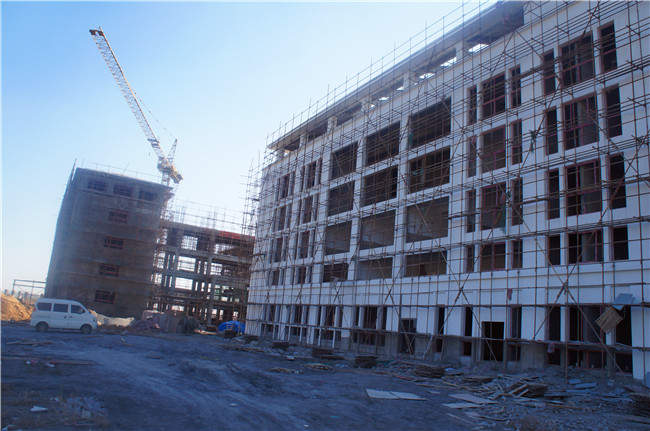

教育强基工程(板浦中学)

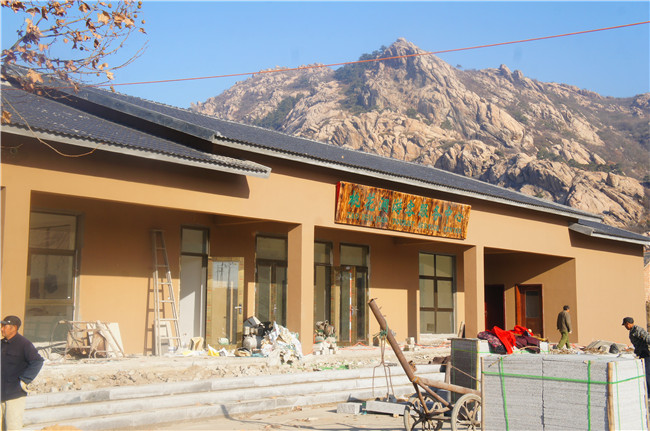

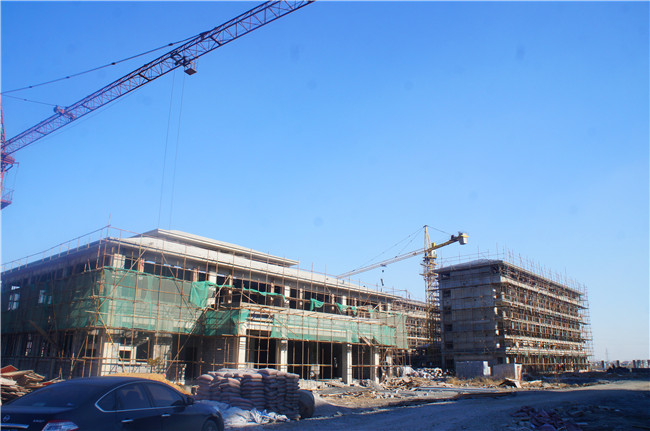

本周板浦初中进行专业实验楼、图书行政楼、宿舍南楼室内外装修,完成食堂底层墙体二次结构砌筑,教学楼北楼开始室内粉刷、中楼五层梁板柱钢筋制作结束、南楼进行五层梁板模板钢筋制作。累计精勤幼儿园、东辛幼儿园均于8月底竣工交付使用,板浦初中实验楼外墙粉刷结束、行政楼外墙粉刷结束,宿舍楼填充墙粉刷,教学楼填充墙结束,食堂浴室回填土结束。
桃花涧综合开发

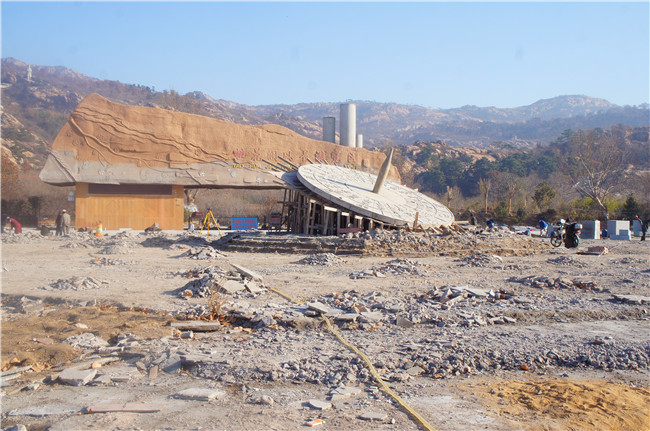

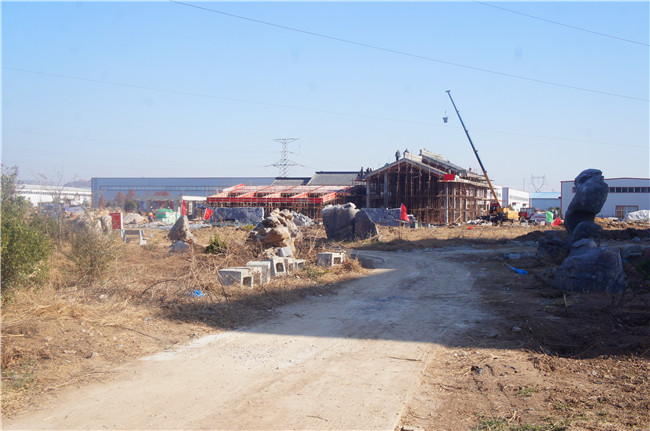

本周完成主广场大理石铺设60%,完成游客服务中心内装修,游客服务中心门前附属设施工程开始施工。累计参照国家旅游局颁布的《旅游区(点)质量等级的划分与评定》标准,完成锦屏山桃花涧景区总体策划思路,完成停车场硬化改造工程、绿化工程、游客服务中心及星级厕所主体工程,完成广场改造、日晷扶正、主入口桥拓宽和增高、主门两侧建筑物拆除等改造提升工程,游客服务中心门前附属设施正在施工。
其它工程(小海公园邻里中心)
项目占地48亩,一期建设企业家俱乐部和超市,主体建筑面积分别为660、510平米,设计集休闲、娱乐、餐饮和养生文化经营于一体的现代园林风格,园内设长廊、人工湖、小桥流水廊桥和健身广场等景观,努力打造成海州开发区中央公园和绿色客厅。11月5日项目正式开工,16号企业家俱乐部主体施工基本完成,现正准备装潢公司进场,超市完成施工图设计正在预算对比。
(区督查办供稿)
