新坝新镇区(湖景工程)

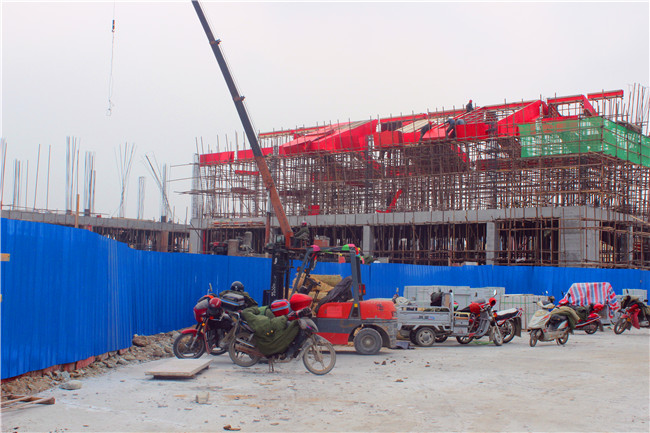

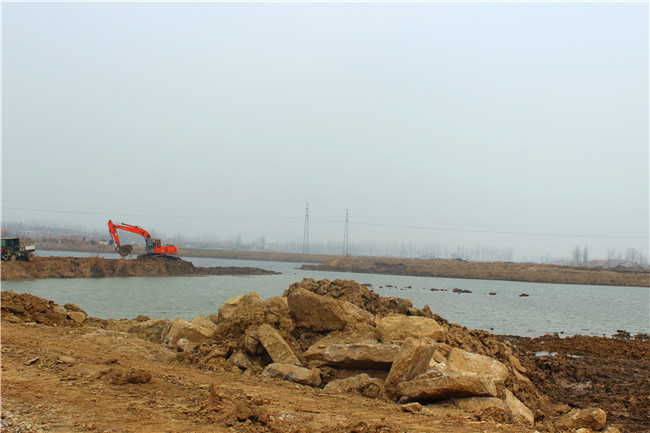

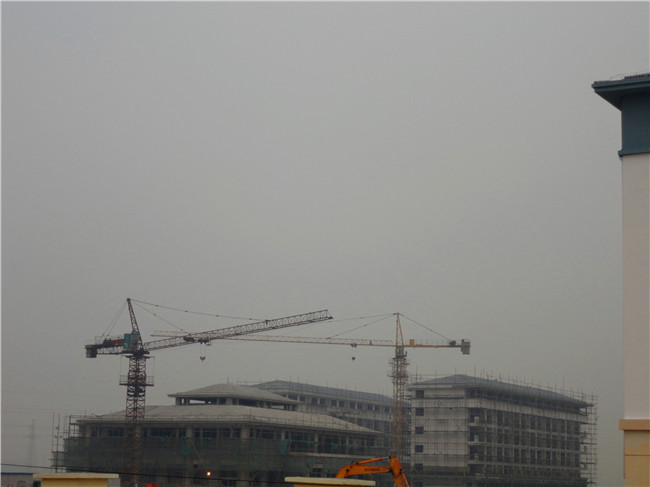

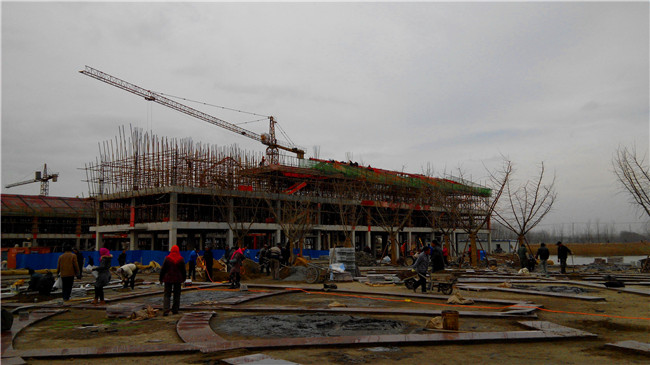

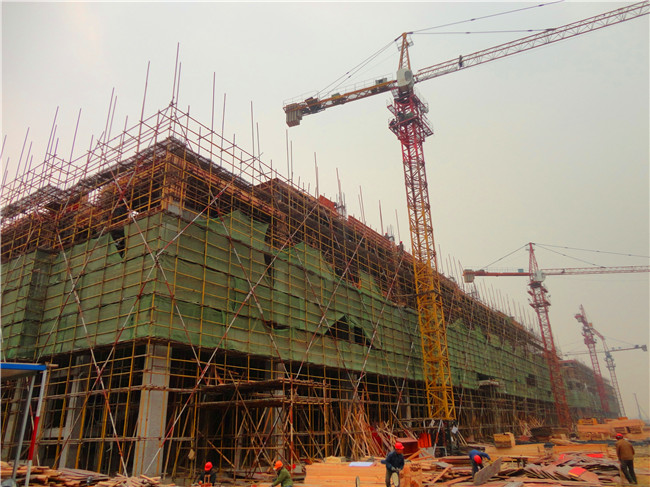

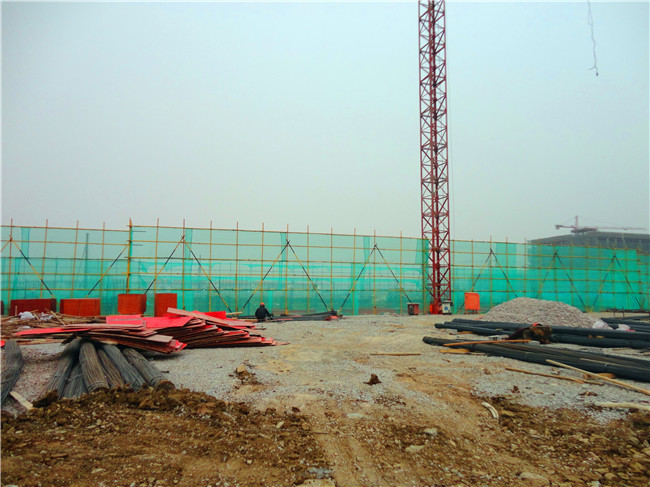

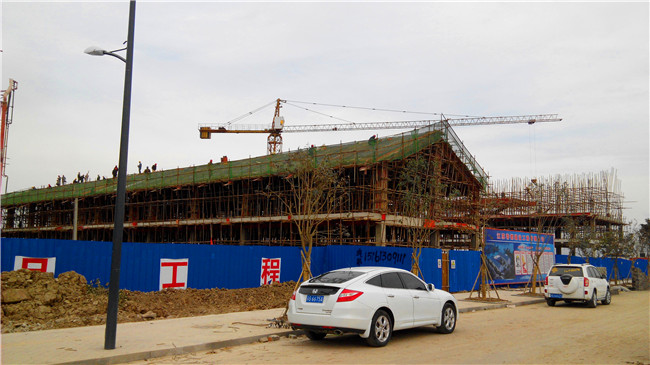

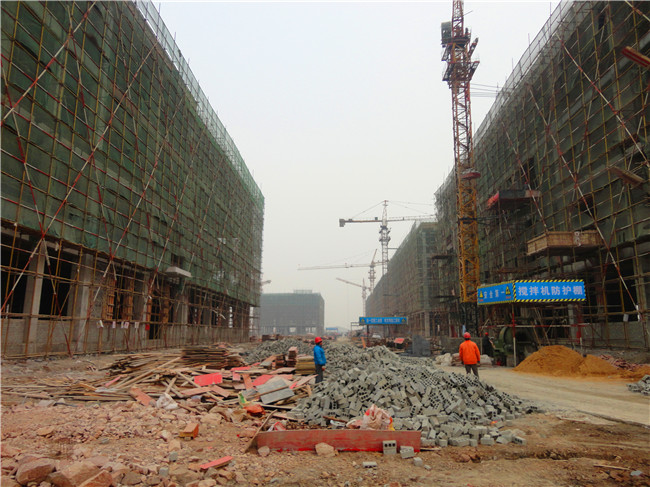

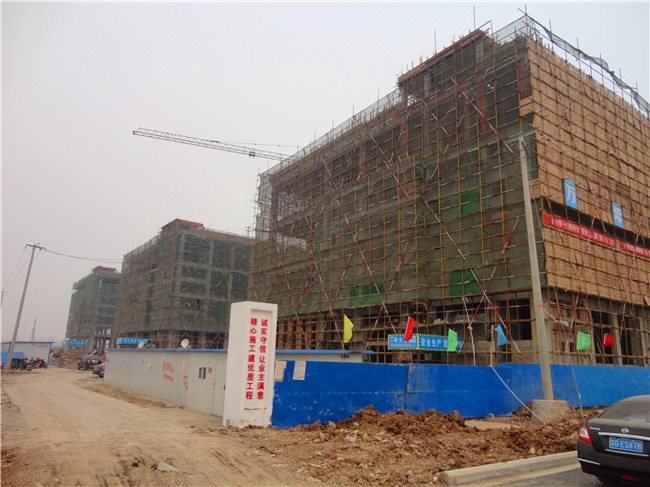

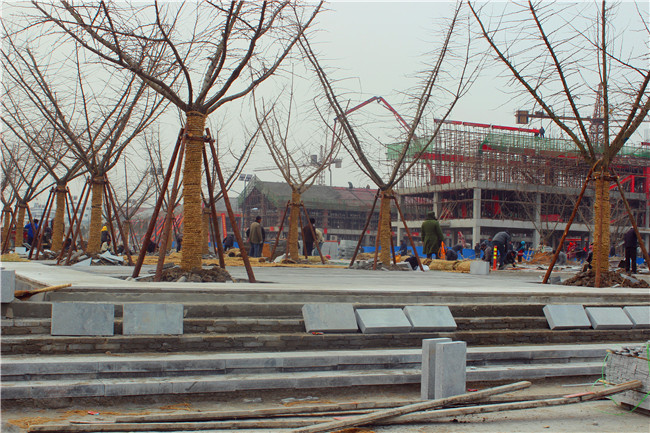

本周市民广场栽植银杏和铺装地面,商贸中心完成三层阁楼浇筑砼,福利中心北楼三层模板制作、南楼二层浇砼封顶,文体中心北楼在建一层、南楼在建二层。新北路继续绿化栽植并安装小路牙385米,新城路进行福利中心及广场连接点改造,环湖路完成沥青摊铺,湖景工程继续湖型整理。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场完成A区主体施工、B区混凝土施工,商贸中心1、2号楼在建三层阁楼,福利中心南楼二层、北楼三层施工,文体中心北楼一层、南楼二层在建。沿街立面改造及新镇区牌坊、通板路建设完工,新北路建成通车正在配套施工和绿化栽植,新城路完成道路沥青及人行道面砖、路灯施工、绿化栽植,环湖路混凝土及沥青路面施工1300米,湖景工程完成湖心岛整理并水面回填90米,继续湖型整理,新北路、新城路弱电入地基本完工。
太阳雨三期工程

本周继续办理规划、建设相关手续,进行新增标准厂房桩基施工。累计完成10万平方米标准厂房和新能源示范宿舍楼桩基施工,完成行政办公大楼、研发中心设计,正在进行厂房布局调整,优化调整土建工程设计图,准备土建施工。
农业园区建设

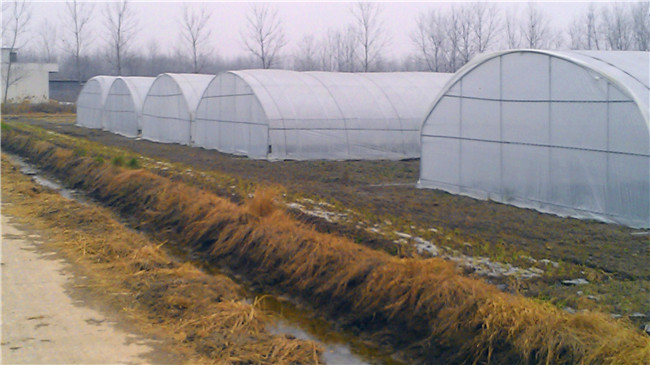

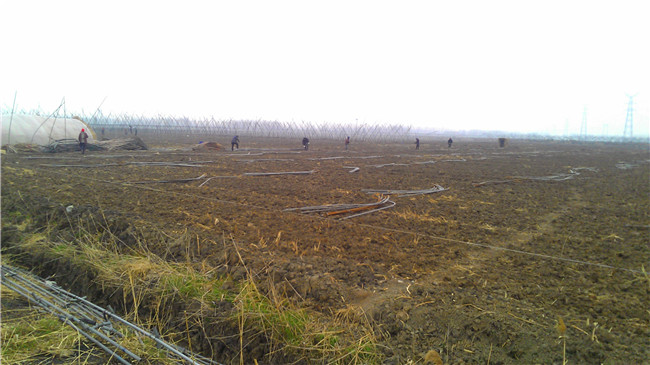

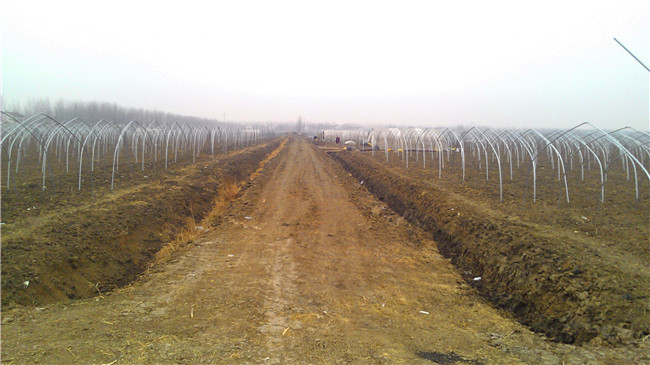

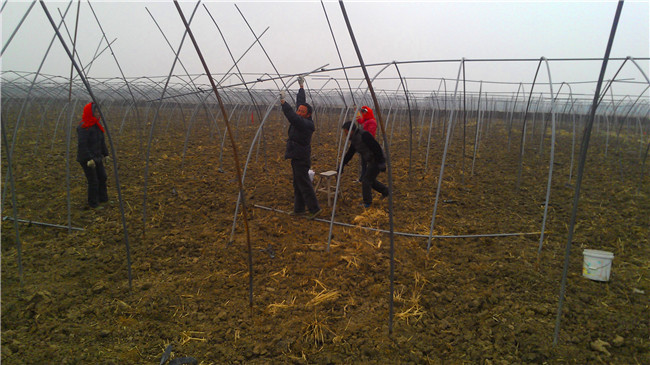

本周新建板浦连片农业基地钢架大棚5栋。累计完成核心区年度农业产业发展初步规划,完成现场勘测及水利项目施工方案设计。对外招商意向性投资企业3家,签约1家(億昇国际集团),入园本地企业1家(鼎晟农业),启动市级出口蔬菜基地建设,土地流转1800余亩,土地整理200亩,新建大棚约10000平方米,正引进种苗。
镜花缘文化产业园

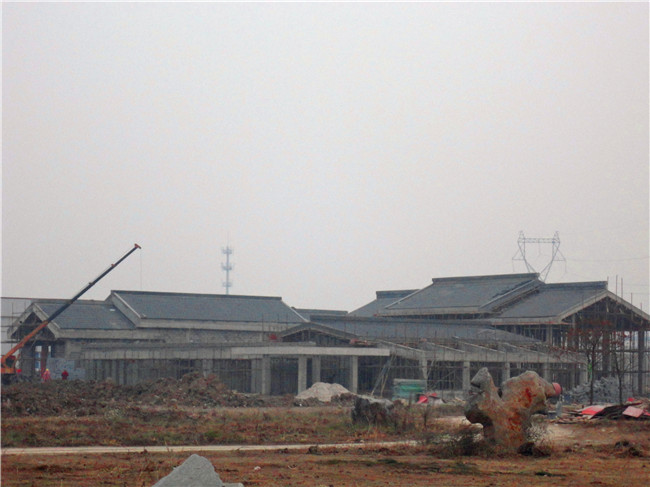

本周启动并完成庆成门改造90%工程量。累计与台湾石秀湾集团签订开发合作协议。完成北海门建设、沿街绿化、汪家大院房屋修缮、860米仿古景观墙、文化墙建设,完成鼎盛酒店、板浦高中、栅栏巷、西顾巷改造及汪家大院影壁墙、西顾巷门楼施工,完成西顾巷1.5米仿古砖工程。新民路116户仿古立面改造协议签订53户、完工33户、23户正在施工。完成汪家大院影壁墙施工及院内青石板铺设,完成24个仿古临时摊位疏导集中点装修,完成庆成门改造90%。
教育强基工程(板浦初中)

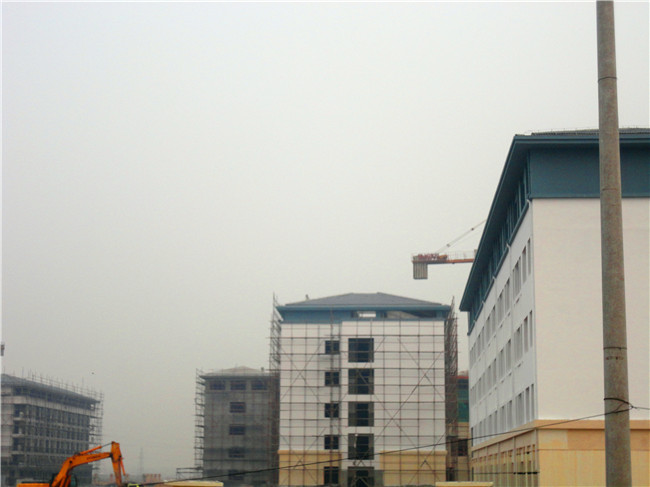

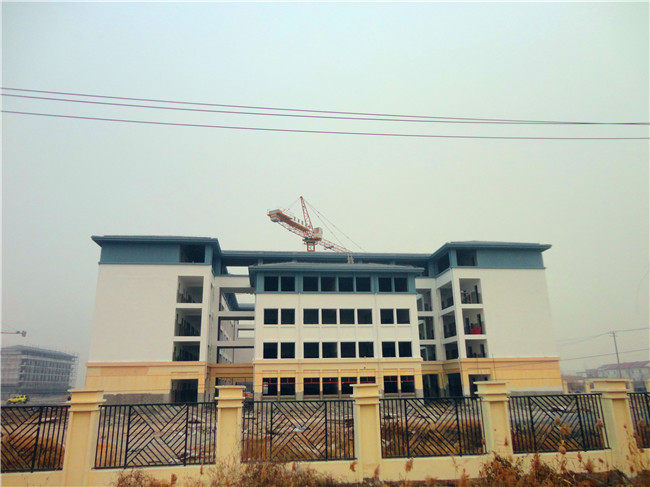

本周板浦中学正在进行专业实验楼拆除脚手架、图书行政楼室内粉刷、食堂底层墙体二次结构砌筑、宿舍楼南楼继续室内粉刷和水磨石施工,教学楼北楼进行屋面找平和室内开始粉刷、中楼二层墙体砌筑、南楼封顶。累计精勤幼儿园、东辛幼儿园均于8月底竣工交付使用。板浦初中完成专业实验楼、图书行政楼、食堂浴室、宿舍楼、教学楼等主体施工,正在进行内墙砌筑或内外装修。
其它工程(小海公园邻里中心)

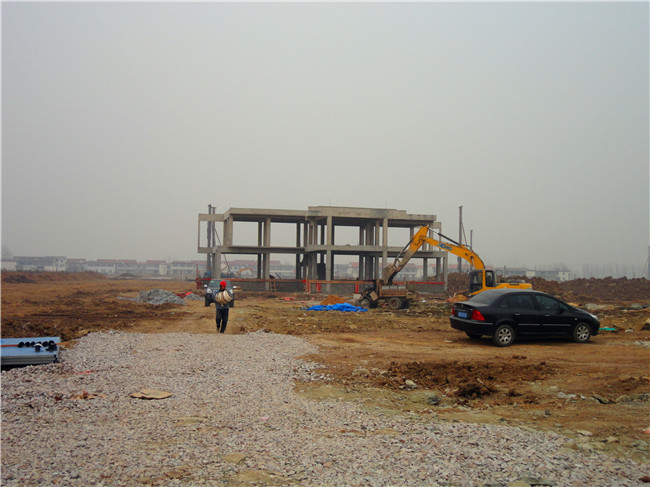

本周装潢公司已出企业家俱乐部施工图,超市施工图预算已出一家,正在等待另一家出具对比。累计完成16号企业家俱乐部主体施工,准备装潢公司进场,超市完成施工图设计正在预算对比。
(区督查办供稿)
