经实地督查,10月19日至25日部分有形象进展的重点建设项目图片如下:





工业拓展区

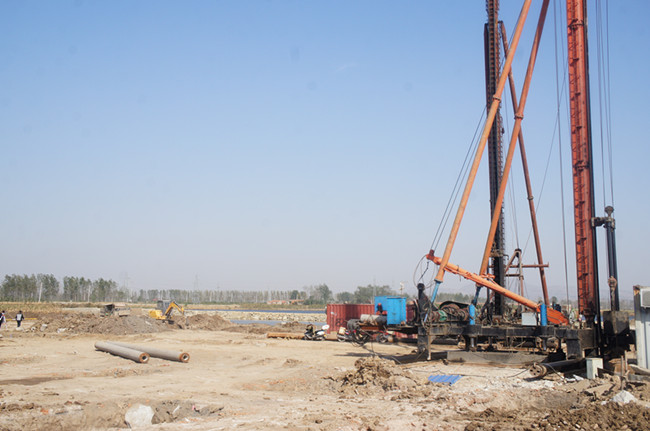

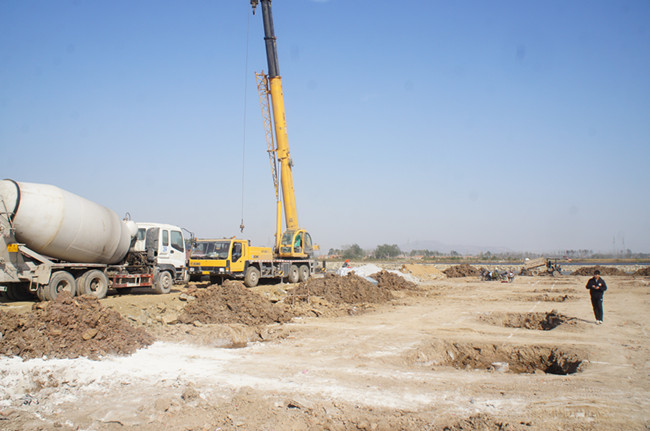

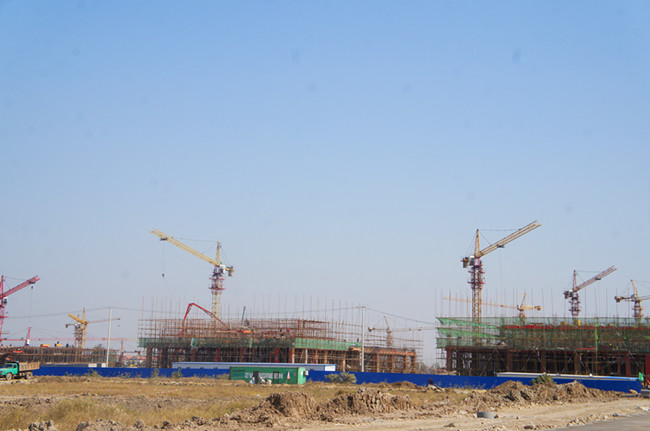

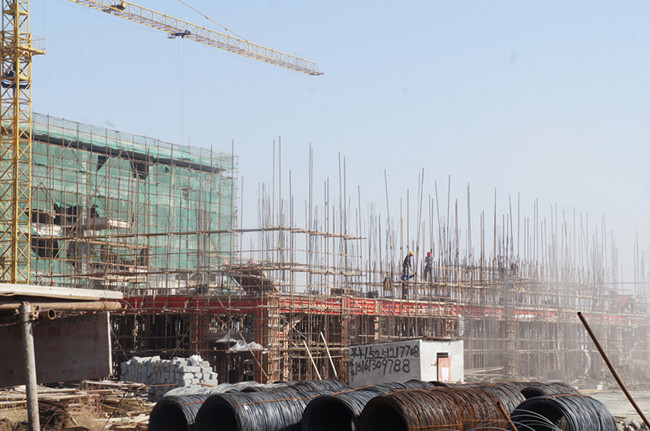

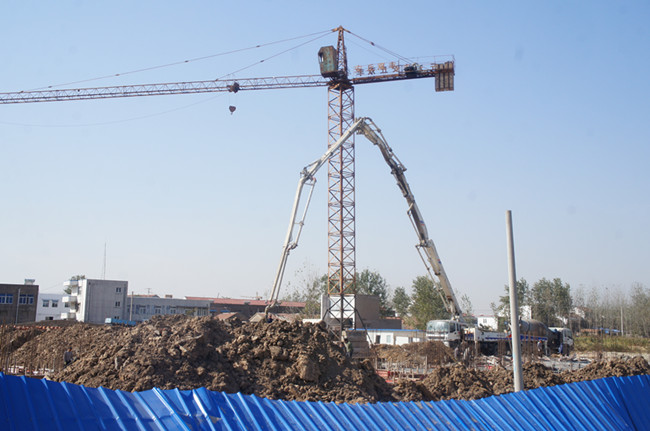

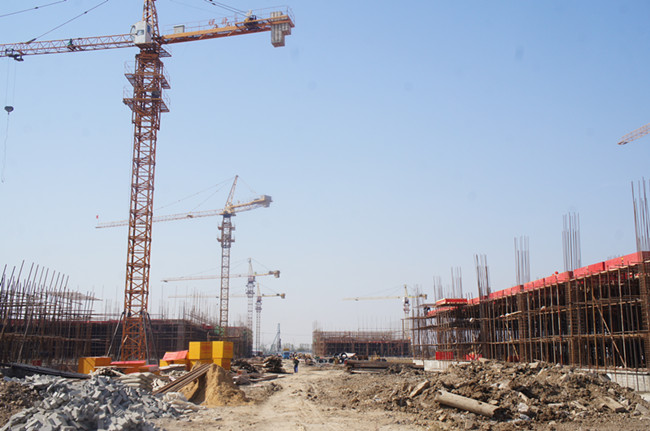

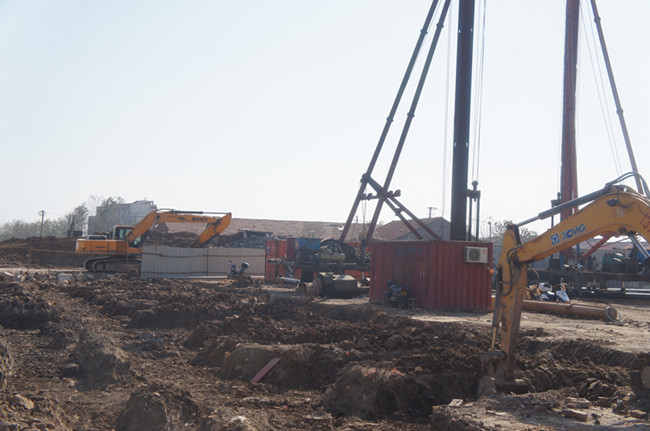

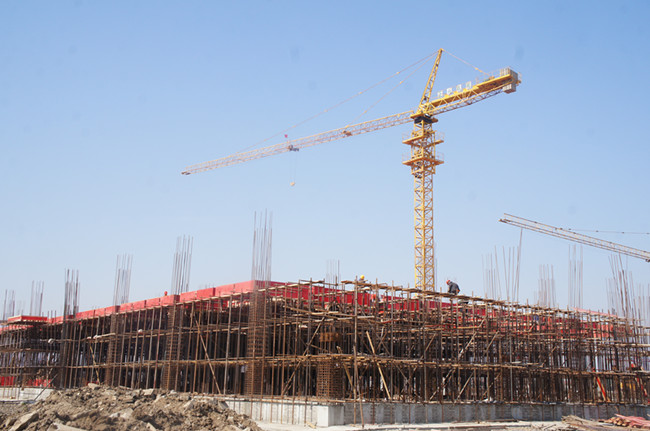

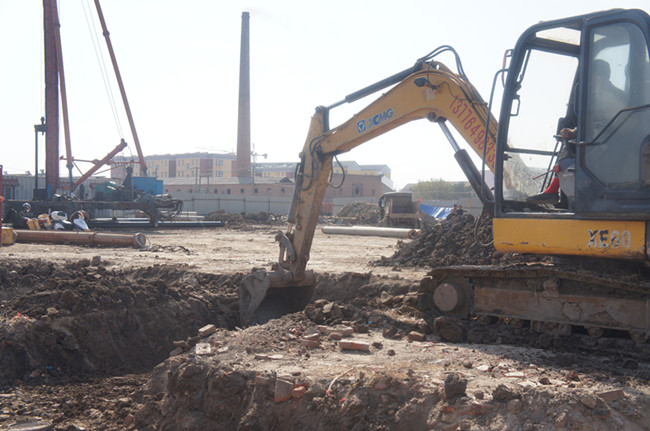

本周标准厂房1至8栋完成5栋一层排架及模板制作、1栋准备硬化、1栋完成承台浇筑、1栋搭建二层模板,开发区12至17栋正在进行桩心混凝土灌注和承台模板制作及钢筋绑扎,板浦5栋完成放线及桩机进场。综合楼打桩110根(完成74%),食堂打桩40根;新北河路完成过路雨水支管施工,新增500KVA临时用电正在设备购置安装。累计中小企业园完成规划审批、地质勘探、280亩土地农转用指标前期申报。中小企业园先期27栋标准厂房建设启动19栋,其中1至8栋、12-17栋(开发区)标准厂房桩基完工,正在浇筑塔吊基础和搭设一层、二层排架及模板,板浦5栋准备打桩。太平村土地征收完成965.6亩(累计1095.6亩),5组17户老村庄已拆除14户,3组完成拆除方案,3组500余亩土地征收已委托江苏省地质六队完成土地测绘。204国道改造获市发改委项目立项批复,完成规划拆迁范围内73790平方米建筑、136550平方米土地产权调查摸底。综合办公楼等配套设施进场打桩,活动中心完成1栋桩基工程。新北河路快、慢车道雨、污水管网、过路雨水支管完成,新增500KVA临时用电完成项目申请、正在设备购进安装。








新坝新镇区建设

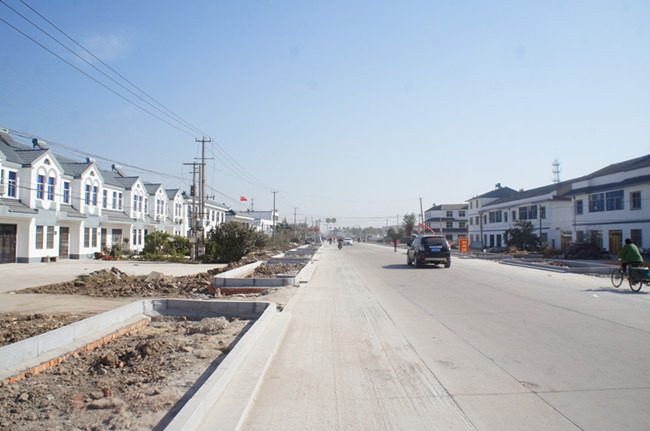

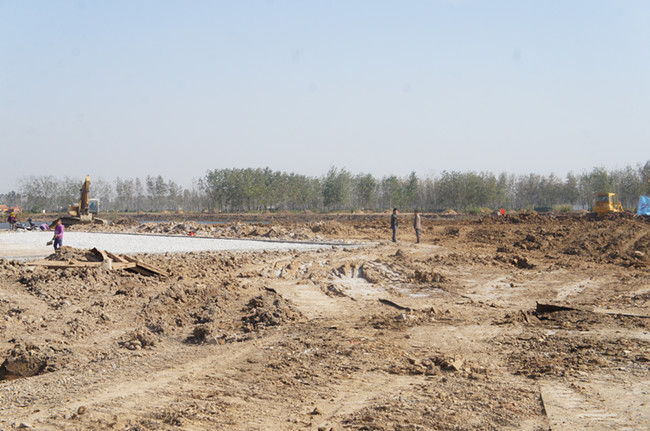

本周市民广场铺设山场碎石土2500平方,商贸中心完成基础浇筑、1号楼放线、2号楼支模,福利中心桩基完毕打垫层,文体中心桩基进场。通板路、沿街改造、牌坊及入口景观改造完工,新北路平整开挖路面100米、人行道1000米、洗刨路面达2.02万平方米,新城路完成主道路沥青铺设,环湖路边道土石基础施工275米,湖景工程完成人工湖中岛除草及北侧土埂清表。累计完成总体规划二轮调整,成立并启用投融资平台。市民广场完成河塘清淤并铺设山场碎石2500平方米。商贸中心基础浇灌基本完成,社会福利中心开始挖基础,文体中心桩基进场。沿街立面改造及新镇区牌坊、通板路建设完工,新北路完成南侧雨水管施工3350米、绿化池3750米,平整开挖路面100米及人行道1000米、洗刨路面达2.02万平方米,新城路铺设8道雨水过路管道并完成主道路沥青铺设,环湖路完成回填并平整西200米、做西侧边道275米,湖景工程全面清理改造并整平覆土1400平方米,新北路、新城路弱电入地基本完工。

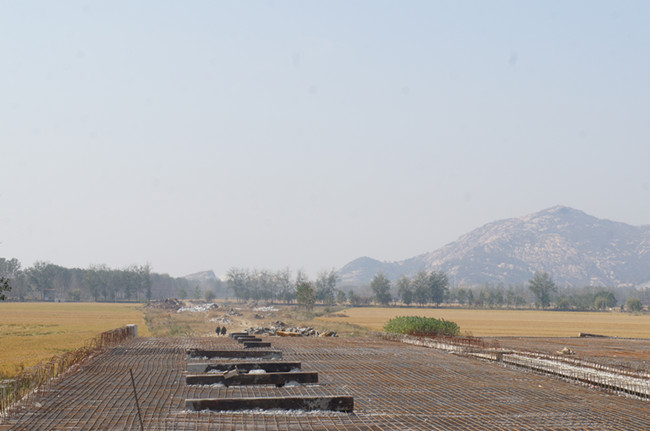

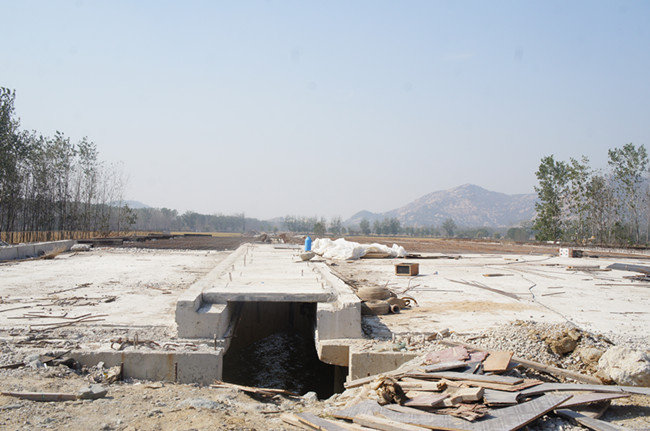

盐河组团开发(迎宾大道跨西盐河桥)

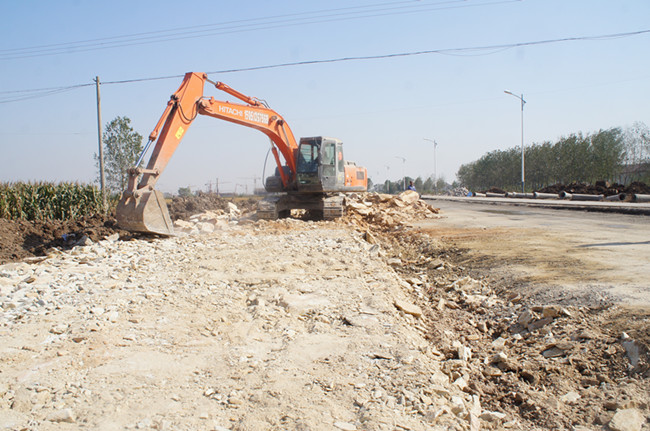

本周跨西盐河桥完成铰缝混凝土施工及桥面铺装层钢筋绑扎;迎宾大道核电管保护涵完成达50%;通灌南路绿化栽植128棵大乔木。累计通灌南路已完成许庄小学以北段快车道沥青路面施工及1200米路牙石铺设,涵洞挡土墙完成2道,慢车道山场土垫层施工基本完成、路牙石铺设和花土回填完毕,栽植128棵大乔木;迎宾大道西延工程核电管保护涵完成21延米墙身砌筑(共计136米),雨水管方沟50米施工,粉喷桩10个已全部完成,雨水工程正在进行,迎宾大道核电管保护涵完成50%;迎宾大道跨西盐河桥桥梁板架设和铰缝混凝土施工、桥面铺装层钢筋绑扎也已全部完成。


太阳雨三期

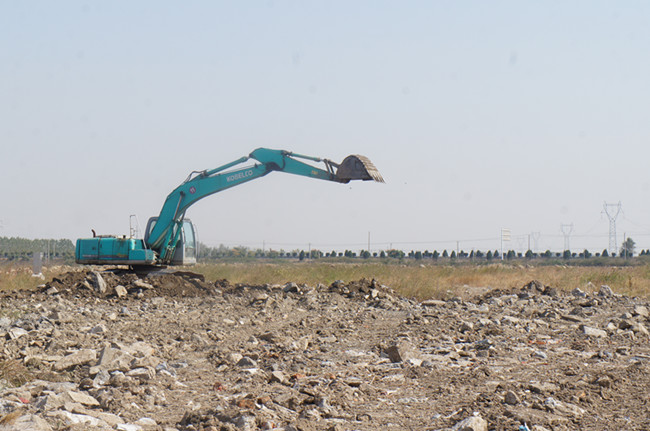

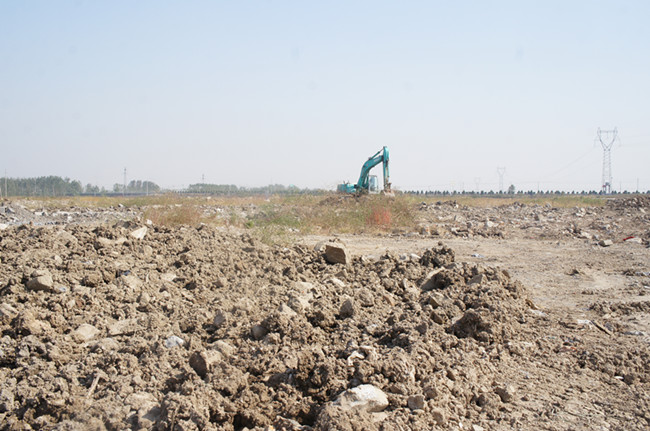

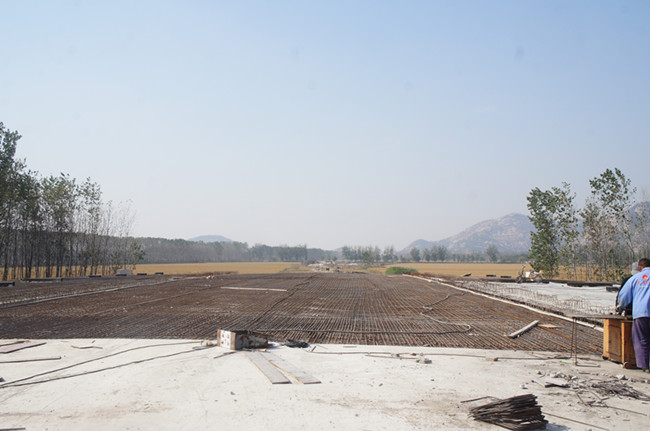

本周进行场地平整。累计完成200亩场地回填及标准化厂房桩基施工,进行厂房布局调整,优化调整土建工程设计图,准备土建施工。





教育强基工程(板浦中学)

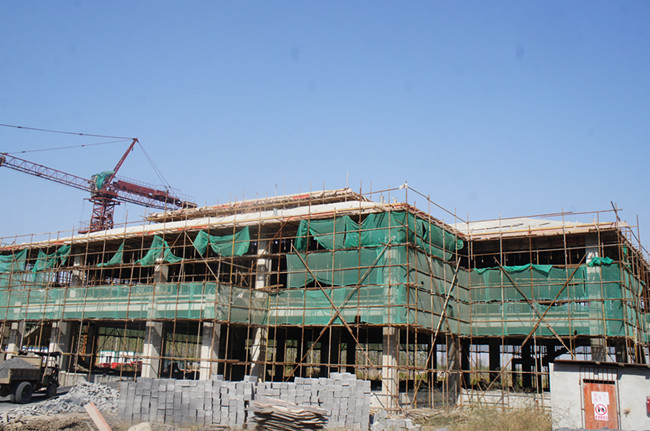

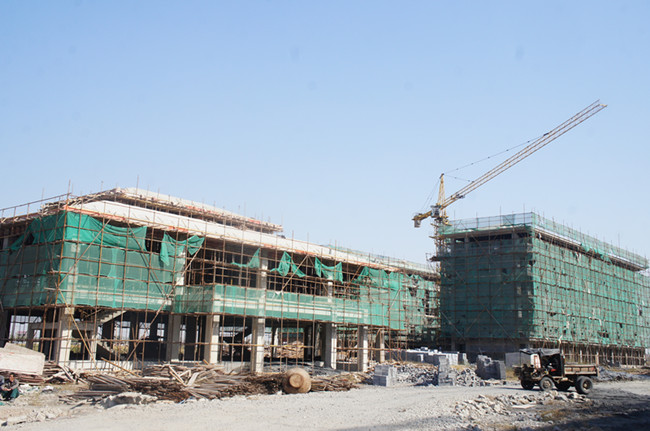

本周板浦中学完成教学楼南楼承台地梁和北楼二次结构施工,完成食堂浴室三层砼浇筑,宿舍楼进行室内三层砌筑和北楼一层二次结构施工。累计板浦中学完成行政楼、实验楼主体建设和墙体砌筑,正在进行宿舍楼、教学楼、食堂浴室等框架主体施工和墙体砌筑。精勤幼儿园及东辛幼儿园完成主体施工,并通过验收交付使用。

桃花涧综合开发

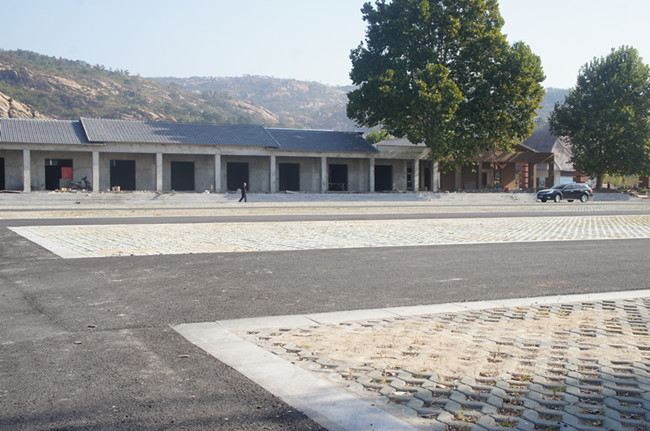

本周完成主入口两侧建筑物拆除工作、入口主桥拓宽和八根将军柱南移挖土施工,完成停车场东侧绿化填土。累计完成桃花涧生态文化旅游区开发总体策划第三稿,完成游客服务中心建设及140米观景长廊、停车场施工,按创4A标准对景区旅游指示标识牌进行了完善补充,主入口广场改造进入招标程序,正在进行入口主桥改造、八根将军柱平移及广场植被整理。
